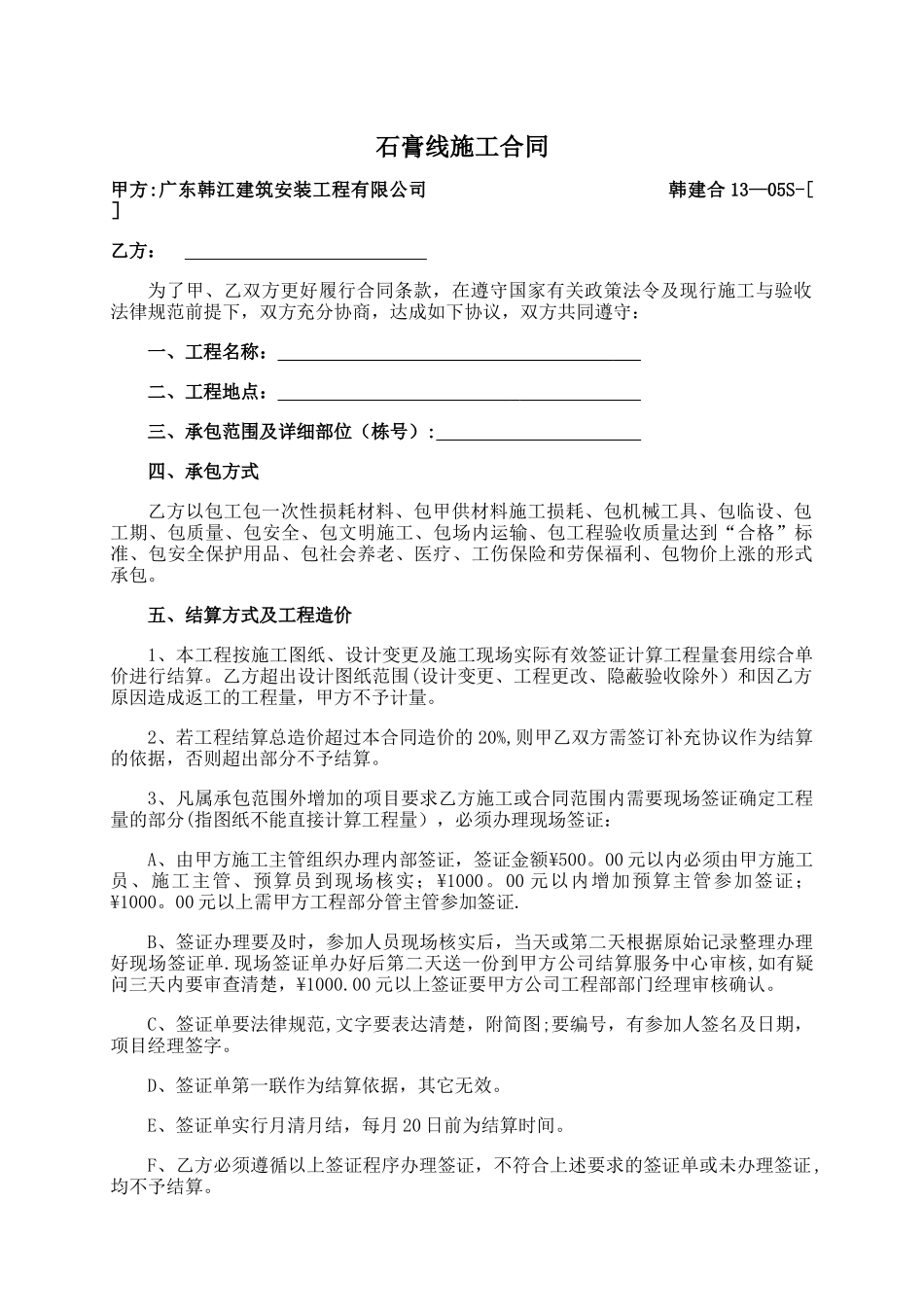

石膏线施工合同甲方:广东韩江建筑安装工程有限公司 韩建合 13—05S-[ ]乙方: 为了甲、乙双方更好履行合同条款,在遵守国家有关政策法令及现行施工与验收法律规范前提下,双方充分协商,达成如下协议,双方共同遵守:一、工程名称: 二、工程地点: 三、承包范围及详细部位(栋号): 四、承包方式乙方以包工包一次性损耗材料、包甲供材料施工损耗、包机械工具、包临设、包工期、包质量、包安全、包文明施工、包场内运输、包工程验收质量达到“合格”标准、包安全保护用品、包社会养老、医疗、工伤保险和劳保福利、包物价上涨的形式承包。五、结算方式及工程造价1、本工程按施工图纸、设计变更及施工现场实际有效签证计算工程量套用综合单价进行结算。乙方超出设计图纸范围(设计变更、工程更改、隐蔽验收除外)和因乙方原因造成返工的工程量,甲方不予计量。2、若工程结算总造价超过本合同造价的 20%,则甲乙双方需签订补充协议作为结算的依据,否则超出部分不予结算。3、凡属承包范围外增加的项目要求乙方施工或合同范围内需要现场签证确定工程量的部分(指图纸不能直接计算工程量),必须办理现场签证:A、由甲方施工主管组织办理内部签证,签证金额¥500。00 元以内必须由甲方施工员、施工主管、预算员到现场核实;¥1000。00 元以内增加预算主管参加签证;¥1000。00 元以上需甲方工程部分管主管参加签证.B、签证办理要及时,参加人员现场核实后,当天或第二天根据原始记录整理办理好现场签证单.现场签证单办好后第二天送一份到甲方公司结算服务中心审核,如有疑问三天内要审查清楚,¥1000.00 元以上签证要甲方公司工程部部门经理审核确认。C、签证单要法律规范,文字要表达清楚,附简图;要编号,有参加人签名及日期,项目经理签字。D、签证单第一联作为结算依据,其它无效。E、签证单实行月清月结,每月 20 日前为结算时间。F、乙方必须遵循以上签证程序办理签证,不符合上述要求的签证单或未办理签证,均不予结算。结算的具体操作办法详见合同附件《甲方结算工作流程》.4、预算造价为:¥ ,大写(暂定):人民币 5、承包单价:序号基价号项目名称单位工程量综合单价小计123单价说明:(1)单价组成:①含石膏线在施工时,必须打钉,并且要求乙方具备打钉用的空压机、钉枪等机械和工具;②含临时设施费用、季节性施工费用(雨季、冬季施工措施费用);③ 含枪钉等一次性损耗材料,④ 含施工机械场内外运输及进退场费。(2)临时设施...
