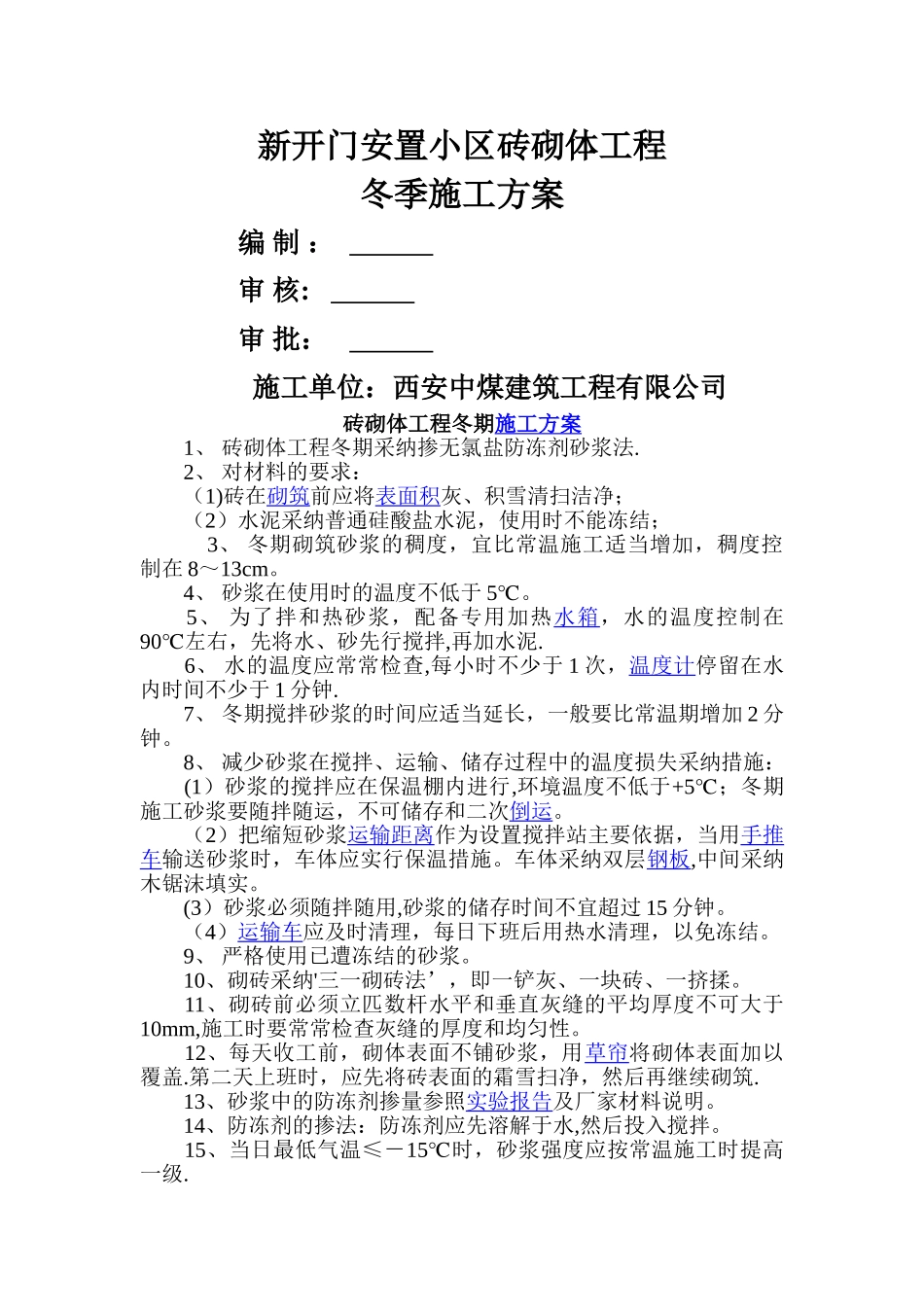

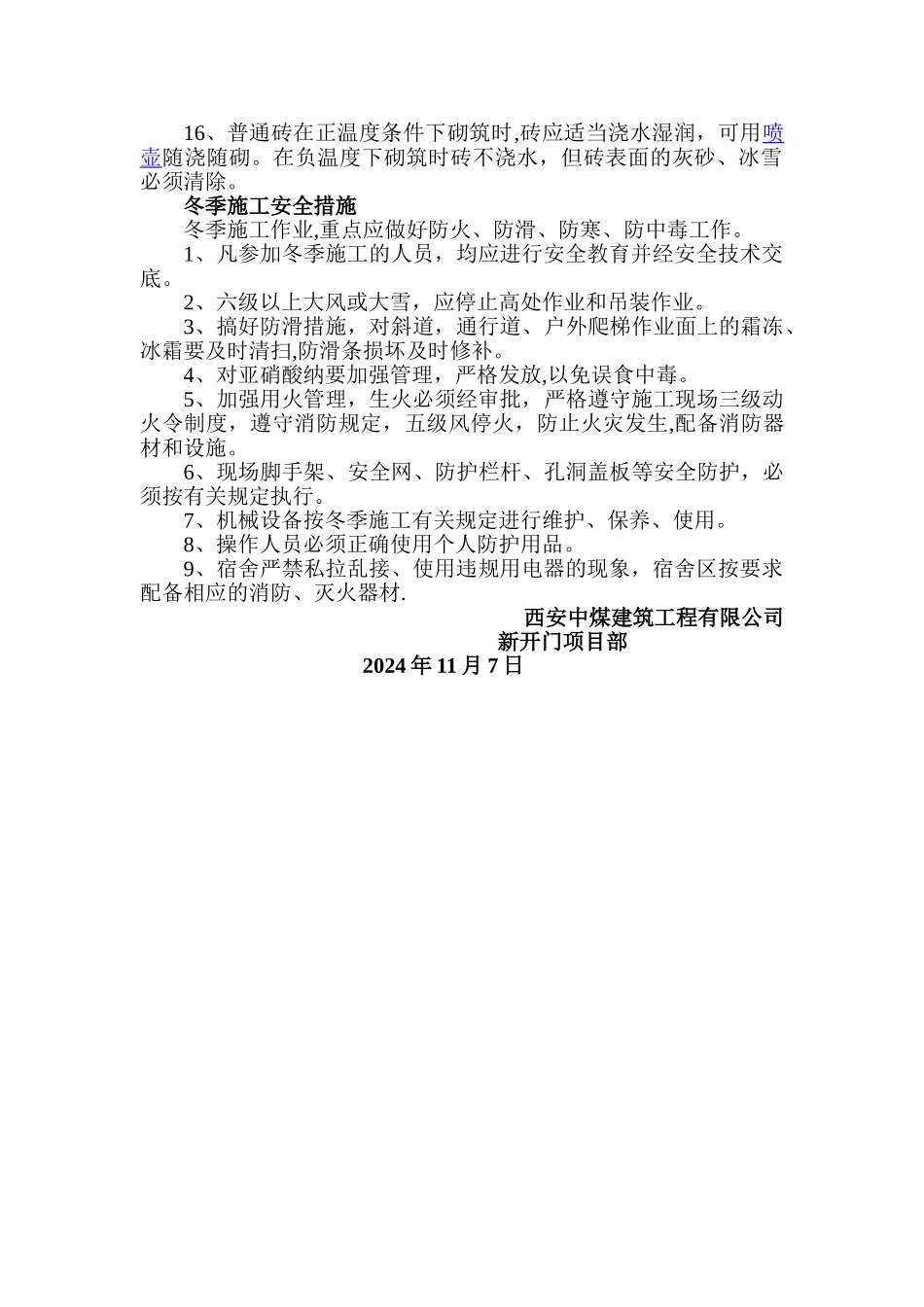

新开门安置小区砖砌体工程冬季施工方案 编 制 : 审 核: 审 批: 施工单位:西安中煤建筑工程有限公司砖砌体工程冬期施工方案 1、 砖砌体工程冬期采纳掺无氯盐防冻剂砂浆法. 2、 对材料的要求: (1)砖在砌筑前应将表面积灰、积雪清扫洁净; (2)水泥采纳普通硅酸盐水泥,使用时不能冻结; 3、 冬期砌筑砂浆的稠度,宜比常温施工适当增加,稠度控制在 8~13cm。 4、 砂浆在使用时的温度不低于 5℃。 5、 为了拌和热砂浆,配备专用加热水箱,水的温度控制在90℃左右,先将水、砂先行搅拌,再加水泥. 6、 水的温度应常常检查,每小时不少于 1 次,温度计停留在水内时间不少于 1 分钟. 7、 冬期搅拌砂浆的时间应适当延长,一般要比常温期增加 2 分钟。 8、 减少砂浆在搅拌、运输、储存过程中的温度损失采纳措施: (1)砂浆的搅拌应在保温棚内进行,环境温度不低于+5℃;冬期施工砂浆要随拌随运,不可储存和二次倒运。 (2)把缩短砂浆运输距离作为设置搅拌站主要依据,当用手推车输送砂浆时,车体应实行保温措施。车体采纳双层钢板,中间采纳木锯沫填实。 (3)砂浆必须随拌随用,砂浆的储存时间不宜超过 15 分钟。 (4)运输车应及时清理,每日下班后用热水清理,以免冻结。 9、 严格使用已遭冻结的砂浆。 10、砌砖采纳'三一砌砖法’,即一铲灰、一块砖、一挤揉。 11、砌砖前必须立匹数杆水平和垂直灰缝的平均厚度不可大于10mm,施工时要常常检查灰缝的厚度和均匀性。 12、每天收工前,砌体表面不铺砂浆,用草帘将砌体表面加以覆盖.第二天上班时,应先将砖表面的霜雪扫净,然后再继续砌筑. 13、砂浆中的防冻剂掺量参照实验报告及厂家材料说明。 14、防冻剂的掺法:防冻剂应先溶解于水,然后投入搅拌。 15、当日最低气温≤-15℃时,砂浆强度应按常温施工时提高一级.16、普通砖在正温度条件下砌筑时,砖应适当浇水湿润,可用喷壶随浇随砌。在负温度下砌筑时砖不浇水,但砖表面的灰砂、冰雪必须清除。冬季施工安全措施冬季施工作业,重点应做好防火、防滑、防寒、防中毒工作。1、凡参加冬季施工的人员,均应进行安全教育并经安全技术交底。2、六级以上大风或大雪,应停止高处作业和吊装作业。3、搞好防滑措施,对斜道,通行道、户外爬梯作业面上的霜冻、冰霜要及时清扫,防滑条损坏及时修补。4、对亚硝酸纳要加强管理,严格发放,以免误食中毒。5、加强用火管理,生火必须经审批,严格遵守施工现场三级动火令制度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体工程冬季施工方案1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
