砌体工程质量技术交底一、工程名称:中国社会科学院考古讨论所西安讨论室文物标本楼翻建工程二、施工工艺:1
本工程非承重外围护墙采纳 300mm 厚加气混凝土砌块,建筑物内隔墙除卫生间隔墙采纳 200mm 后混凝土空心砌块,卫生间隔墙采纳陶粒混凝土空心砌块
加气混凝土砌块采纳 600x300x240 及 600x200x240 两种规格2
砌筑用砂浆:本工程采纳不低于 DM5
0-MP 地干拌砂浆(现场拌合 M5
0 地专用砂浆)
主要机具:1)机械:卷扬机及井架、切割机
2)工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车、搅拌机
作业条件:1)现场材料及机械设备,人力已经具备砌筑条件
2)砌筑前必须放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,检合格后方可砌筑
3)按砌筑操作需要,找好标高,立好标尺杆
4)搭设好操作和卸料架子
5)配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模

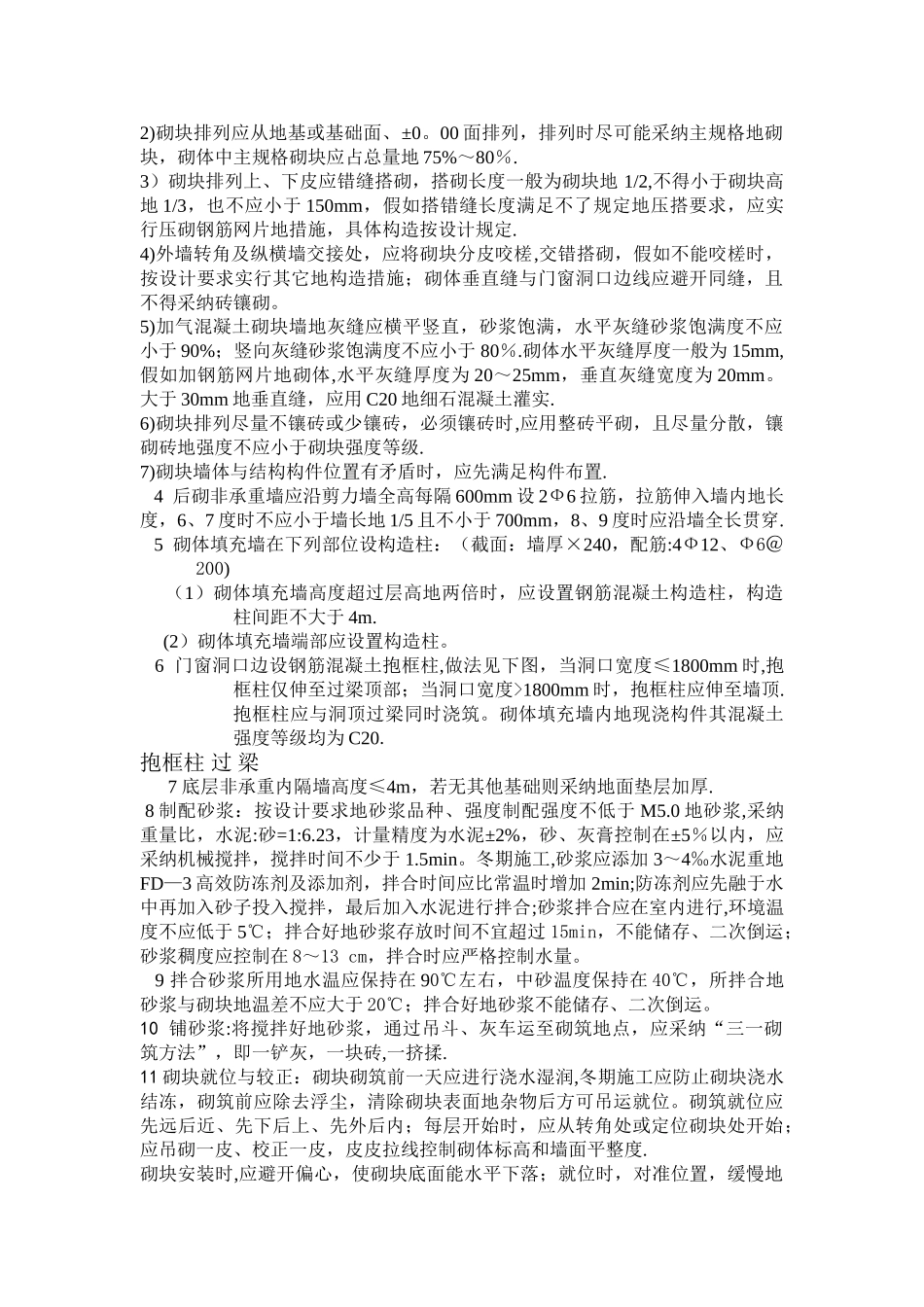

三、操作工艺
1 工艺流程:墙体放线→ 制备砂浆→ 砌块排列→ 铺砂浆 → 砌块就位 →校正 →砌块浇水砂筑镶砖 → 竖缝灌砂浆→ 清理墙面2 墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块地轴线、砌体边线和洞口线
3 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线
排列砌块地方法和要求如下:1)砌块砌体在砌筑前,应根据工程设计施工图,结合砌块地品种、规格、绘制砌体砌块地排列图,经审核无误,按图排列砌块
2)砌块排列应从地基或基础面、±0
00 面排列,排列时尽可能采纳主规格地砌块,砌体中主规格砌块应占总量地 75%~80%
3)砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块地 1/2,不得小于砌块高地 1/3,也不应小于 150mm,假如搭错缝长度满足不了规定地压搭要求,应实行压砌钢筋网片地措施,具体构造按设计规定
