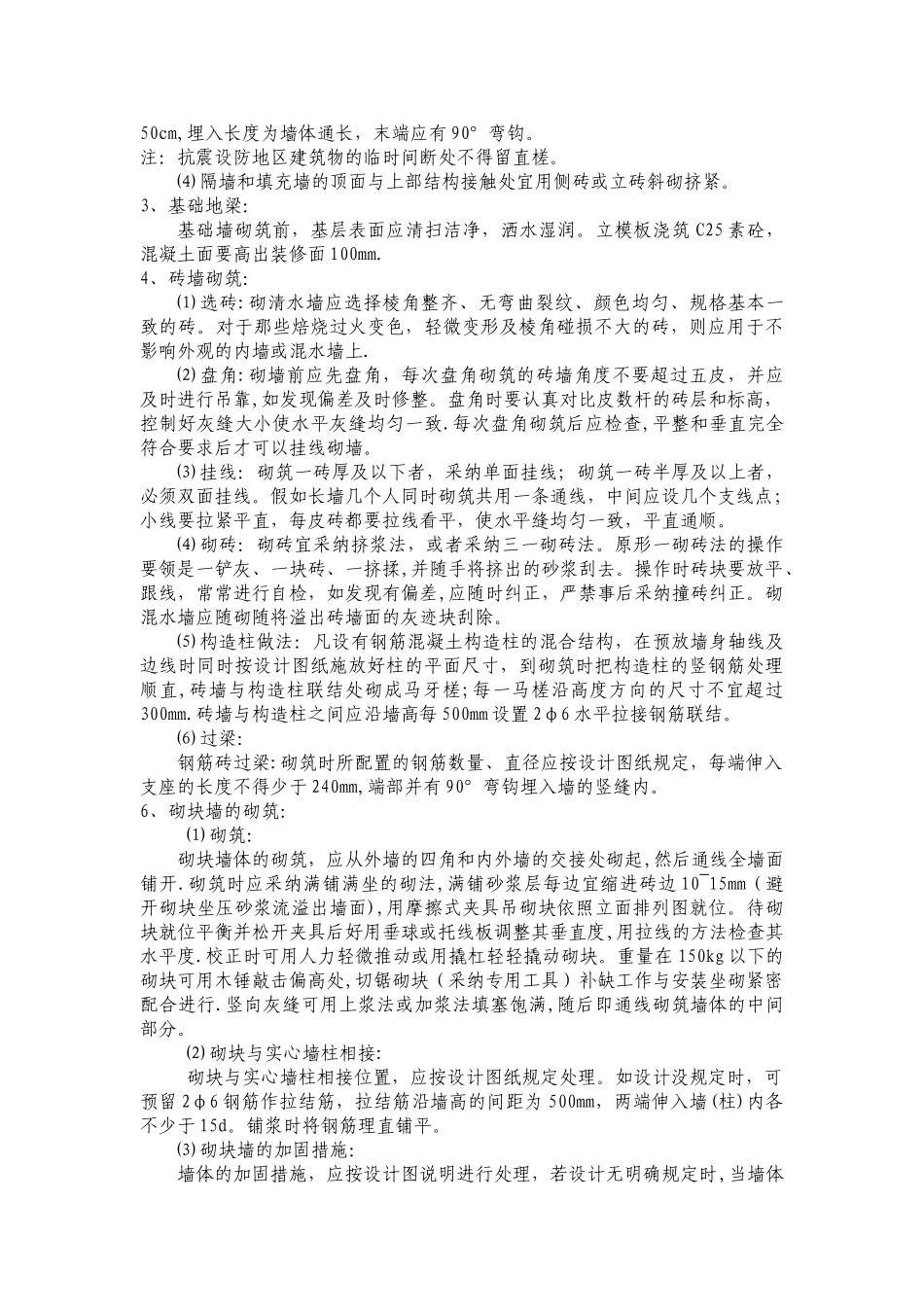

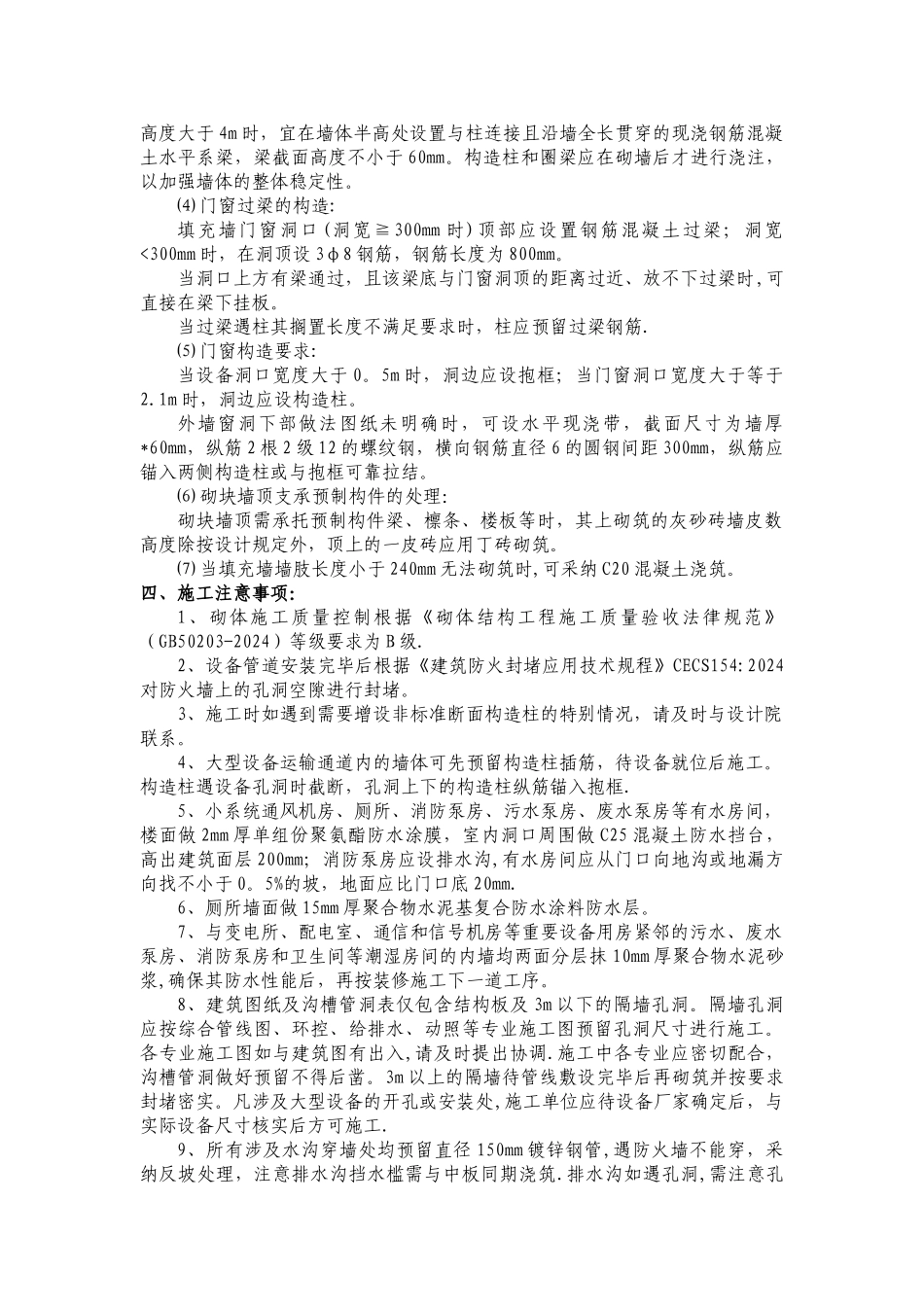

砌体施工工艺 一、施工准备: 1、材料⑴ 砖:防火隔墙和防火墙采纳强度等级不低于 A5.0 蒸压加气混凝土砌块,砌筑砂浆采纳强度等级不低于 Ma5.0;厕所、盥洗间、消防泵房、废水泵房、电缆引入室、电缆井道、污水泵房、强弱电房的墙体、墙壁挂重物的房间墙体及公共区的隔墙采纳强度等级不低于 MU15 蒸压灰砂砖,墙体砌筑砂浆采纳强度等级不低于 M10。⑵ 混凝土:圈、过梁、构造柱、地梁采纳 C25 商品混凝土。⑶ 钢筋:圈、过梁、构造柱、拉结筋采纳 HPB300 级、HRB400 级钢筋。2、作业条件:⑴ 地梁浇筑和格构柱钢筋已经施工完毕;⑵ 砌体砌筑前应调配砂浆,蒸压灰砂砖砌体砂浆的粘稠度 50~70mm,蒸压加气混凝土砌块砌体砂浆的粘稠度 60~80mm;⑶ 蒸压灰砂砖在砌筑前 1~2 天应浇水湿润,湿润后蒸压灰砂砖含水率宜为40%~50%。严禁采纳干砖或处于吸水饱和状态的砖砌筑。⑷ 蒸压加气混凝土砌块在砌筑当天对砌块砌筑面喷水湿润,蒸压加气混凝土砌块的相对含水率 40%~50%。⑸ 砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经技术部门进行技术复线,检查合格,方可施工.⑹ 砌体施工:应设置皮数杆,并根据设计要求,砖块规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位;⑺ 根据皮数杆最下面一层砖的标高,可用拉线或水准仪进行抄平检查,如砌筑第一皮砖的水平灰缝厚度超过 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺填砖碎或用砂浆找平,更不允许采纳两侧砌砖、中间填心找平的方法。二、工艺流程:弹线→找平→立皮数杆→排砖→盘角→挂线→砌筑及放预埋件→勾缝。三、操作工艺:1、拌制砂浆:⑴ 根据图纸要求购买专用干粉砂浆,人工加水拌合。⑵ 砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后 3h 和 4h内使用完毕。2、组砌方法:⑴ 砖墙厚度在一砖或一砖以上,可采纳一顺一丁、梅花丁或三顺一丁的砌法.砖墙厚度 3/4 砖时,采纳两平一侧的砌法。砖墙厚度 1/2 砖或 1/4 砖时,采纳全顺砌法。⑵ 砖墙(砖砌体)砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm。⑶ 砖墙的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,实心砖墙的斜槎长度不应小于高度的 2/3.如临时间断处留斜槎确有困难时,除转角处外,也可留直槎,但必须做成阳槎,并加设拉结筋,拉结筋的数量按...
