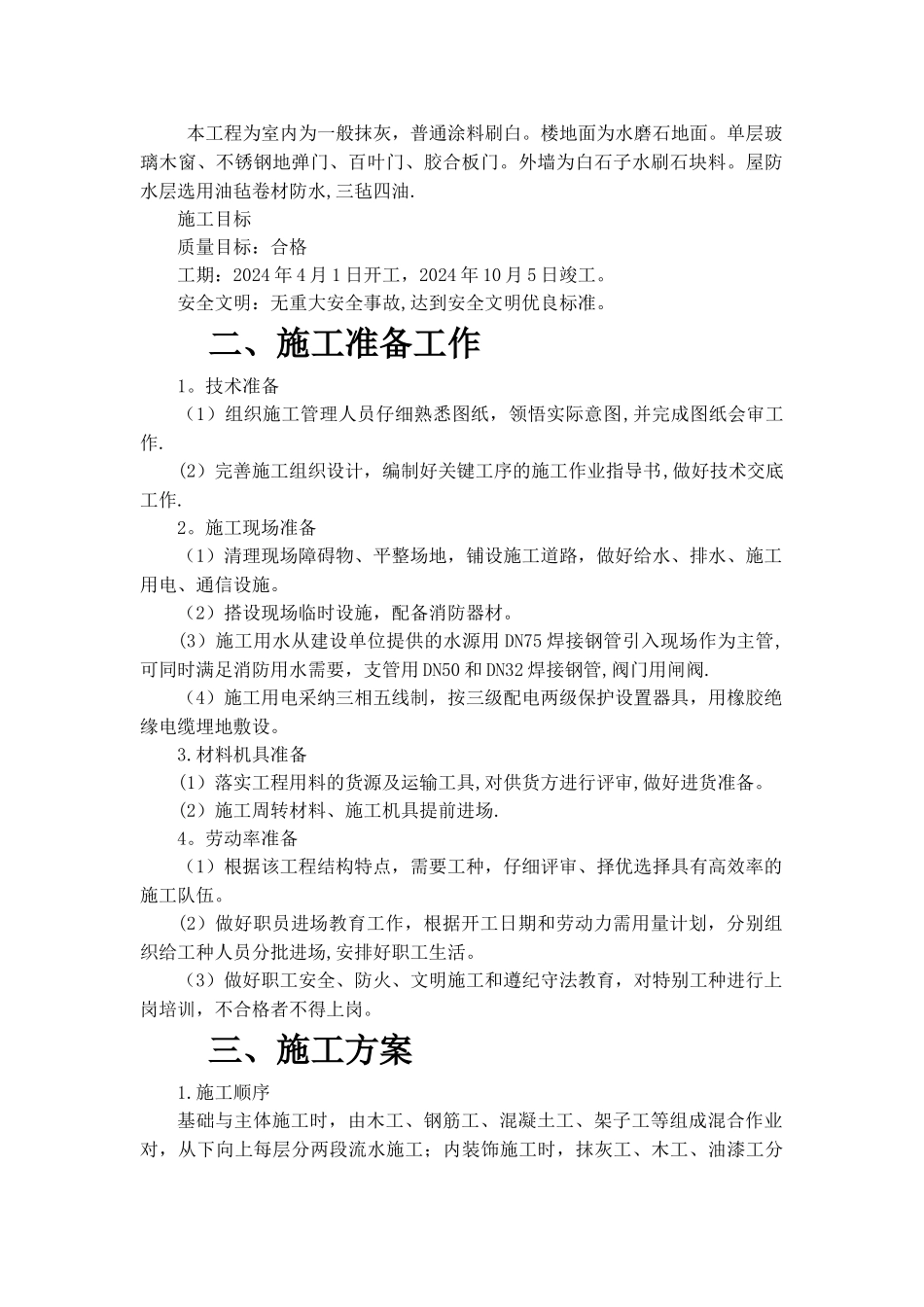

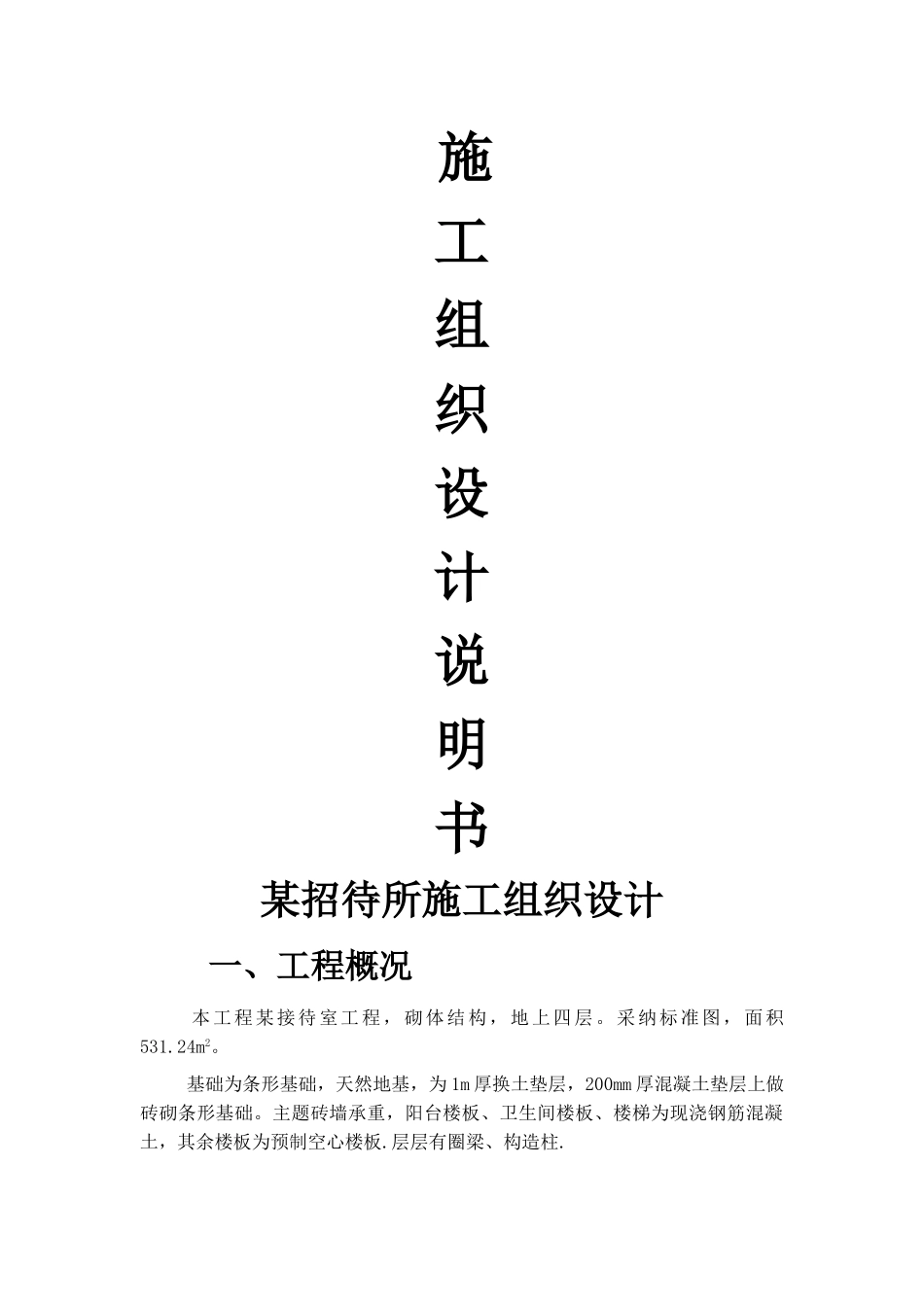

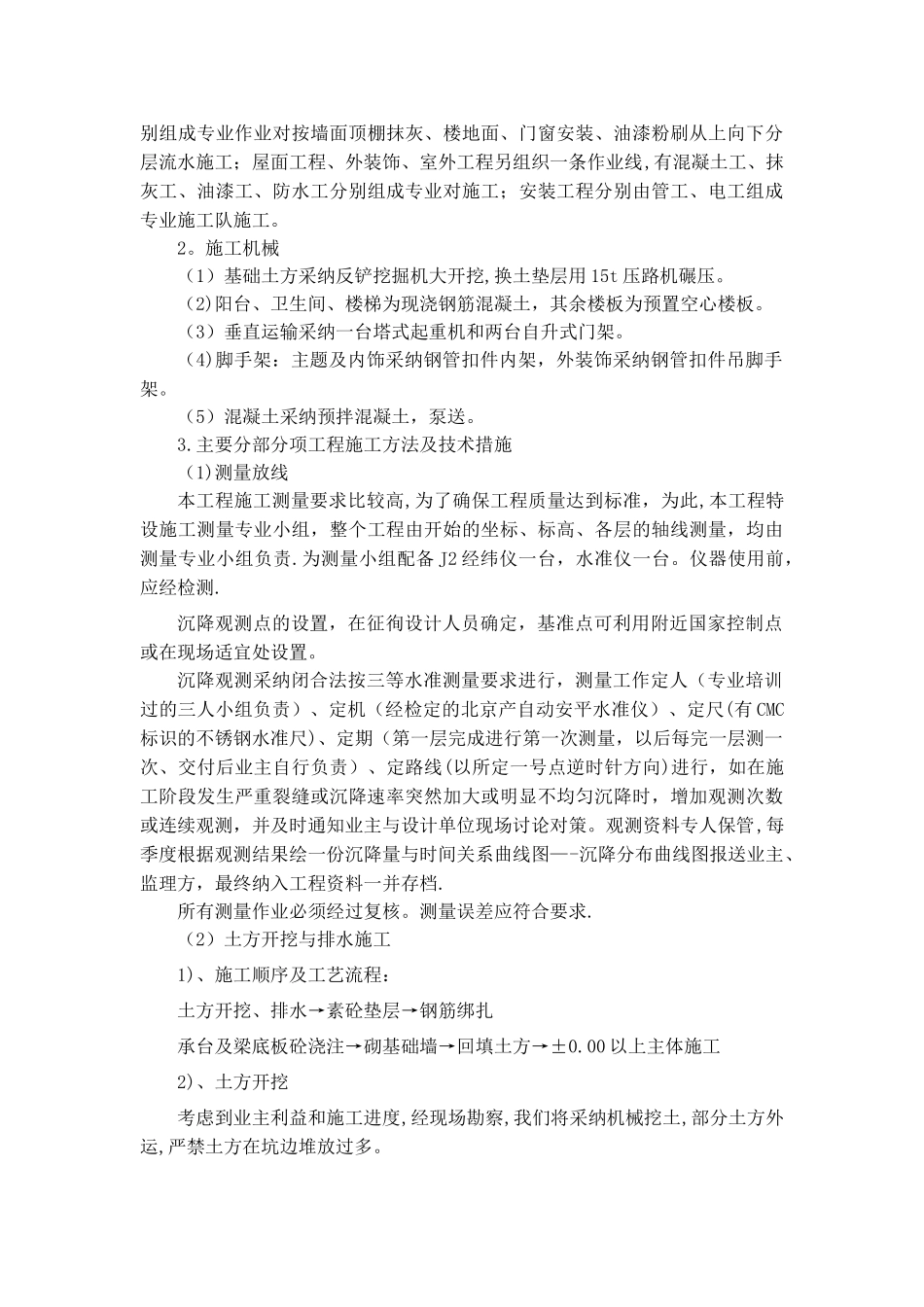

施工组织设计说明书某招待所施工组织设计 一、工程概况 本工程某接待室工程,砌体结构,地上四层。采纳标准图,面积531.24m2。 基础为条形基础,天然地基,为 1m 厚换土垫层,200mm 厚混凝土垫层上做砖砌条形基础。主题砖墙承重,阳台楼板、卫生间楼板、楼梯为现浇钢筋混凝土,其余楼板为预制空心楼板.层层有圈梁、构造柱. 本工程为室内为一般抹灰,普通涂料刷白。楼地面为水磨石地面。单层玻璃木窗、不锈钢地弹门、百叶门、胶合板门。外墙为白石子水刷石块料。屋防水层选用油毡卷材防水,三毡四油.施工目标质量目标:合格工期:2024 年 4 月 1 日开工,2024 年 10 月 5 日竣工。安全文明:无重大安全事故,达到安全文明优良标准。二、施工准备工作1。技术准备(1)组织施工管理人员仔细熟悉图纸,领悟实际意图,并完成图纸会审工作.(2)完善施工组织设计,编制好关键工序的施工作业指导书,做好技术交底工作.2。施工现场准备(1)清理现场障碍物、平整场地,铺设施工道路,做好给水、排水、施工用电、通信设施。(2)搭设现场临时设施,配备消防器材。(3)施工用水从建设单位提供的水源用 DN75 焊接钢管引入现场作为主管,可同时满足消防用水需要,支管用 DN50 和 DN32 焊接钢管,阀门用闸阀.(4)施工用电采纳三相五线制,按三级配电两级保护设置器具,用橡胶绝缘电缆埋地敷设。3.材料机具准备(1)落实工程用料的货源及运输工具,对供货方进行评审,做好进货准备。(2)施工周转材料、施工机具提前进场.4。劳动率准备(1)根据该工程结构特点,需要工种,仔细评审、择优选择具有高效率的施工队伍。(2)做好职员进场教育工作,根据开工日期和劳动力需用量计划,分别组织给工种人员分批进场,安排好职工生活。(3)做好职工安全、防火、文明施工和遵纪守法教育,对特别工种进行上岗培训,不合格者不得上岗。三、施工方案1.施工顺序基础与主体施工时,由木工、钢筋工、混凝土工、架子工等组成混合作业对,从下向上每层分两段流水施工;内装饰施工时,抹灰工、木工、油漆工分别组成专业作业对按墙面顶棚抹灰、楼地面、门窗安装、油漆粉刷从上向下分层流水施工;屋面工程、外装饰、室外工程另组织一条作业线,有混凝土工、抹灰工、油漆工、防水工分别组成专业对施工;安装工程分别由管工、电工组成专业施工队施工。2。施工机械(1)基础土方采纳反铲挖掘机大开挖,换土垫层用 15t 压路机碾压。(2)阳台、卫生间、楼梯为现浇钢筋混凝土,...
