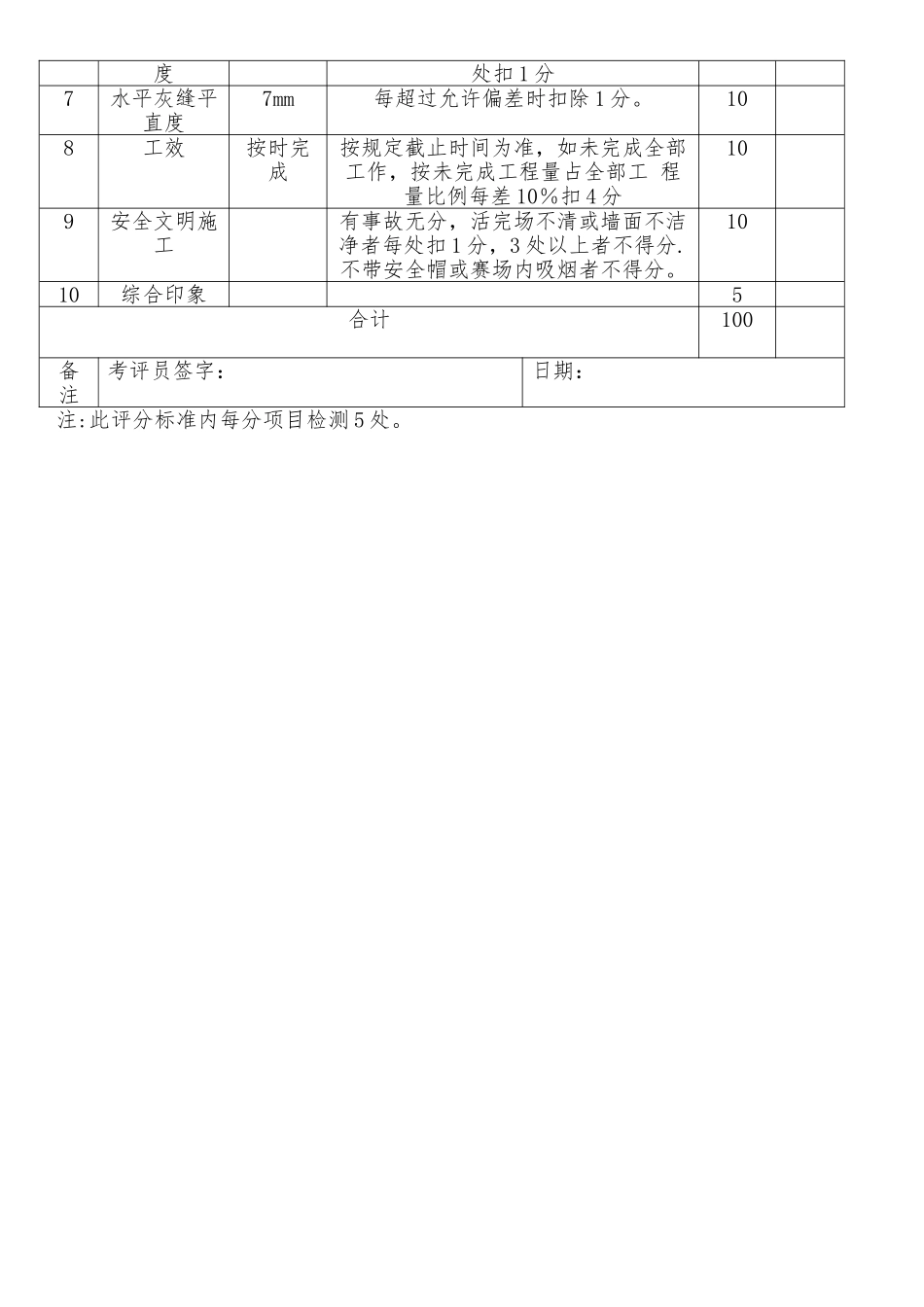

河北省建筑工人(砌筑工)技能操作考核试卷二 姓名 培训机构 注 意 事 项1、本试卷依据《住房和城乡建设部行业标准 砌筑工》命制. 2、请首先按要求在试卷的标封处填写您的姓名、准考证号和所在单位的名称.3、请考生认真阅读试题的具体考核要求,并按要求完成操作或进行笔答或口答。 4、操作技能考核时要遵守考场纪律,服从考场管理人员指挥,以保证考核安全顺利进行.试题:砌筑清水墙.长度 2400mm,总高度 1500mm。(1).本题分值:100 分.(2).考核时间:120 分钟。一.主要工具:大铲、瓦刀、托线板、线坠、盒尺、水平尺、施工线、铁锹、方尺、扫帚.二.主要材料:1:3 水泥砂浆、灰砂砖(240mm×115mm×53mm)。三.施工顺序:摆砖→砌筑→自检→清理。四.要求:1.考生根据题目要求独立进行操作。 2.砖砌体组砌方法应正确(一顺一丁法)上下错缝,内外搭接,砂浆饱满。 3。墙面应平整、垂直、边角方正、灰缝顺直、表面清洁。 4.砖的排列及未标注或说明的其它事项均应符合 GB-50203-2001《砌体结构工程施工质量验收法律规范》中的有关规定执行。 5.施工场地洁净。砌筑工实操考核评分标准 总得分: 序号分项目要求扣分项比重分得分1组砌操作组砌和操作方法错 1 处扣 2 分,错 2处扣 5 分,2 处以上者不得分。202墙面垂直度5mm每超过允许偏差时扣除 1 分。153墙面平整度5mm每超过允许偏差时扣除 1 分。154水平灰缝饱满度90%小于 90%每处扣 1 分,2 处以上或 有透明缝者不得分。55竖向灰缝饱满度80%有透明缝、瞎缝、假缝者每处扣 1 分,2 处以上不得分。56灰缝厚度宽8-12mm5 皮砖累计高度、每超过允许偏差 15度处扣 1 分7水平灰缝平直度7mm每超过允许偏差时扣除 1 分。108工效按时完成按规定截止时间为准,如未完成全部工作,按未完成工程量占全部工 程量比例每差 10%扣 4 分109安全文明施工有事故无分,活完场不清或墙面不洁净者每处扣 1 分,3 处以上者不得分.不带安全帽或赛场内吸烟者不得分。1010综合印象5合计100备注考评员签字:日期:注:此评分标准内每分项目检测 5 处。
