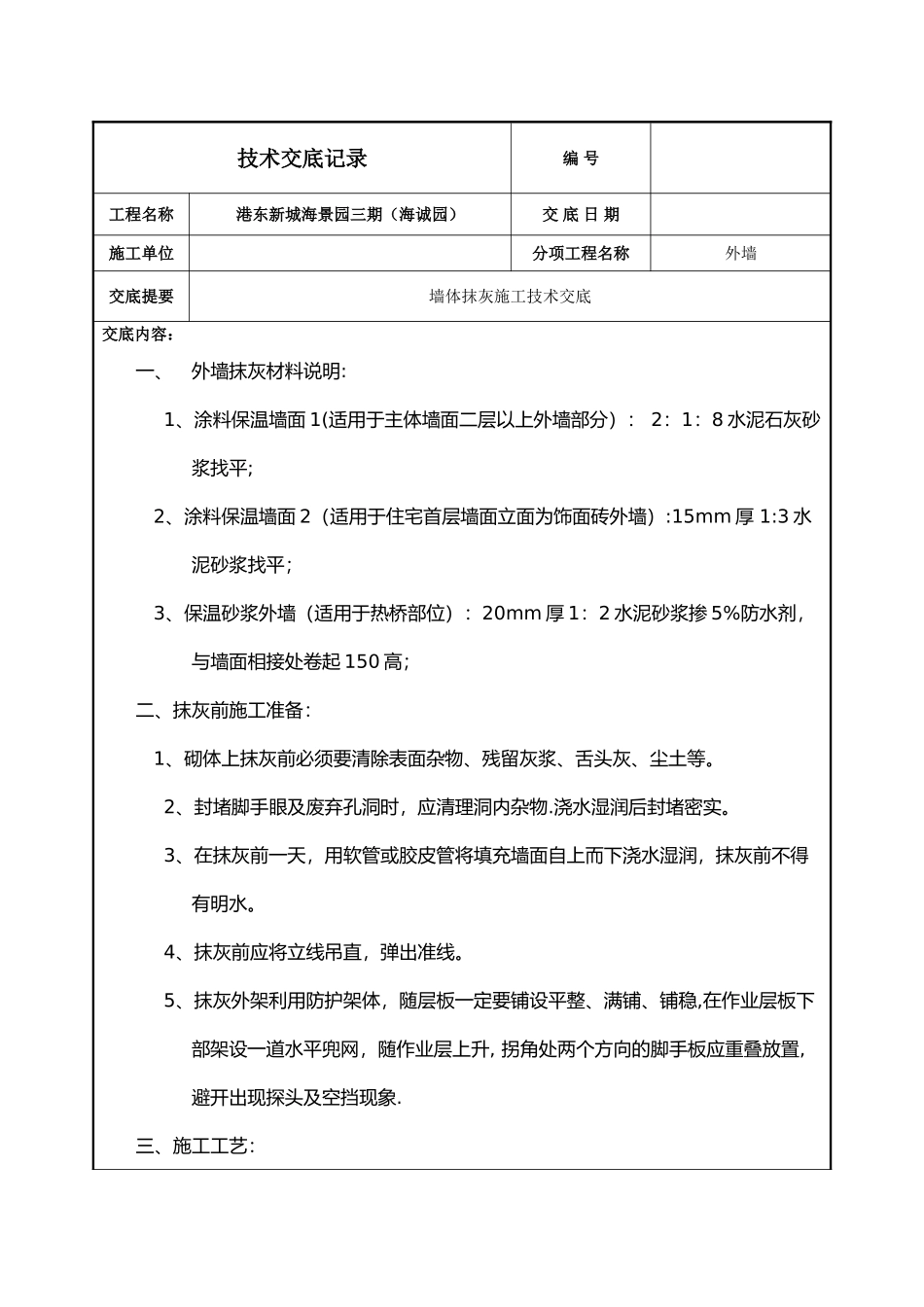

技术交底记录编 号工程名称港东新城海景园三期(海诚园)交 底 日 期施工单位分项工程名称外墙交底提要墙体抹灰施工技术交底交底内容: 一、外墙抹灰材料说明:1、涂料保温墙面 1(适用于主体墙面二层以上外墙部分): 2:1:8 水泥石灰砂浆找平; 2、涂料保温墙面 2(适用于住宅首层墙面立面为饰面砖外墙):15mm 厚 1:3 水泥砂浆找平; 3、保温砂浆外墙(适用于热桥部位):20mm 厚 1:2 水泥砂浆掺 5%防水剂,与墙面相接处卷起 150 高;二、抹灰前施工准备: 1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等
2、封堵脚手眼及废弃孔洞时,应清理洞内杂物
浇水湿润后封堵密实
3、在抹灰前一天,用软管或胶皮管将填充墙面自上而下浇水湿润,抹灰前不得有明水
4、抹灰前应将立线吊直,弹出准线
5、抹灰外架利用防护架体,随层板一定要铺设平整、满铺、铺稳,在作业层板下部架设一道水平兜网,随作业层上升, 拐角处两个方向的脚手板应重叠放置,避开出现探头及空挡现象
三、施工工艺:基层处理→墙面浇水→吊垂直、抹灰饼、打点→水泥石灰砂浆打底一遍审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写

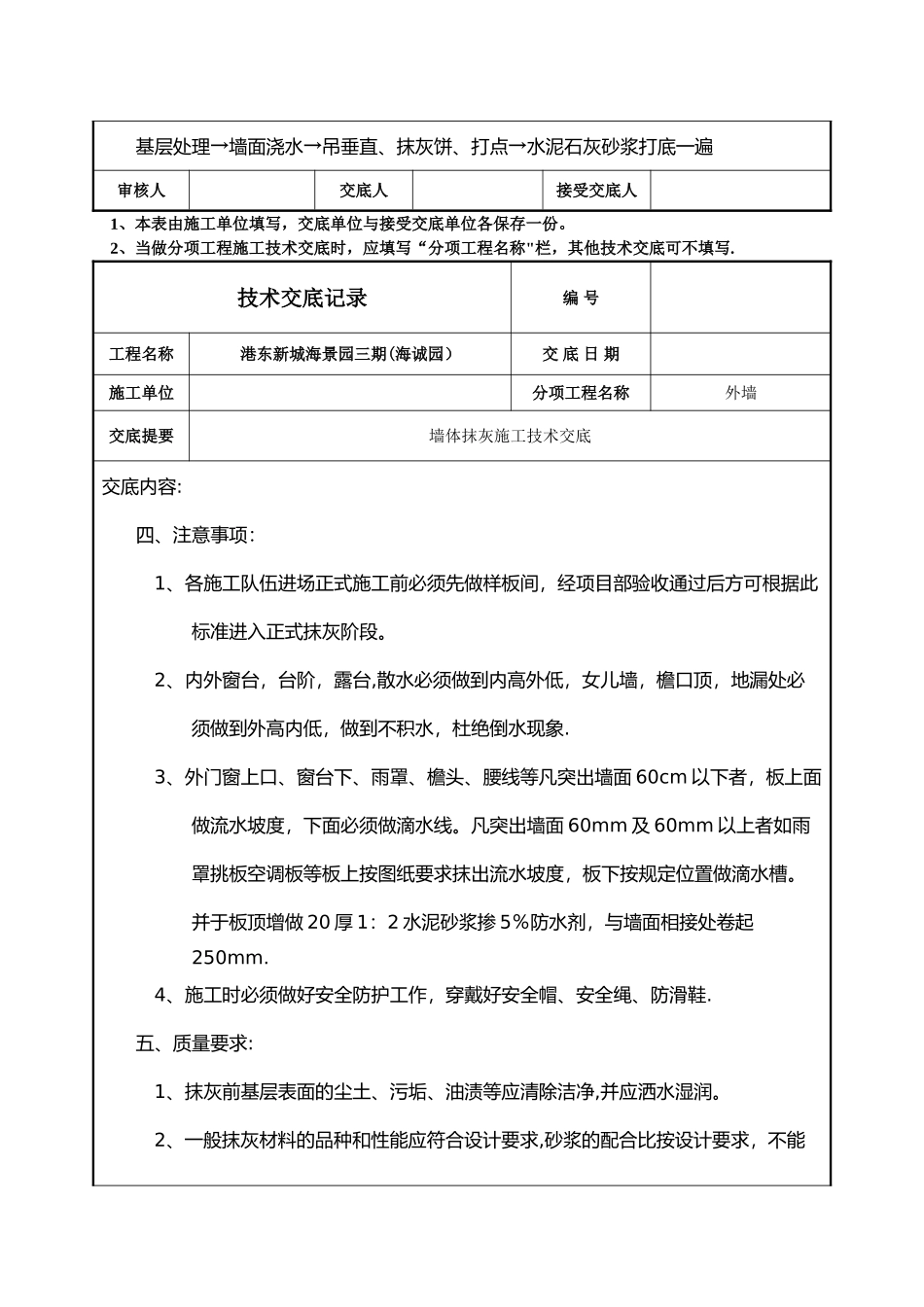

技术交底记录编 号工程名称港东新城海景园三期(海诚园)交 底 日 期施工单位分项工程名称外墙交底提要墙体抹灰施工技术交底交底内容: 四、注意事项:1、各施工队伍进场正式施工前必须先做样板间,经项目部验收通过后方可根据此标准进入正式抹灰阶段
2、内外窗台,台阶,露台,散水必须做到内高外低,女儿墙,檐口顶,地漏处必须做到外高内低,做到不积水,杜绝倒水现象
3、外门窗上口、窗台下、雨罩、檐头、腰线等凡突出墙面 60cm 以下者,板上面做流水坡度,下面必须做滴水线

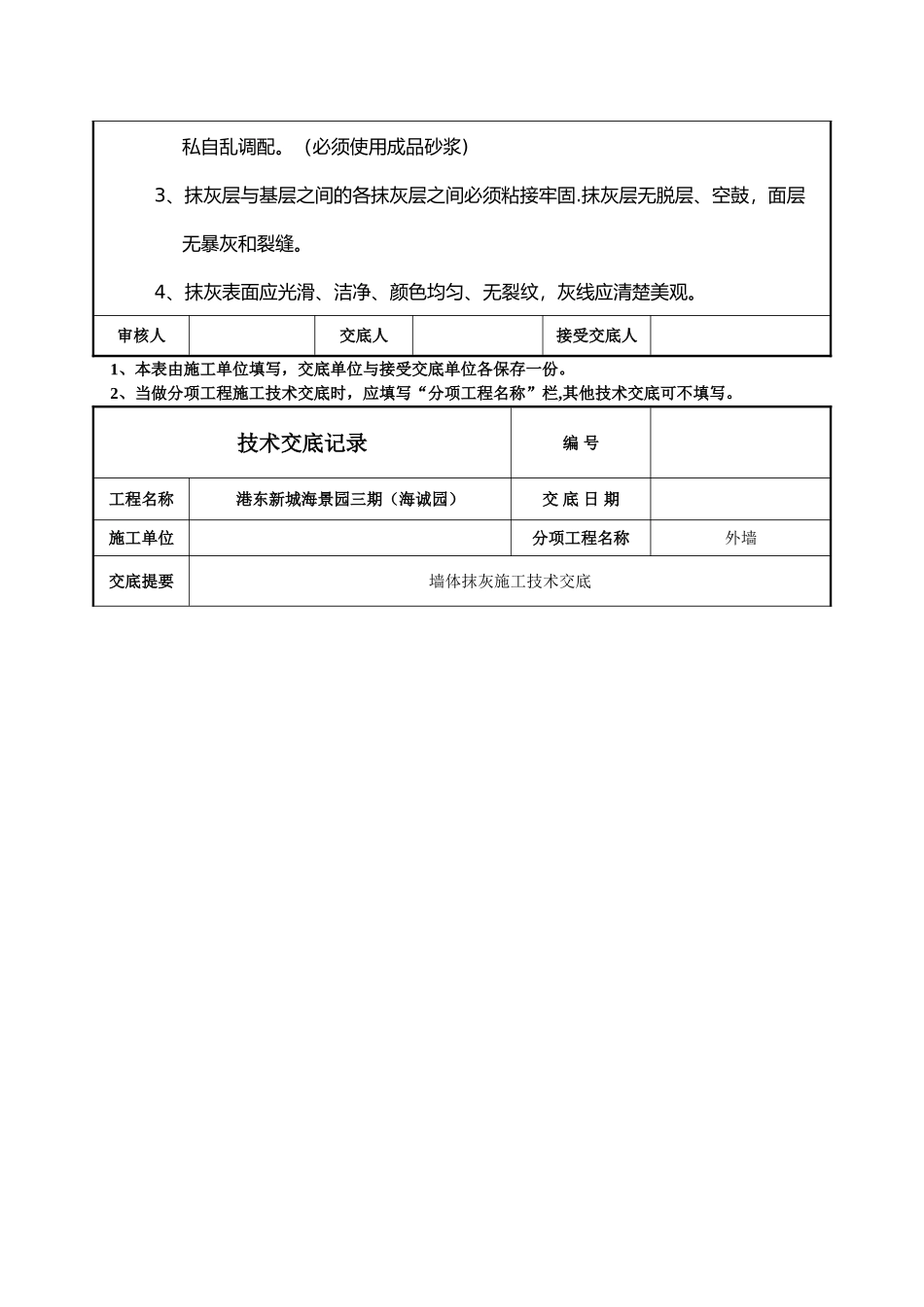

凡突出墙面 60mm
