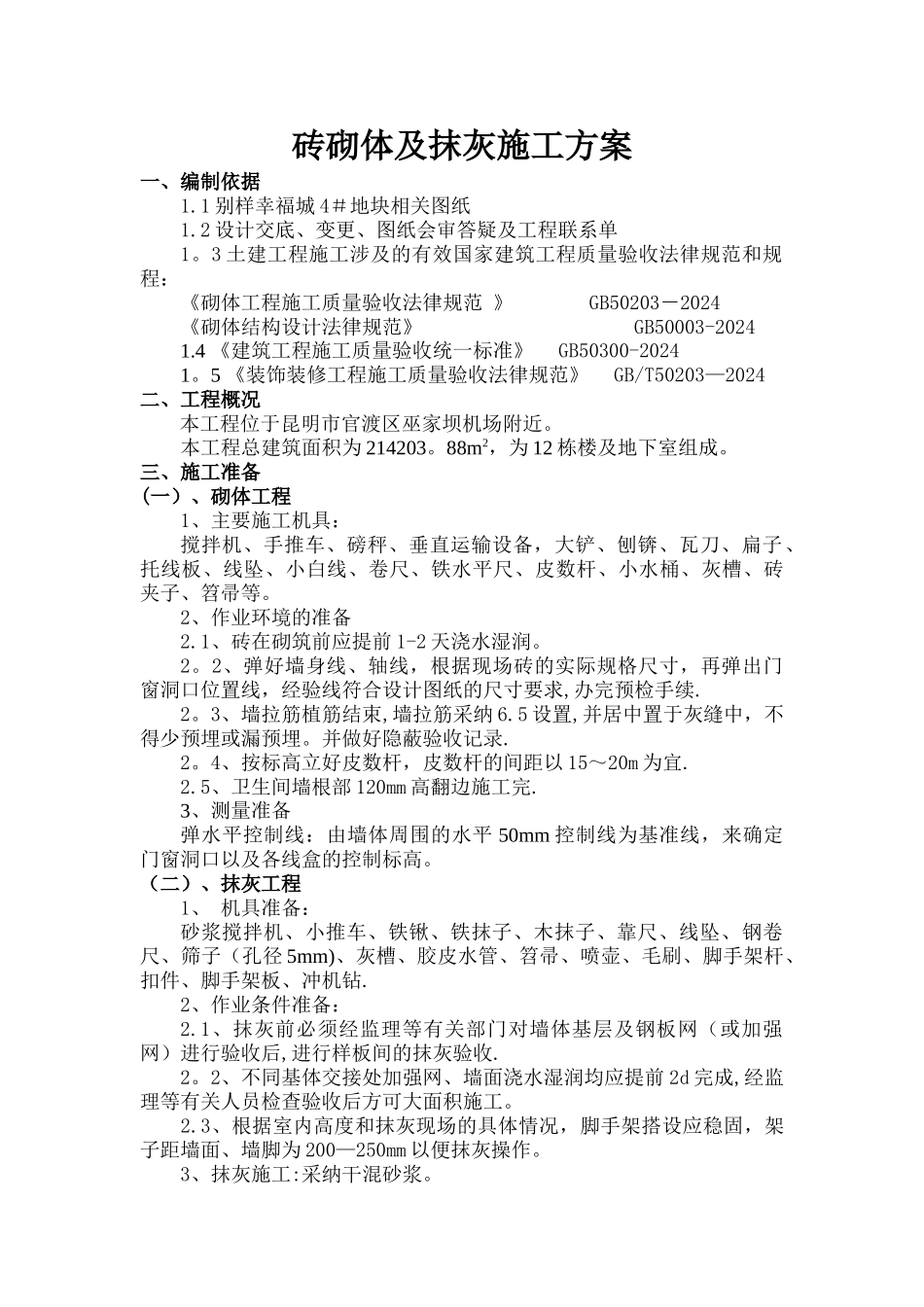

砖砌体及抹灰施工方案一、编制依据1
1 别样幸福城 4#地块相关图纸1
2 设计交底、变更、图纸会审答疑及工程联系单 1
3 土建工程施工涉及的有效国家建筑工程质量验收法律规范和规程:《砌体工程施工质量验收法律规范 》 GB50203-2024《砌体结构设计法律规范》 GB50003-20241
4 《建筑工程施工质量验收统一标准》 GB50300-20241
5 《装饰装修工程施工质量验收法律规范》 GB/T50203—2024二、工程概况本工程位于昆明市官渡区巫家坝机场附近
本工程总建筑面积为 214203
88m2,为 12 栋楼及地下室组成
三、施工准备(一)、砌体工程1、主要施工机具:搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等
2、作业环境的准备2
1、砖在砌筑前应提前 1-2 天浇水湿润
2、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续
3、墙拉筋植筋结束,墙拉筋采纳 6
5 设置,并居中置于灰缝中,不得少预埋或漏预埋
并做好隐蔽验收记录
4、按标高立好皮数杆,皮数杆的间距以 15~20m 为宜
5、卫生间墙根部 120mm 高翻边施工完
3、测量准备弹水平控制线:由墙体周围的水平 50mm 控制线为基准线,来确定门窗洞口以及各线盒的控制标高
(二)、抹灰工程1、 机具准备:砂浆搅拌机、小推车、铁锹、铁抹子、木抹子、靠尺、线坠、钢卷尺、筛子(孔径 5mm)、灰槽、胶皮水管、笤帚、喷壶、毛刷、脚手架杆、扣件、脚手架板、冲机钻
2、作业条件准备:2
1、抹灰前必须经监理等有关部门对墙体基层及钢板网(或加强网)进行验收后,进行样板间的抹灰验收
2、不同基体交接处加强网、墙面浇水湿润均应提前 2d
