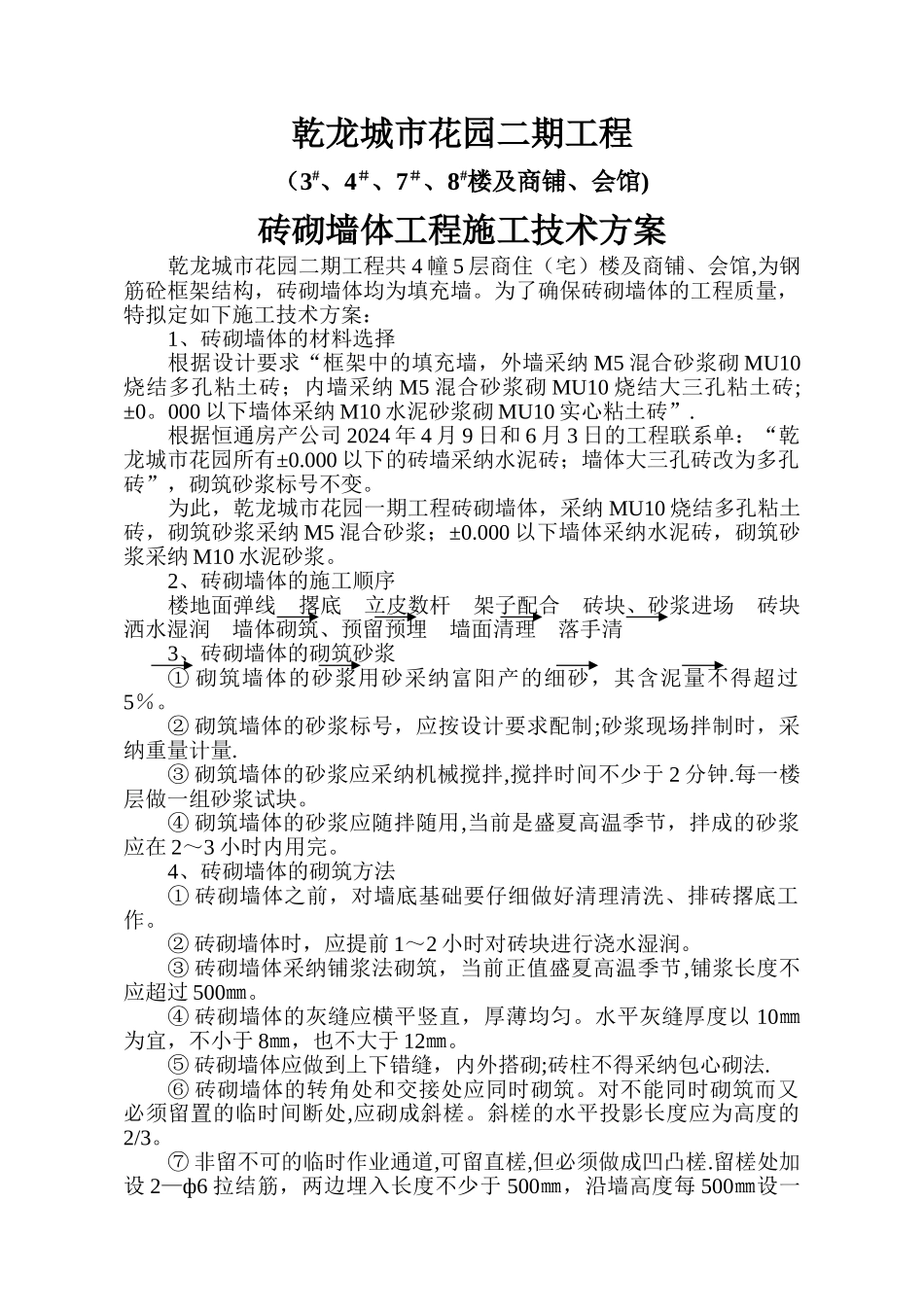

乾龙城市花园二期工程(3#、4#、7#、8#楼及商铺、会馆)砖砌墙体工程施工技术方案乾龙城市花园二期工程共 4 幢 5 层商住(宅)楼及商铺、会馆,为钢筋砼框架结构,砖砌墙体均为填充墙
为了确保砖砌墙体的工程质量,特拟定如下施工技术方案:1、砖砌墙体的材料选择根据设计要求“框架中的填充墙,外墙采纳 M5 混合砂浆砌 MU10烧结多孔粘土砖;内墙采纳 M5 混合砂浆砌 MU10 烧结大三孔粘土砖;±0
000 以下墙体采纳 M10 水泥砂浆砌 MU10 实心粘土砖”
根据恒通房产公司 2024 年 4 月 9 日和 6 月 3 日的工程联系单:“乾龙城市花园所有±0
000 以下的砖墙采纳水泥砖;墙体大三孔砖改为多孔砖”,砌筑砂浆标号不变
为此,乾龙城市花园一期工程砖砌墙体,采纳 MU10 烧结多孔粘土砖,砌筑砂浆采纳 M5 混合砂浆;±0
000 以下墙体采纳水泥砖,砌筑砂浆采纳 M10 水泥砂浆
2、砖砌墙体的施工顺序楼地面弹线 撂底 立皮数杆 架子配合 砖块、砂浆进场 砖块洒水湿润 墙体砌筑、预留预埋 墙面清理 落手清3、砖砌墙体的砌筑砂浆① 砌筑墙体的砂浆用砂采纳富阳产的细砂,其含泥量不得超过5%
② 砌筑墙体的砂浆标号,应按设计要求配制;砂浆现场拌制时,采纳重量计量
③ 砌筑墙体的砂浆应采纳机械搅拌,搅拌时间不少于 2 分钟
每一楼层做一组砂浆试块
④ 砌筑墙体的砂浆应随拌随用,当前是盛夏高温季节,拌成的砂浆应在 2~3 小时内用完
4、砖砌墙体的砌筑方法① 砖砌墙体之前,对墙底基础要仔细做好清理清洗、排砖撂底工作
② 砖砌墙体时,应提前 1~2 小时对砖块进行浇水湿润
③ 砖砌墙体采纳铺浆法砌筑,当前正值盛夏高温季节,铺浆长度不应超过 500㎜
④ 砖砌墙体的灰缝应横平竖直,厚薄均匀
水平灰缝厚度以 10㎜为宜,不小于 8㎜,也不大于 12㎜

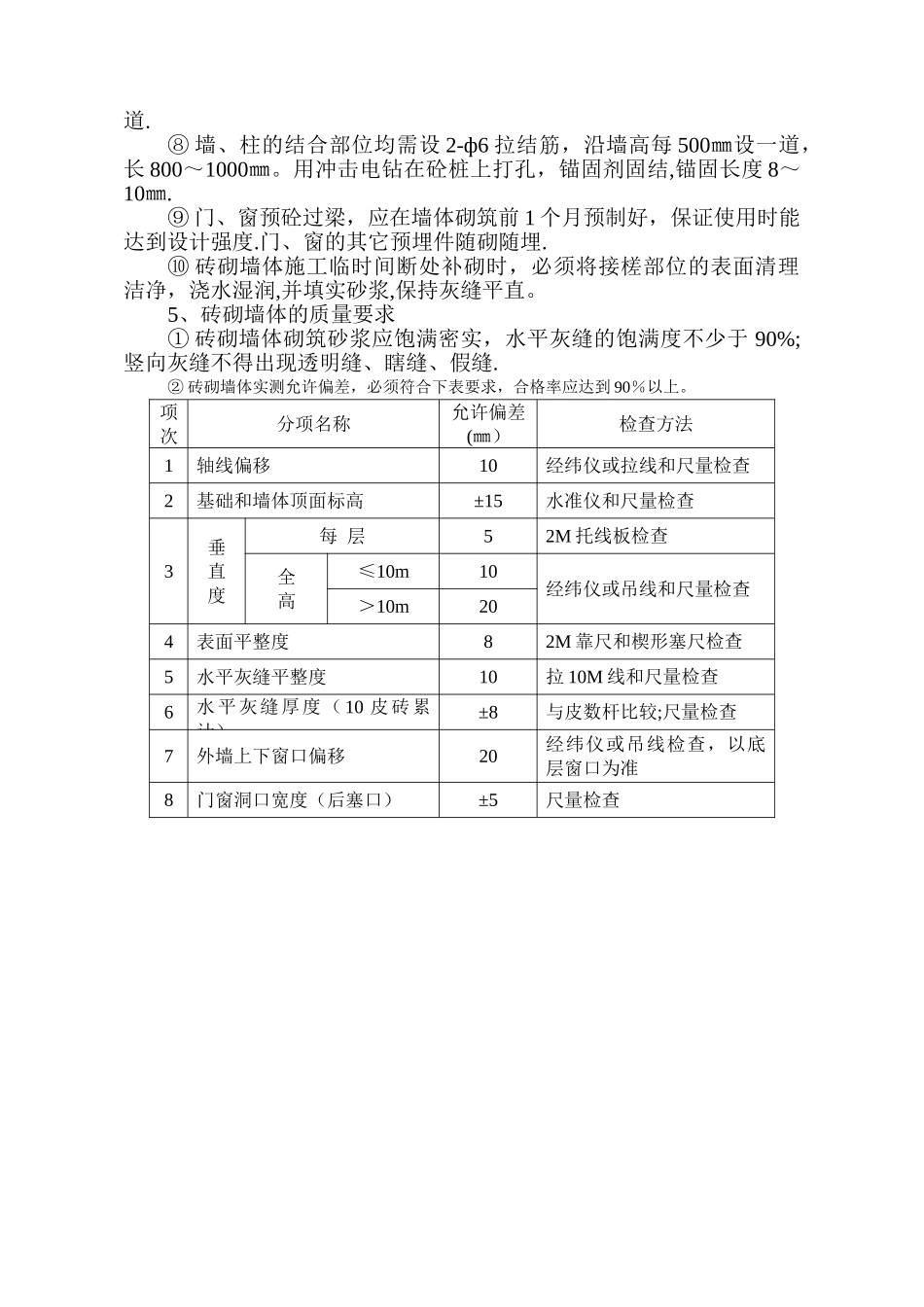

⑤ 砖砌墙体应做到上
