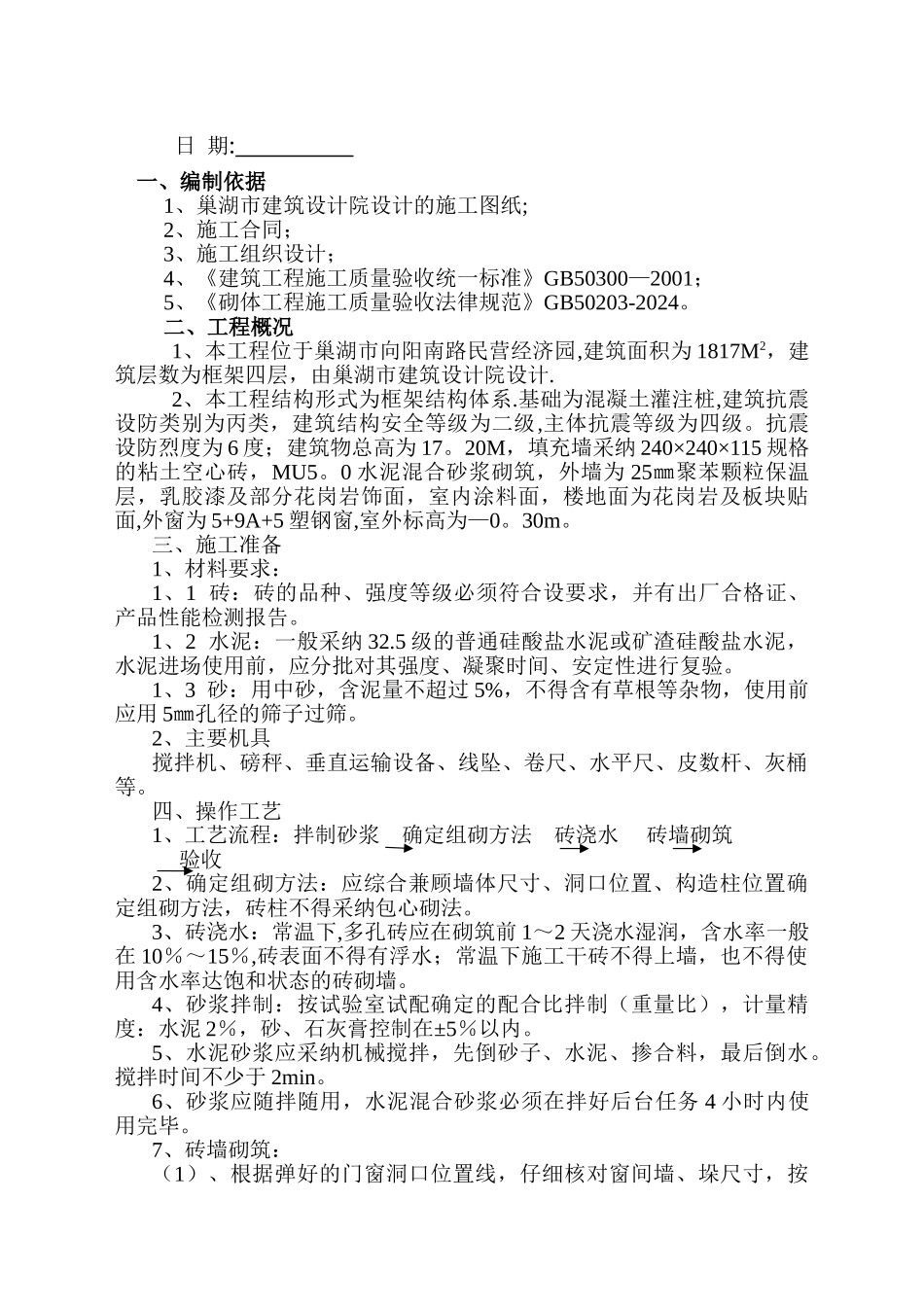

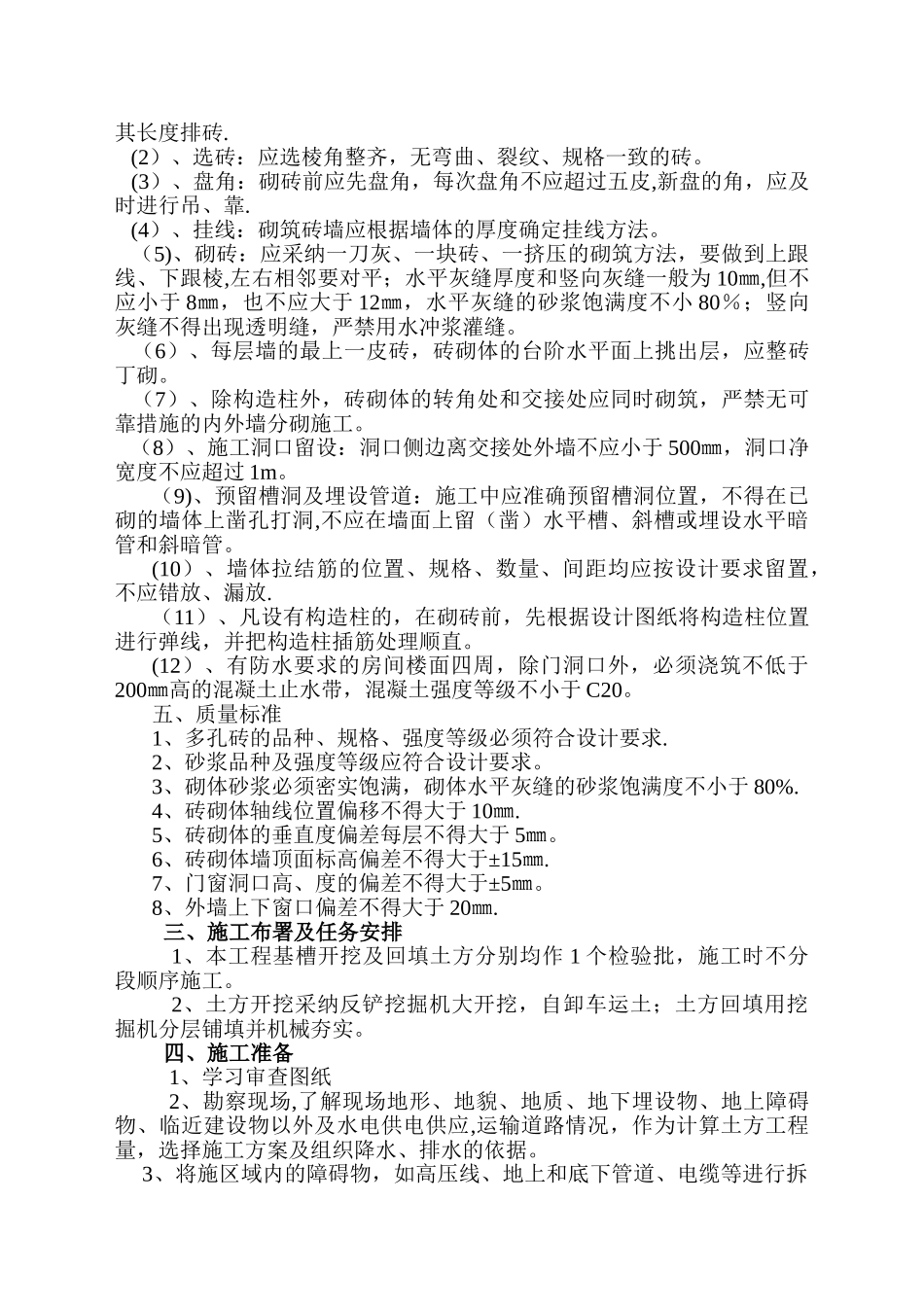

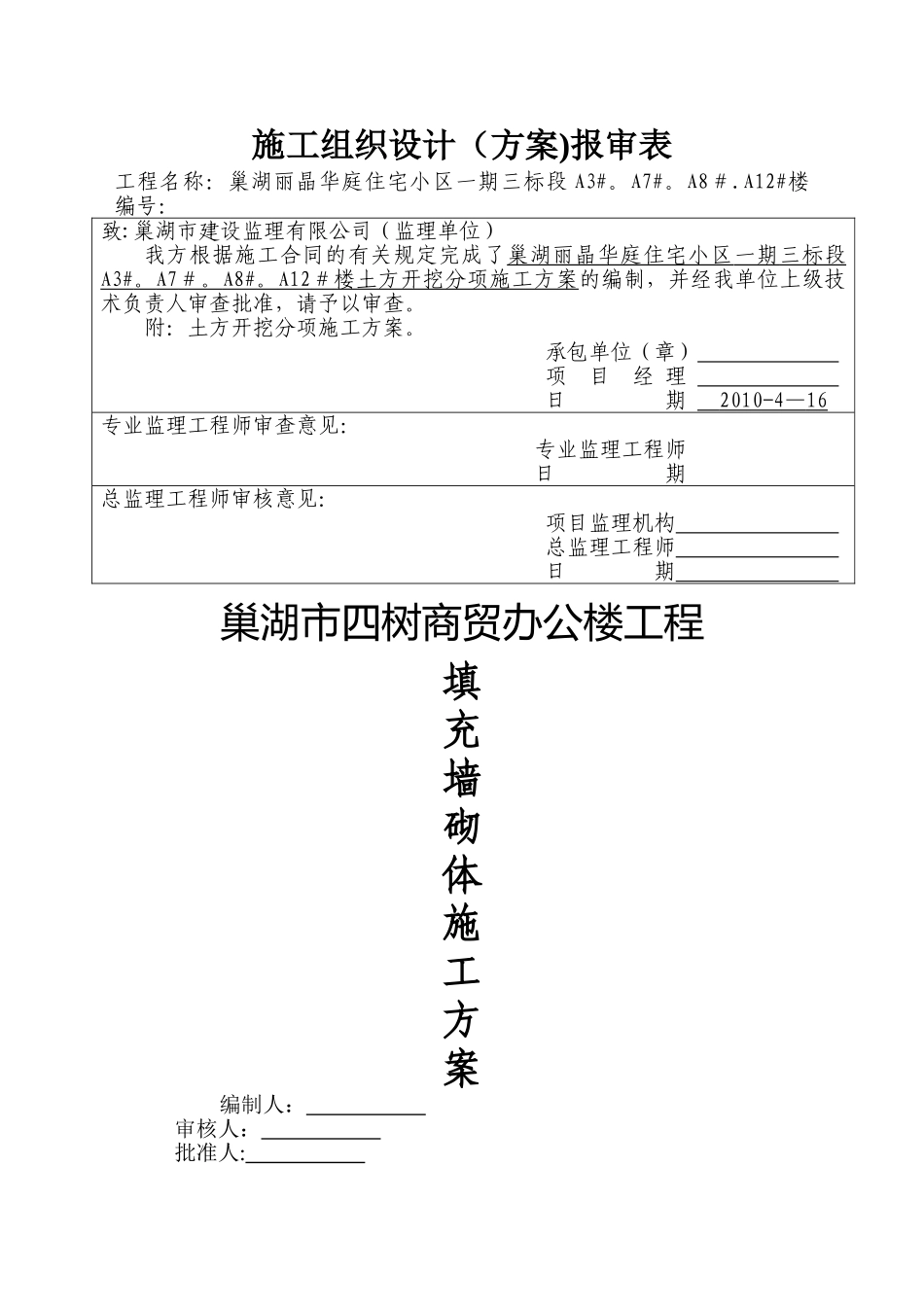

施工组织设计(方案)报审表工程名称:巢湖丽晶华庭住宅小区一期三标段 A3#。A7#。A8#.A12#楼 编号:致:巢湖市建设监理有限公司(监理单位)我方根据施工合同的有关规定完成了巢湖丽晶华庭住宅小区 一期 三标段 A3# 。 A7 #。 A8# 。 A12 # 楼土方开挖分项施工方案 的编制,并经我单位上级技术负责人审查批准,请予以审查。附:土方开挖分项施工方案。承包单位(章) 项 目 经 理 日 期 2010-4— 16 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 巢湖市四树商贸办公楼工程填充墙砌体施工方案 编制人: 审核人: 批准人: 日 期: 一、编制依据1、巢湖市建筑设计院设计的施工图纸;2、施工合同;3、施工组织设计;4、《建筑工程施工质量验收统一标准》GB50300—2001;5、《砌体工程施工质量验收法律规范》GB50203-2024。二、工程概况1、本工程位于巢湖市向阳南路民营经济园,建筑面积为 1817M2,建筑层数为框架四层,由巢湖市建筑设计院设计.2、本工程结构形式为框架结构体系.基础为混凝土灌注桩,建筑抗震设防类别为丙类,建筑结构安全等级为二级,主体抗震等级为四级。抗震设防烈度为 6 度;建筑物总高为 17。20M,填充墙采纳 240×240×115 规格的粘土空心砖,MU5。0 水泥混合砂浆砌筑,外墙为 25㎜聚苯颗粒保温层,乳胶漆及部分花岗岩饰面,室内涂料面,楼地面为花岗岩及板块贴面,外窗为 5+9A+5 塑钢窗,室外标高为—0。30m。三、施工准备1、材料要求:1、1 砖:砖的品种、强度等级必须符合设要求,并有出厂合格证、产品性能检测报告。1、2 水泥:一般采纳 32.5 级的普通硅酸盐水泥或矿渣硅酸盐水泥,水泥进场使用前,应分批对其强度、凝聚时间、安定性进行复验。1、3 砂:用中砂,含泥量不超过 5%,不得含有草根等杂物,使用前应用 5㎜孔径的筛子过筛。2、主要机具搅拌机、磅秤、垂直运输设备、线坠、卷尺、水平尺、皮数杆、灰桶等。四、操作工艺1、工艺流程:拌制砂浆 确定组砌方法 砖浇水 砖墙砌筑 验收2、确定组砌方法:应综合兼顾墙体尺寸、洞口位置、构造柱位置确定组砌方法,砖柱不得采纳包心砌法。3、砖浇水:常温下,多孔砖应在砌筑前 1~2 天浇水湿润,含水率一般在 10%~15%,砖表面不得有浮水;常温下施工干砖不得上墙,也不得使用含水率达饱和状态的砖砌墙。4、砂浆拌制:按试验室试配确定的配合比拌制(重量比...
