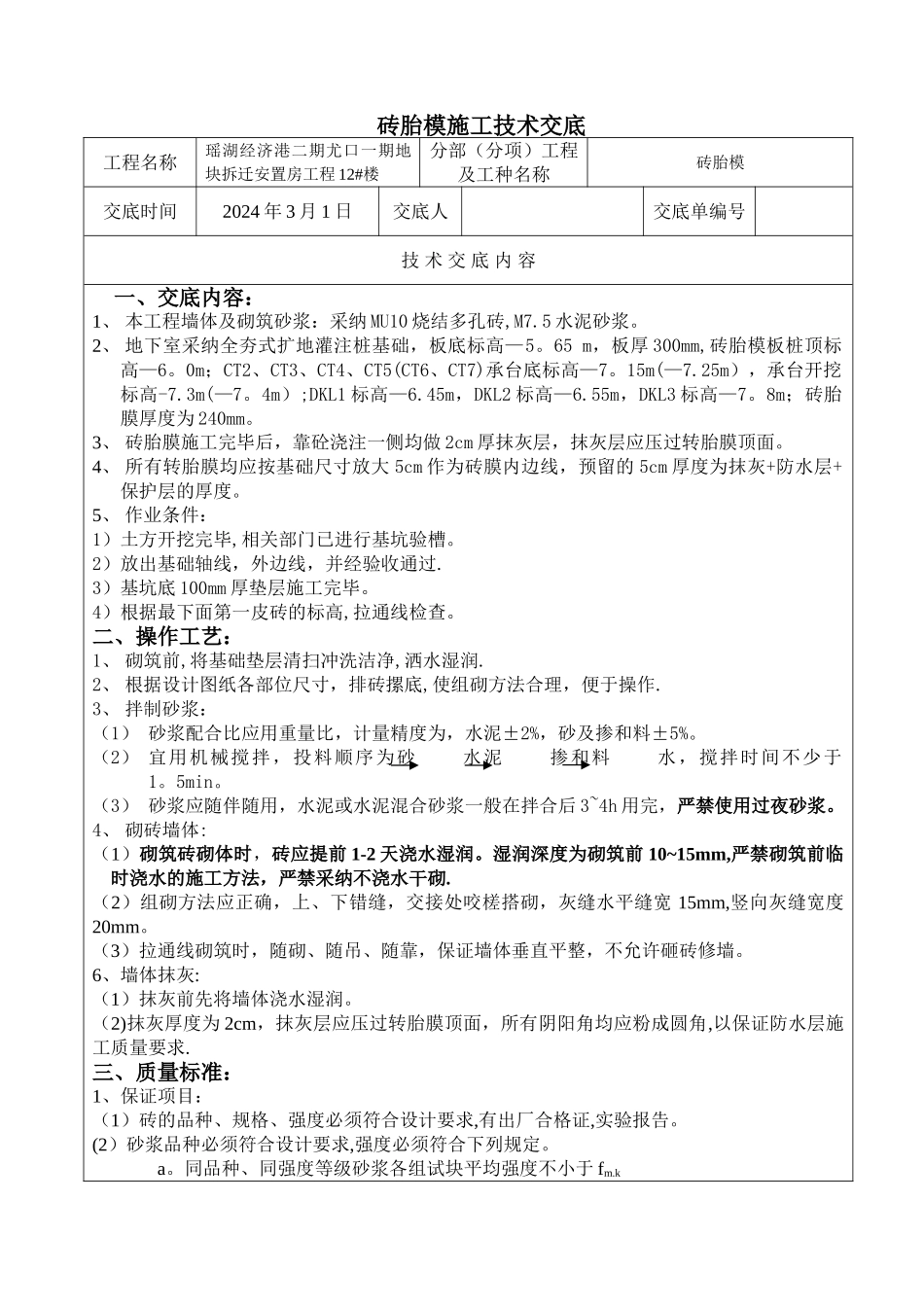

砖胎模施工技术交底工程名称瑶湖经济港二期尤口一期地块拆迁安置房工程 12#楼分部(分项)工程及工种名称砖胎模交底时间2024 年 3 月 1 日交底人交底单编号技 术 交 底 内 容一、交底内容:1、 本工程墙体及砌筑砂浆:采纳 MU10 烧结多孔砖,M7
5 水泥砂浆
2、 地下室采纳全夯式扩地灌注桩基础,板底标高—5
65 m,板厚 300mm,砖胎模板桩顶标高—6
0m;CT2、CT3、CT4、CT5(CT6、CT7)承台底标高—7
15m(—7
25m),承台开挖标高-7
4m);DKL1 标高—6
45m,DKL2 标高—6
55m,DKL3 标高—7
8m;砖胎膜厚度为 240mm
3、 砖胎膜施工完毕后,靠砼浇注一侧均做 2cm 厚抹灰层,抹灰层应压过转胎膜顶面
4、 所有转胎膜均应按基础尺寸放大 5cm 作为砖膜内边线,预留的 5cm 厚度为抹灰+防水层+保护层的厚度
5、 作业条件:1)土方开挖完毕,相关部门已进行基坑验槽
2)放出基础轴线,外边线,并经验收通过
3)基坑底 100mm 厚垫层施工完毕
4)根据最下面第一皮砖的标高,拉通线检查
二、操作工艺: 1、 砌筑前,将基础垫层清扫冲洗洁净,洒水湿润
2、 根据设计图纸各部位尺寸,排砖摞底,使组砌方法合理,便于操作
3、 拌制砂浆:(1) 砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺和料±5%
(2) 宜用机械搅拌,投料顺序为砂 水泥 掺和料 水,搅拌时间不少于1
(3) 砂浆应随伴随用,水泥或水泥混合砂浆一般在拌合后 3~4h 用完,严禁使用过夜砂浆
4、 砌砖墙体:(1)砌筑砖砌体时,砖应提前 1-2 天浇水湿润
湿润深度为砌筑前 10~15mm,严禁砌筑前临时浇水的施工方法,严禁采纳不浇水干砌

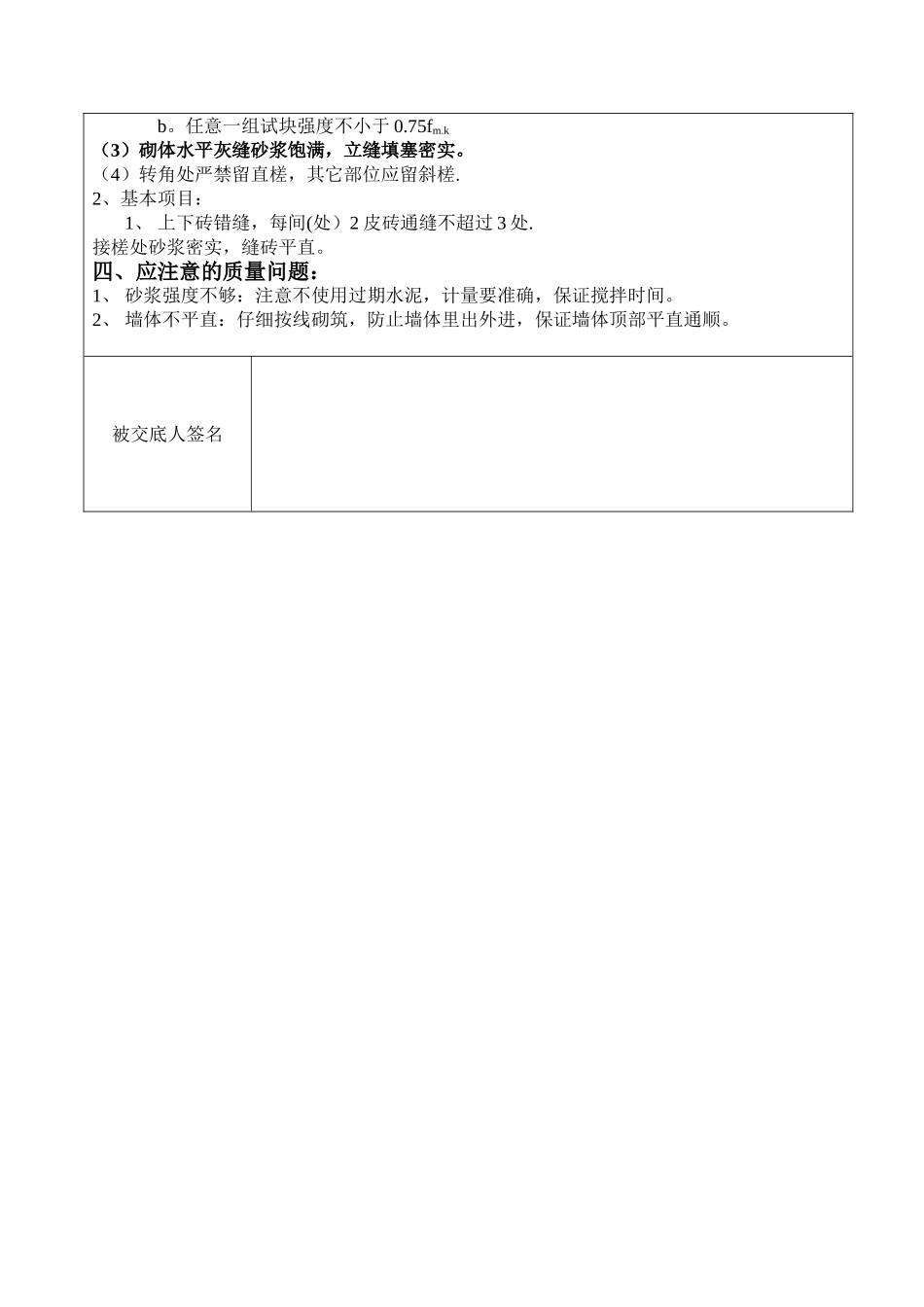

(2)组砌方法应正确,上、下错缝,交接处咬槎搭砌,灰缝水平缝宽 15m
