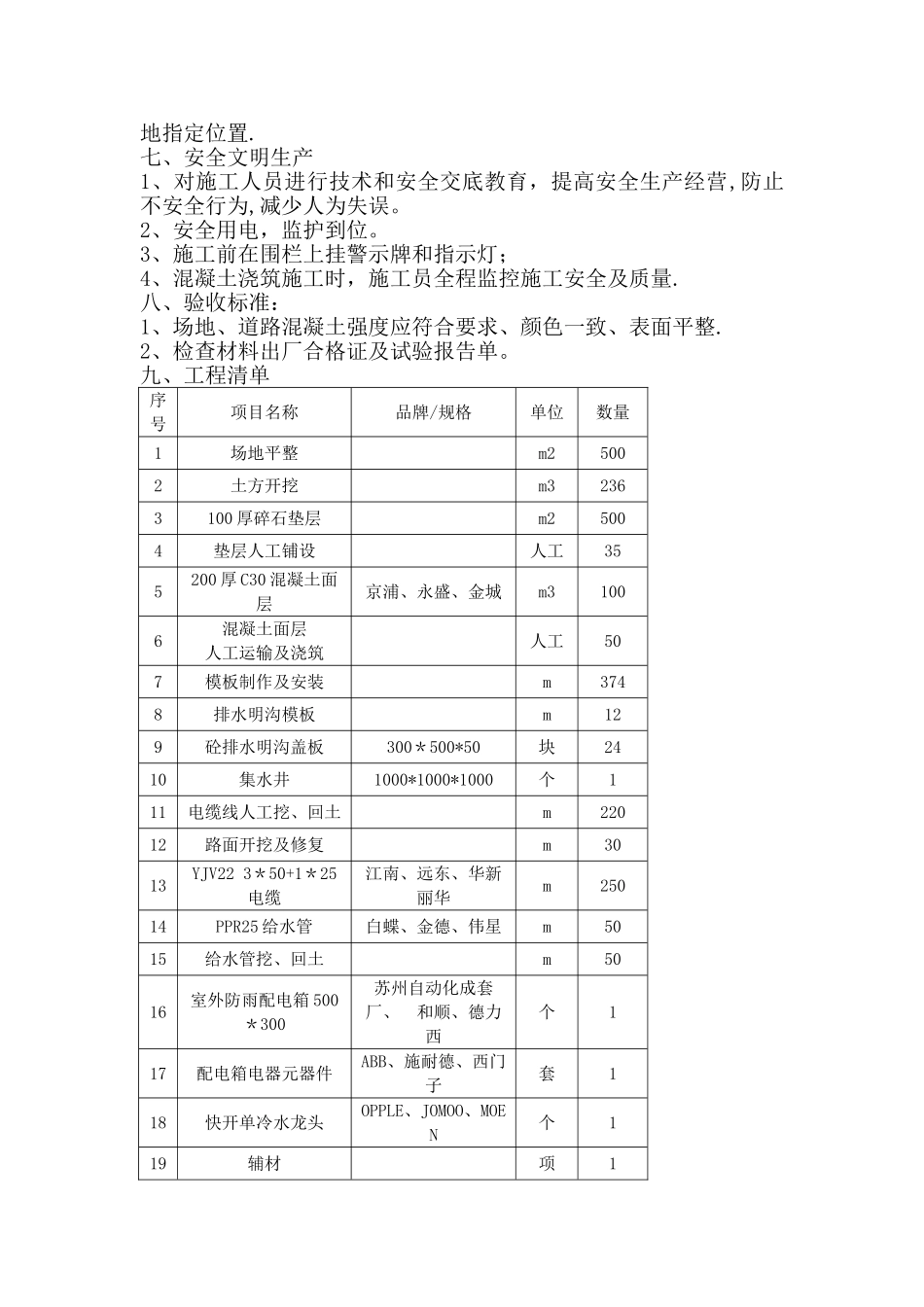

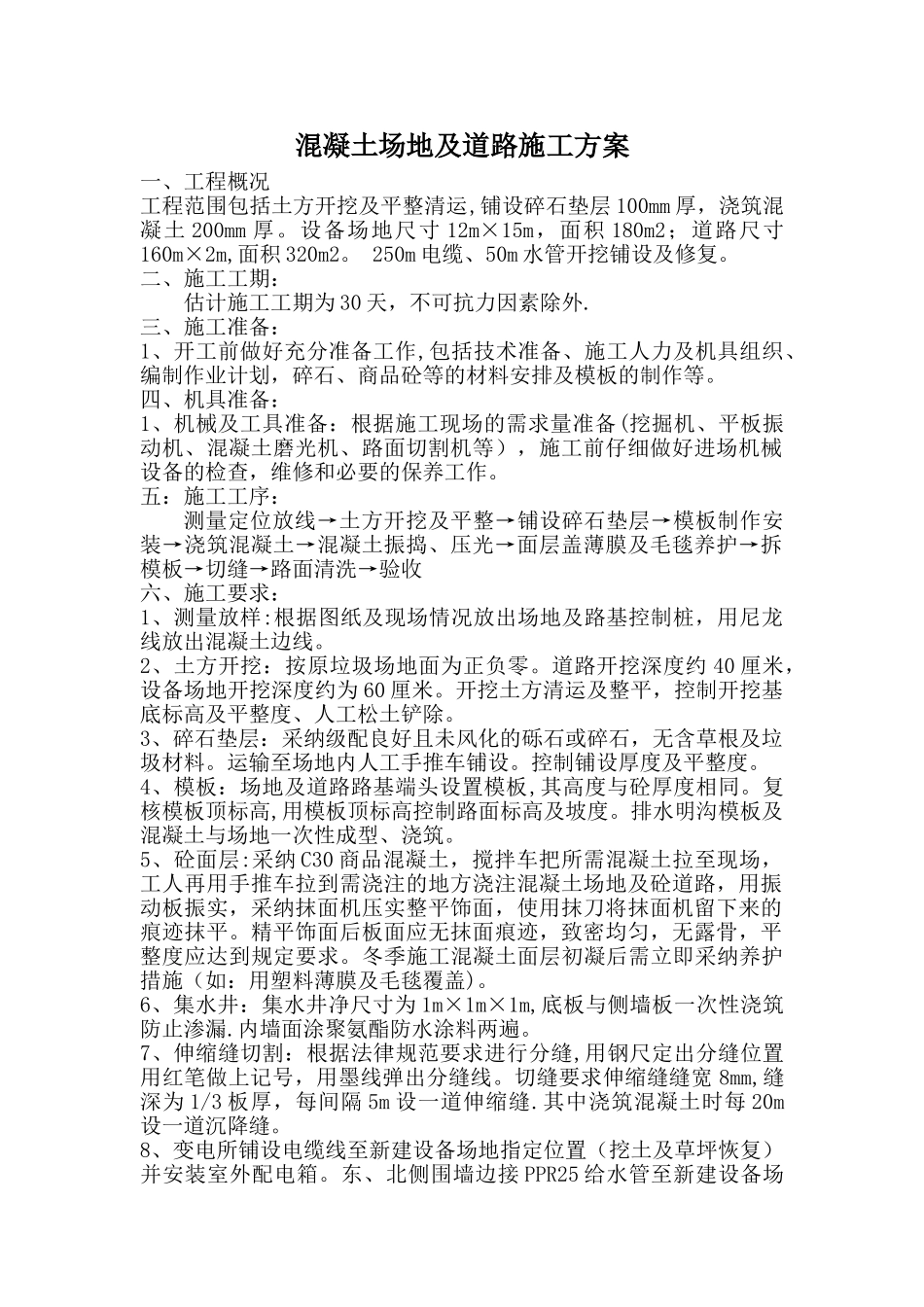

混凝土场地及道路施工方案一、工程概况工程范围包括土方开挖及平整清运,铺设碎石垫层 100mm 厚,浇筑混凝土 200mm 厚
设备场地尺寸 12m×15m,面积 180m2;道路尺寸160m×2m,面积 320m2
250m 电缆、50m 水管开挖铺设及修复
二、施工工期: 估计施工工期为 30 天,不可抗力因素除外
三、施工准备:1、开工前做好充分准备工作,包括技术准备、施工人力及机具组织、编制作业计划,碎石、商品砼等的材料安排及模板的制作等
四、机具准备:1、机械及工具准备:根据施工现场的需求量准备(挖掘机、平板振动机、混凝土磨光机、路面切割机等),施工前仔细做好进场机械设备的检查,维修和必要的保养工作
五:施工工序:测量定位放线→土方开挖及平整→铺设碎石垫层→模板制作安装→浇筑混凝土→混凝土振捣、压光→面层盖薄膜及毛毯养护→拆模板→切缝→路面清洗→验收六、施工要求:1、测量放样:根据图纸及现场情况放出场地及路基控制桩,用尼龙线放出混凝土边线
2、土方开挖:按原垃圾场地面为正负零
道路开挖深度约 40 厘米,设备场地开挖深度约为 60 厘米
开挖土方清运及整平,控制开挖基底标高及平整度、人工松土铲除
3、碎石垫层:采纳级配良好且未风化的砾石或碎石,无含草根及垃圾材料
运输至场地内人工手推车铺设
控制铺设厚度及平整度
4、模板:场地及道路路基端头设置模板,其高度与砼厚度相同
复核模板顶标高,用模板顶标高控制路面标高及坡度
排水明沟模板及混凝土与场地一次性成型、浇筑
5、砼面层:采纳 C30 商品混凝土,搅拌车把所需混凝土拉至现场,工人再用手推车拉到需浇注的地方浇注混凝土场地及砼道路,用振动板振实,采纳抹面机压实整平饰面,使用抹刀将抹面机留下来的痕迹抹平
精平饰面后板面应无抹面痕迹,致密均匀,无露骨,平整度应达到规定要求
冬季施工混凝土面层初凝后需立即采纳养护措施(如:用
