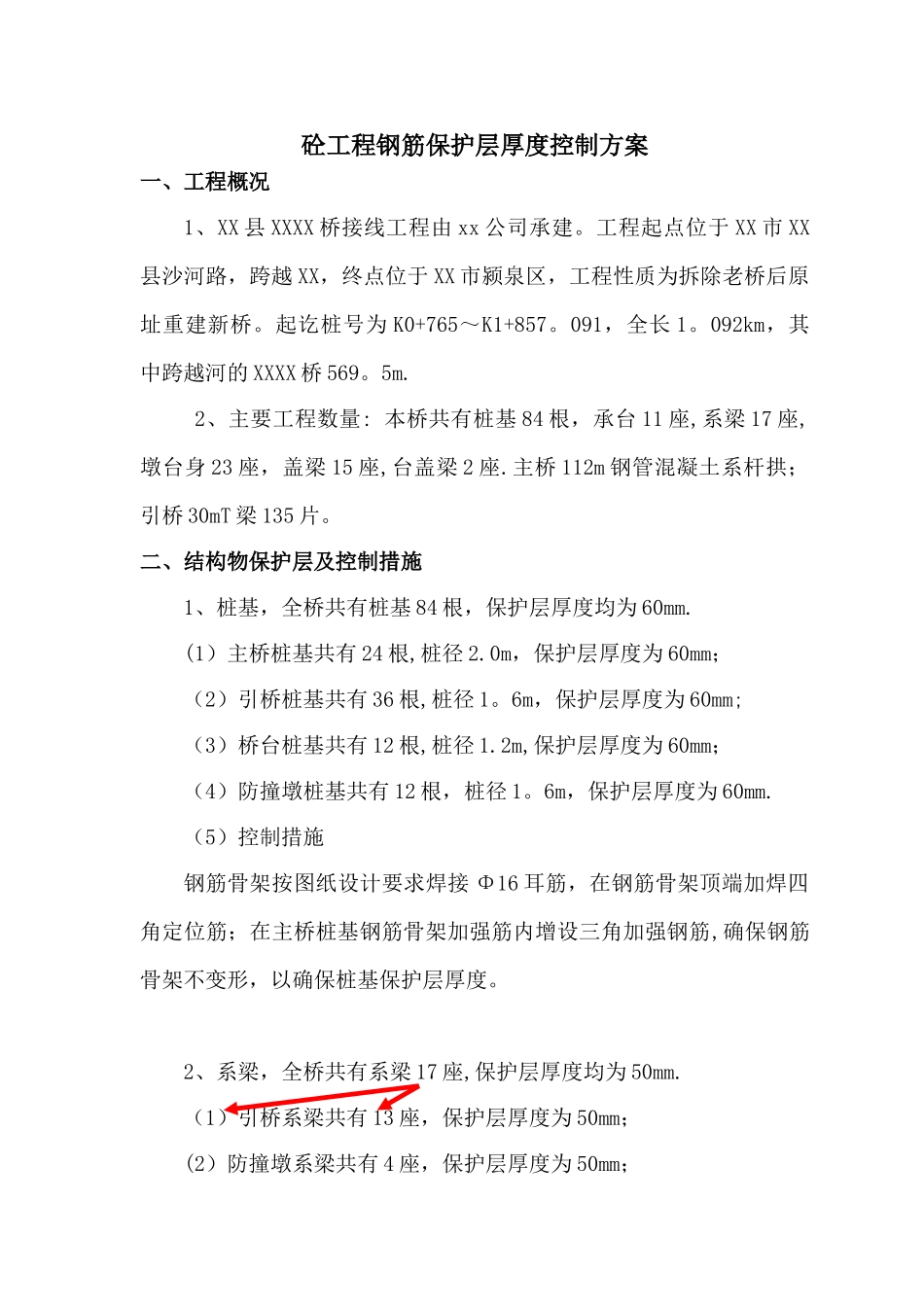

砼工程钢筋保护层厚度控制方案一、工程概况1、XX 县 XXXX 桥接线工程由 xx 公司承建
工程起点位于 XX 市 XX县沙河路,跨越 XX,终点位于 XX 市颍泉区,工程性质为拆除老桥后原址重建新桥
起讫桩号为 K0+765~K1+857
091,全长 1
092km,其中跨越河的 XXXX 桥 569
2、主要工程数量: 本桥共有桩基 84 根,承台 11 座,系梁 17 座,墩台身 23 座,盖梁 15 座,台盖梁 2 座
主桥 112m 钢管混凝土系杆拱;引桥 30mT 梁 135 片
二、结构物保护层及控制措施1、桩基,全桥共有桩基 84 根,保护层厚度均为 60mm
(1)主桥桩基共有 24 根,桩径 2
0m,保护层厚度为 60mm;(2)引桥桩基共有 36 根,桩径 1
6m,保护层厚度为 60mm;(3)桥台桩基共有 12 根,桩径 1
2m,保护层厚度为 60mm;(4)防撞墩桩基共有 12 根,桩径 1
6m,保护层厚度为 60mm
(5)控制措施钢筋骨架按图纸设计要求焊接 Φ16 耳筋,在钢筋骨架顶端加焊四角定位筋;在主桥桩基钢筋骨架加强筋内增设三角加强钢筋,确保钢筋骨架不变形,以确保桩基保护层厚度
2、系梁,全桥共有系梁 17 座,保护层厚度均为 50mm

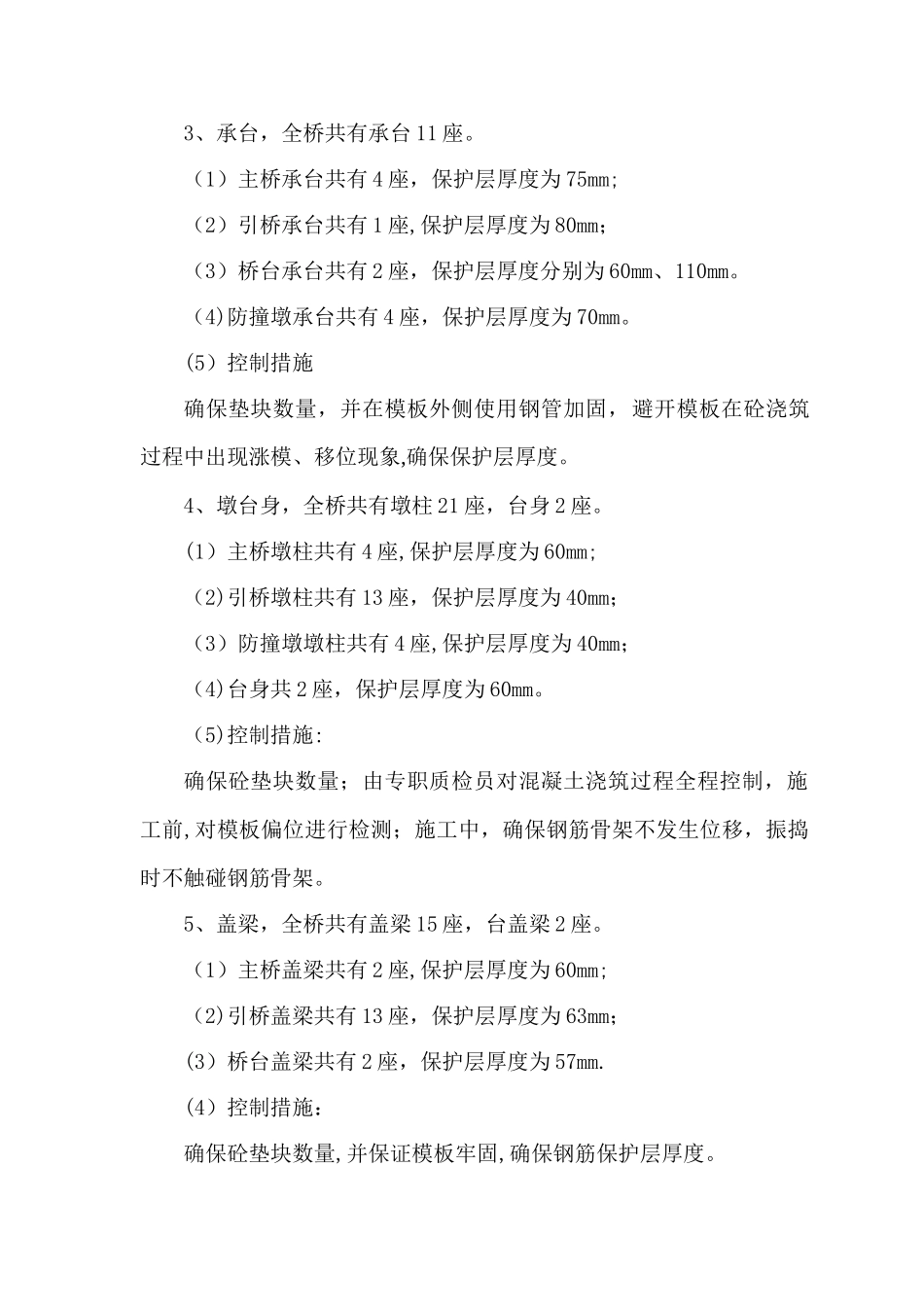

(1)引桥系梁共有 13 座,保护层厚度为 50mm;(2)防撞墩系梁共有 4 座,保护层厚度为 50mm;3、承台,全桥共有承台 11 座
(1)主桥承台共有 4 座,保护层厚度为 75mm;(2)引桥承台共有 1 座,保护层厚度为 80mm;(3)桥台承台共有 2 座,保护层厚度分别为 60mm、110mm
(4)防撞墩承台共有 4 座,保护层厚度为 70mm

(5)控制措施确保垫块数量,并在模板外侧使用钢管加固,避开模板在砼浇筑过程中出现涨模、移位现象,确保保护层厚度
