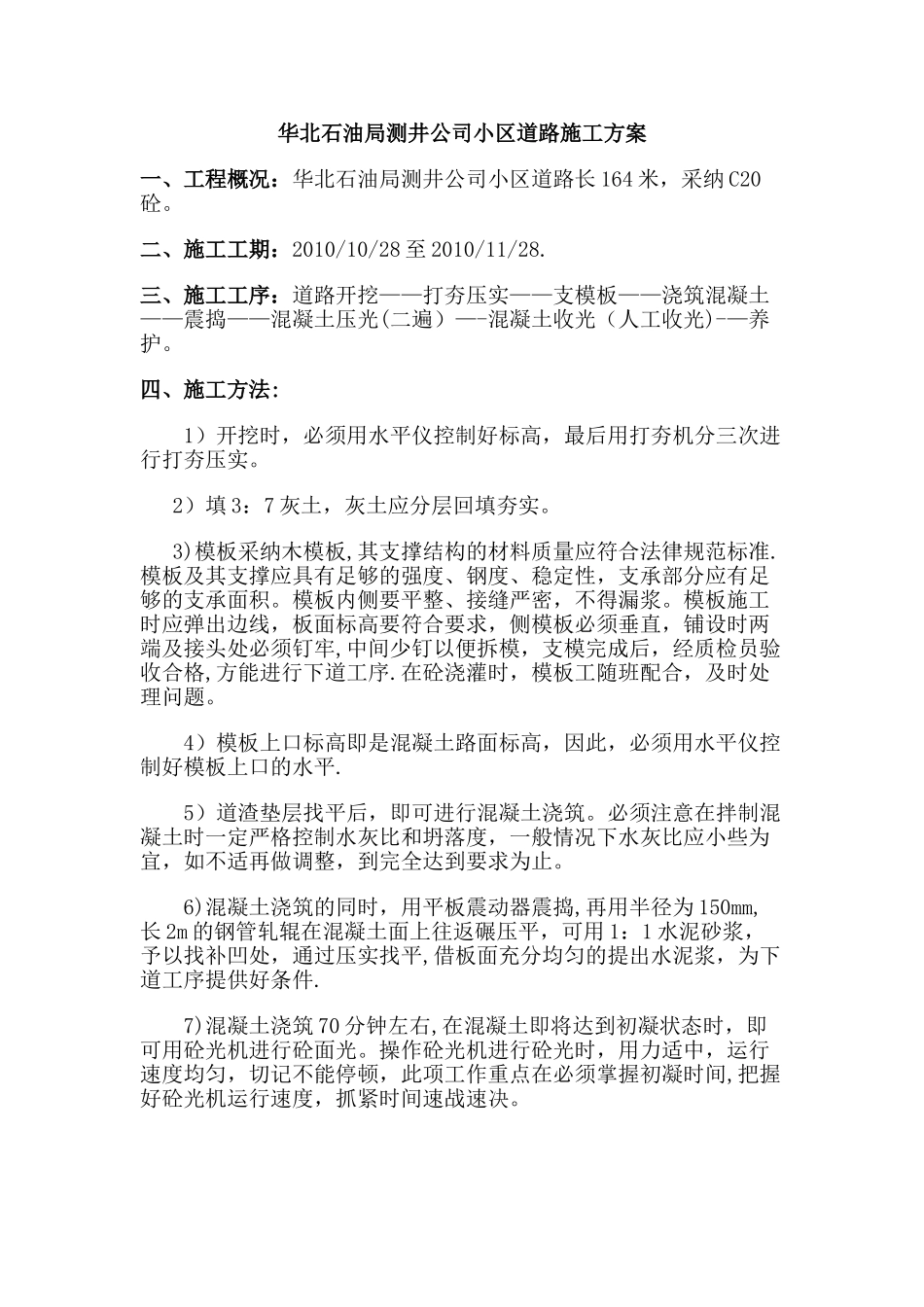

华北石油局测井公司小区道路施工方案一、工程概况:华北石油局测井公司小区道路长 164 米,采纳 C20砼
二、施工工期:2010/10/28 至 2010/11/28
三、施工工序:道路开挖——打夯压实——支模板——浇筑混凝土——震捣——混凝土压光(二遍)—-混凝土收光(人工收光)-—养护
四、施工方法: 1)开挖时,必须用水平仪控制好标高,最后用打夯机分三次进行打夯压实
2)填 3:7 灰土,灰土应分层回填夯实
3)模板采纳木模板,其支撑结构的材料质量应符合法律规范标准
模板及其支撑应具有足够的强度、钢度、稳定性,支承部分应有足够的支承面积
模板内侧要平整、接缝严密,不得漏浆

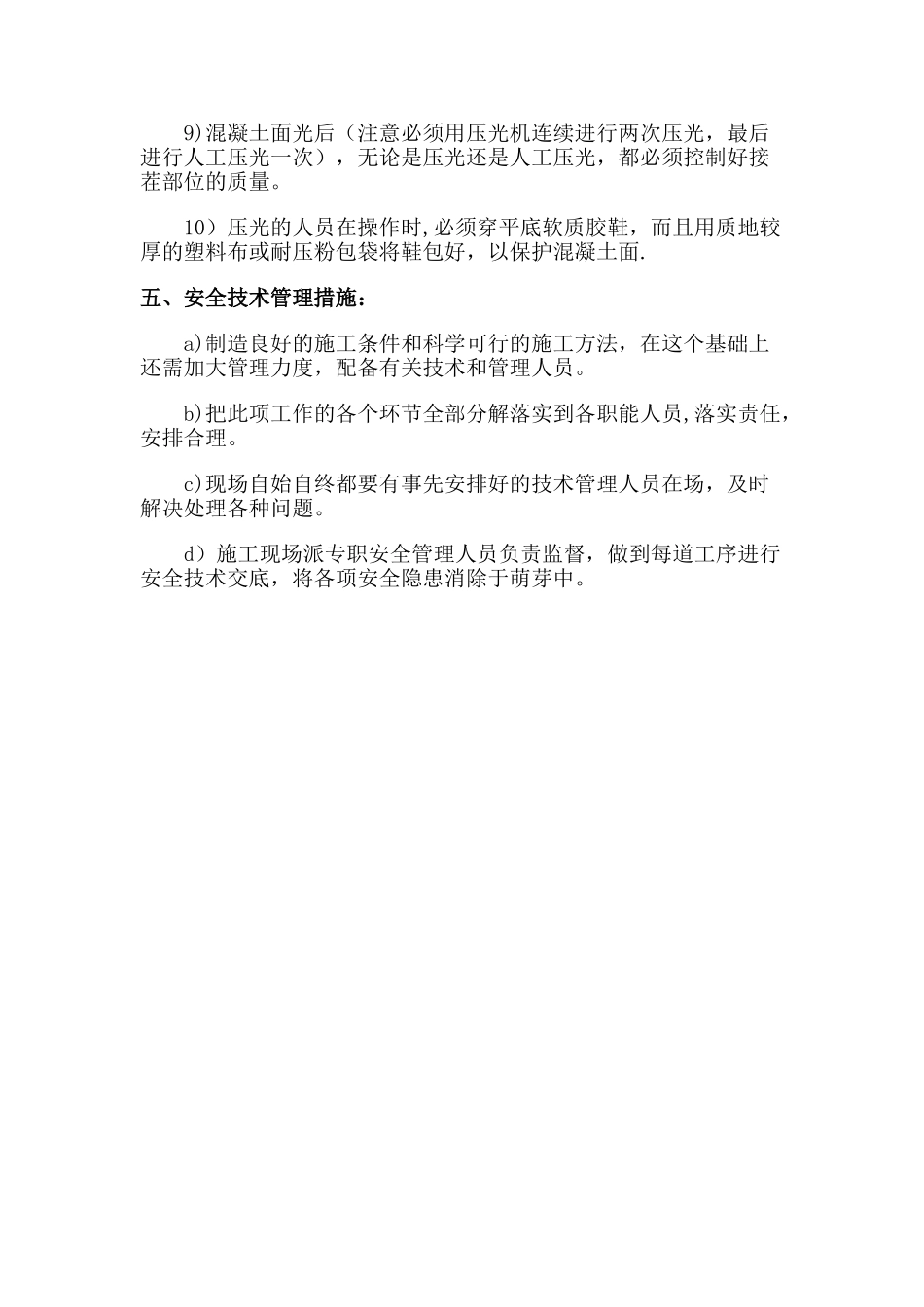

模板施工时应弹出边线,板面标高要符合要求,侧模板必须垂直,铺设时两端及接头处必须钉牢,中间少钉以便拆模,支模完成后,经质检员验收合格,方能进行下道工序
在砼浇灌时,模板工随班配合,及时处理问题
4)模板上口标高即是混凝土路面标高,因此,必须用水平仪控制好模板上口的水平
5)道渣垫层找平后,即可进行混凝土浇筑
必须注意在拌制混凝土时一定严格控制水灰比和坍落度,一般情况下水灰比应小些为宜,如不适再做调整,到完全达到要求为止
6)混凝土浇筑的同时,用平板震动器震捣,再用半径为 150mm,长 2m 的钢管轧辊在混凝土面上往返碾压平,可用 1:1 水泥砂浆,予以找补凹处,通过压实找平,借板面充分均匀的提出水泥浆,为下道工序提供好条件
7)混凝土浇筑 70 分钟左右,在混凝土即将达到初凝状态时,即可用砼光机进行砼面光
操作砼光机进行砼光时,用力适中,运行速度均匀,切记不能停顿,此项工作重点在必须掌握初凝时间,把握好砼光机运行速度,抓紧时间速战速决
9)混凝土面光后(注意必须用压光机连续进行两次压光,最后进行人工压光一次),无论是压光还是人工压光,都必须控制好接茬部位的质量
10)压光的人员在操作时
