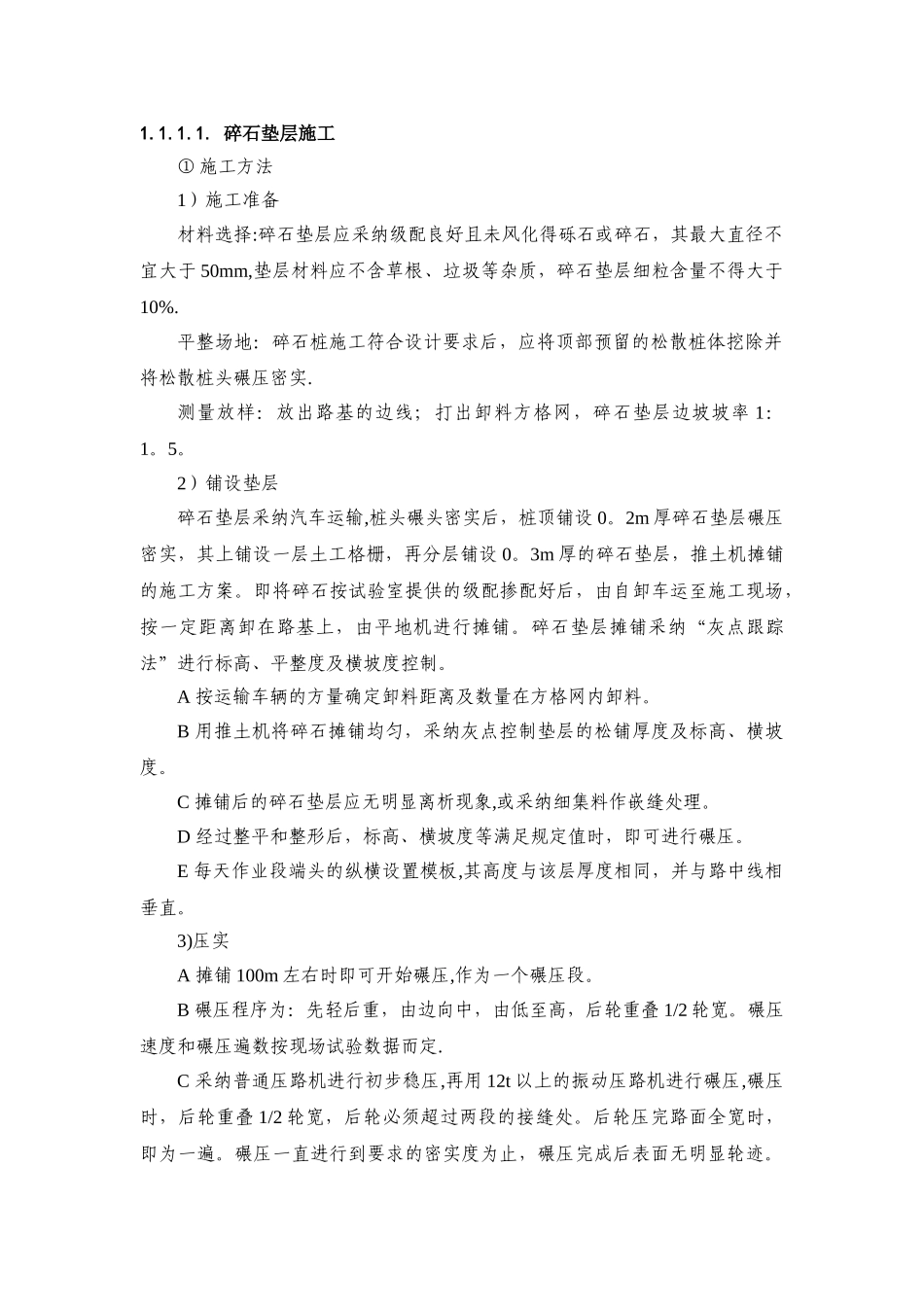

碎石垫层施工① 施工方法1)施工准备材料选择:碎石垫层应采纳级配良好且未风化得砾石或碎石,其最大直径不宜大于 50mm,垫层材料应不含草根、垃圾等杂质,碎石垫层细粒含量不得大于10%
平整场地:碎石桩施工符合设计要求后,应将顶部预留的松散桩体挖除并将松散桩头碾压密实
测量放样:放出路基的边线;打出卸料方格网,碎石垫层边坡坡率 1:1
2)铺设垫层碎石垫层采纳汽车运输,桩头碾头密实后,桩顶铺设 0
2m 厚碎石垫层碾压密实,其上铺设一层土工格栅,再分层铺设 0
3m 厚的碎石垫层,推土机摊铺的施工方案
即将碎石按试验室提供的级配掺配好后,由自卸车运至施工现场,按一定距离卸在路基上,由平地机进行摊铺
碎石垫层摊铺采纳“灰点跟踪法”进行标高、平整度及横坡度控制
A 按运输车辆的方量确定卸料距离及数量在方格网内卸料
B 用推土机将碎石摊铺均匀,采纳灰点控制垫层的松铺厚度及标高、横坡度
C 摊铺后的碎石垫层应无明显离析现象,或采纳细集料作嵌缝处理
D 经过整平和整形后,标高、横坡度等满足规定值时,即可进行碾压
E 每天作业段端头的纵横设置模板,其高度与该层厚度相同,并与路中线相垂直
3)压实A 摊铺 100m 左右时即可开始碾压,作为一个碾压段
B 碾压程序为:先轻后重,由边向中,由低至高,后轮重叠 1/2 轮宽
碾压速度和碾压遍数按现场试验数据而定
C 采纳普通压路机进行初步稳压,再用 12t 以上的振动压路机进行碾压,碾压时,后轮重叠 1/2 轮宽,后轮必须超过两段的接缝处
后轮压完路面全宽时,即为一遍
碾压一直进行到要求的密实度为止,碾压完成后表面无明显轮迹

压路机的碾压速度,头两遍采纳 1
7km/h,以后采纳 2
D 路面两侧的碾压遍数增加两遍
E 碾压过程中的质量控制
现场人员发现问题,反馈信息,及时纠正,检测压实度、平
