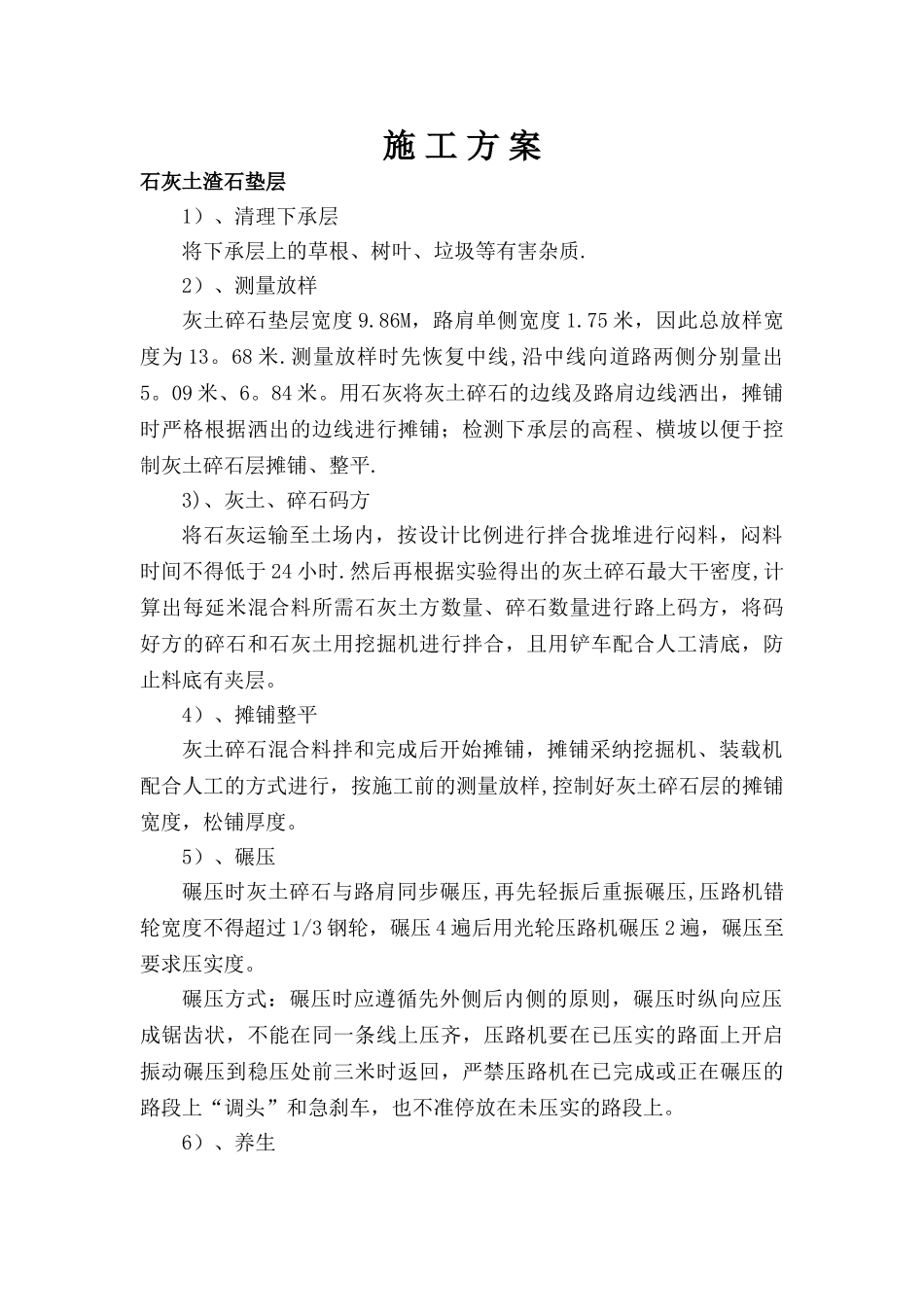

施 工 方 案石灰土渣石垫层1)、清理下承层将下承层上的草根、树叶、垃圾等有害杂质
2)、测量放样灰土碎石垫层宽度 9
86M,路肩单侧宽度 1
75 米,因此总放样宽度为 13
测量放样时先恢复中线,沿中线向道路两侧分别量出5
09 米、6
用石灰将灰土碎石的边线及路肩边线洒出,摊铺时严格根据洒出的边线进行摊铺;检测下承层的高程、横坡以便于控制灰土碎石层摊铺、整平
3)、灰土、碎石码方将石灰运输至土场内,按设计比例进行拌合拢堆进行闷料,闷料时间不得低于 24 小时
然后再根据实验得出的灰土碎石最大干密度,计算出每延米混合料所需石灰土方数量、碎石数量进行路上码方,将码好方的碎石和石灰土用挖掘机进行拌合,且用铲车配合人工清底,防止料底有夹层
4)、摊铺整平灰土碎石混合料拌和完成后开始摊铺,摊铺采纳挖掘机、装载机配合人工的方式进行,按施工前的测量放样,控制好灰土碎石层的摊铺宽度,松铺厚度
5)、碾压碾压时灰土碎石与路肩同步碾压,再先轻振后重振碾压,压路机错轮宽度不得超过 1/3 钢轮,碾压 4 遍后用光轮压路机碾压 2 遍,碾压至要求压实度
碾压方式:碾压时应遵循先外侧后内侧的原则,碾压时纵向应压成锯齿状,不能在同一条线上压齐,压路机要在已压实的路面上开启振动碾压到稳压处前三米时返回,严禁压路机在已完成或正在碾压的路段上“调头”和急刹车,也不准停放在未压实的路段上
6)、养生碾压完成后立即进行养生

养生时间不少于 7 天,养生工作设专人负责,监督洒水车常常洒水, 洒水时特别注意边缘部分一定要洒到位,养生期间要求封闭交通,局部路段不能断行时限制车速 30km/h,且严禁重型车辆通行
7)、质量控制要求碎石石灰土垫层实测项目项 次检 查 项 目规定值或允许偏差检查方法和 频 率权值碎石石灰土垫层二级公路1△压实度(%)代表值95按附录 B 检查,每 200m每车
