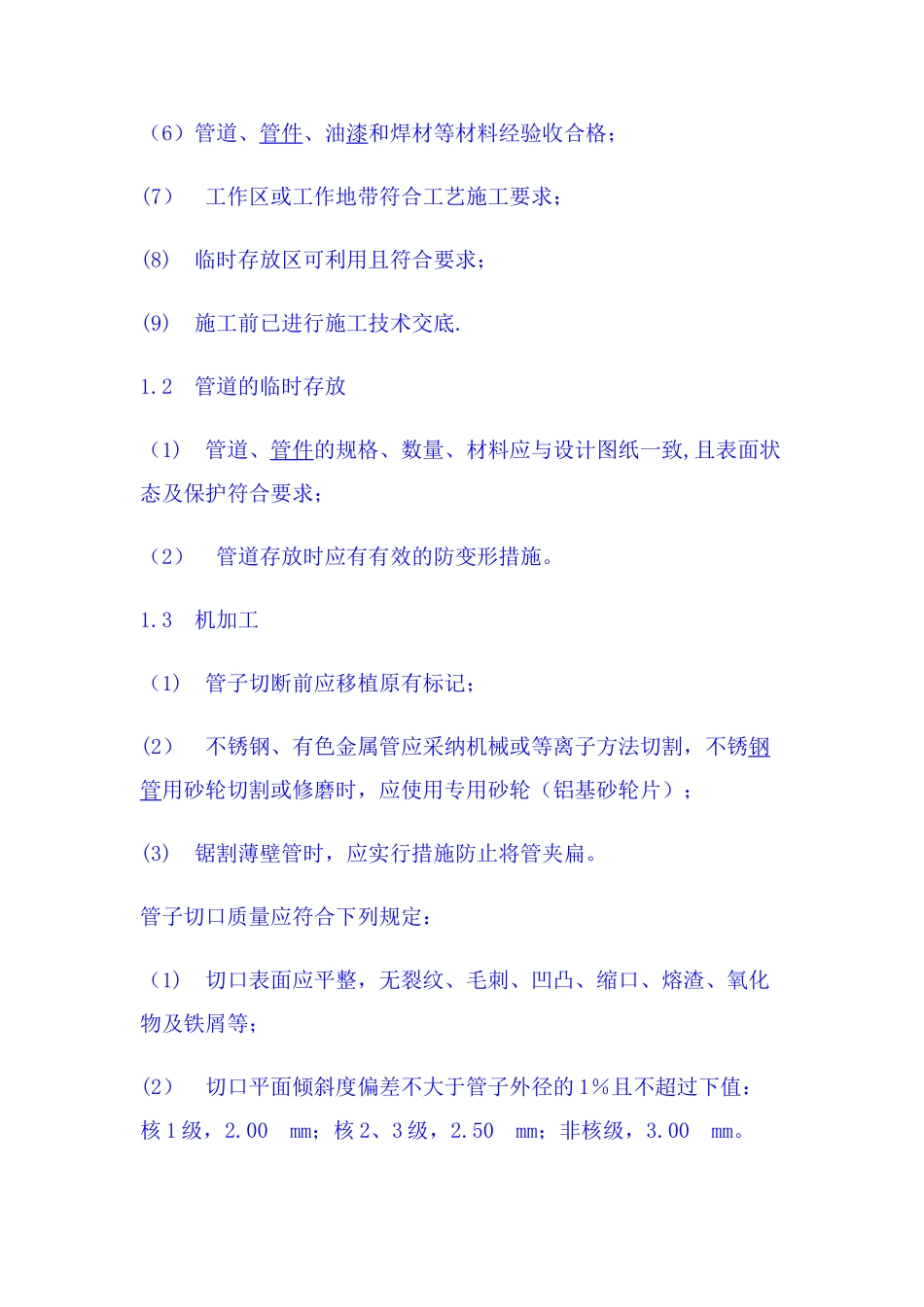

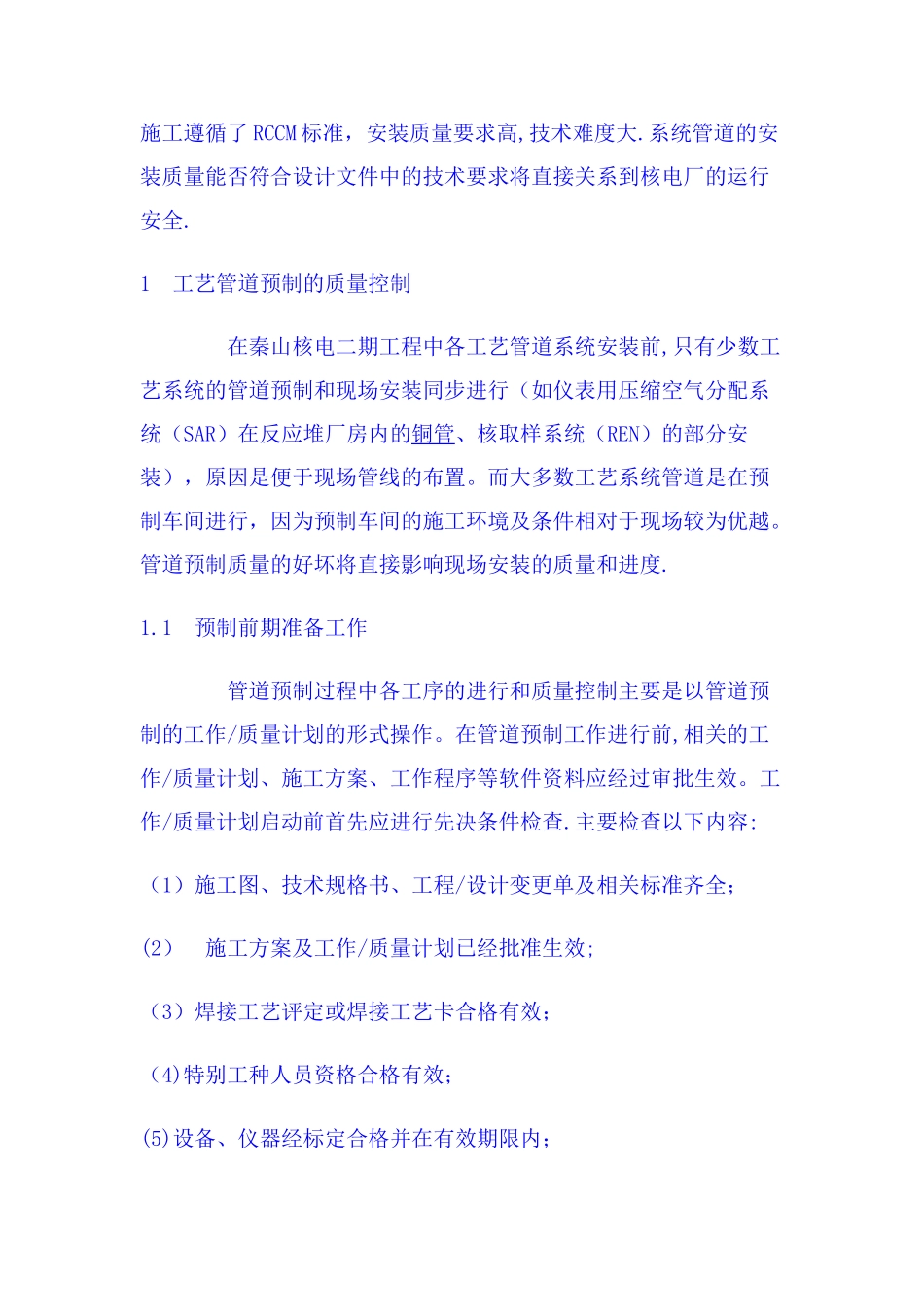

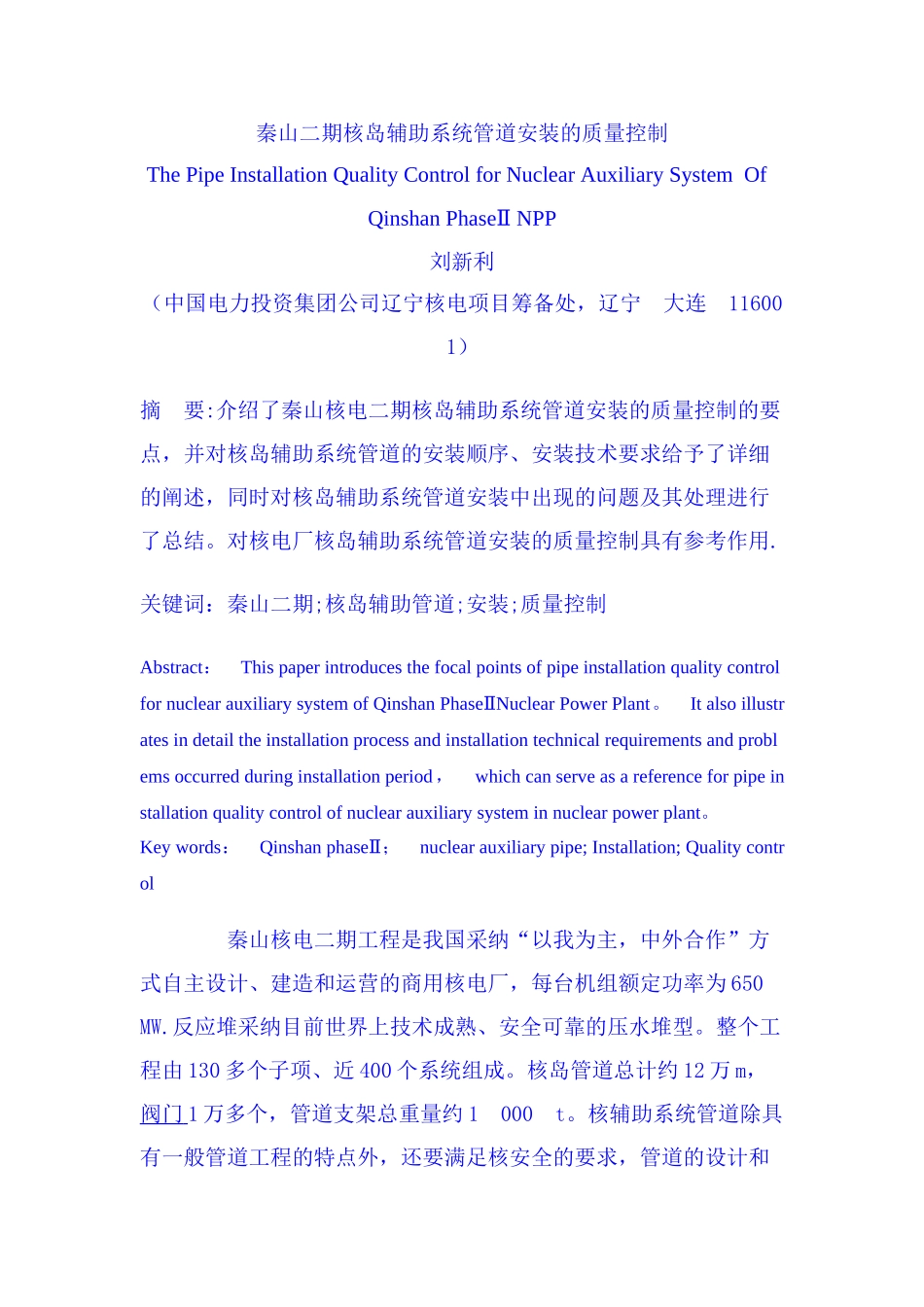

秦山二期核岛辅助系统管道安装的质量控制The Pipe Installation Quality Control for Nuclear Auxiliary System Of Qinshan PhaseⅡ NPP刘新利(中国电力投资集团公司辽宁核电项目筹备处,辽宁 大连 116001)摘 要:介绍了秦山核电二期核岛辅助系统管道安装的质量控制的要点,并对核岛辅助系统管道的安装顺序、安装技术要求给予了详细的阐述,同时对核岛辅助系统管道安装中出现的问题及其处理进行了总结。对核电厂核岛辅助系统管道安装的质量控制具有参考作用.关键词:秦山二期;核岛辅助管道;安装;质量控制Abstract: This paper introduces the focal points of pipe installation quality control for nuclear auxiliary system of Qinshan Phase NuclearⅡ Power Plant。 It also illustrates in detail the installation process and installation technical requirements and problems occurred during installation period, which can serve as a reference for pipe installation quality control of nuclear auxiliary system in nuclear power plant。Key words: Qinshan phaseⅡ; nuclear auxiliary pipe; Installation; Quality control 秦山核电二期工程是我国采纳“以我为主,中外合作”方式自主设计、建造和运营的商用核电厂,每台机组额定功率为 650 MW.反应堆采纳目前世界上技术成熟、安全可靠的压水堆型。整个工程由 130 多个子项、近 400 个系统组成。核岛管道总计约 12 万 m,阀门 1 万多个,管道支架总重量约 1 000 t。核辅助系统管道除具有一般管道工程的特点外,还要满足核安全的要求,管道的设计和施工遵循了 RCCM 标准,安装质量要求高,技术难度大.系统管道的安装质量能否符合设计文件中的技术要求将直接关系到核电厂的运行安全.1 工艺管道预制的质量控制 在秦山核电二期工程中各工艺管道系统安装前,只有少数工艺系统的管道预制和现场安装同步进行(如仪表用压缩空气分配系统(SAR)在反应堆厂房内的铜管、核取样系统(REN)的部分安装),原因是便于现场管线的布置。而大多数工艺系统管道是在预制车间进行,因为预制车间的施工环境及条件相对于现场较为优越。管道预制质量的好坏将直接影响现场安装的质量和进度.1.1 预制前期准备工作 管道预制过程中各工序的进行和质量控制主要是以管道预制的工作/质量计划的...
