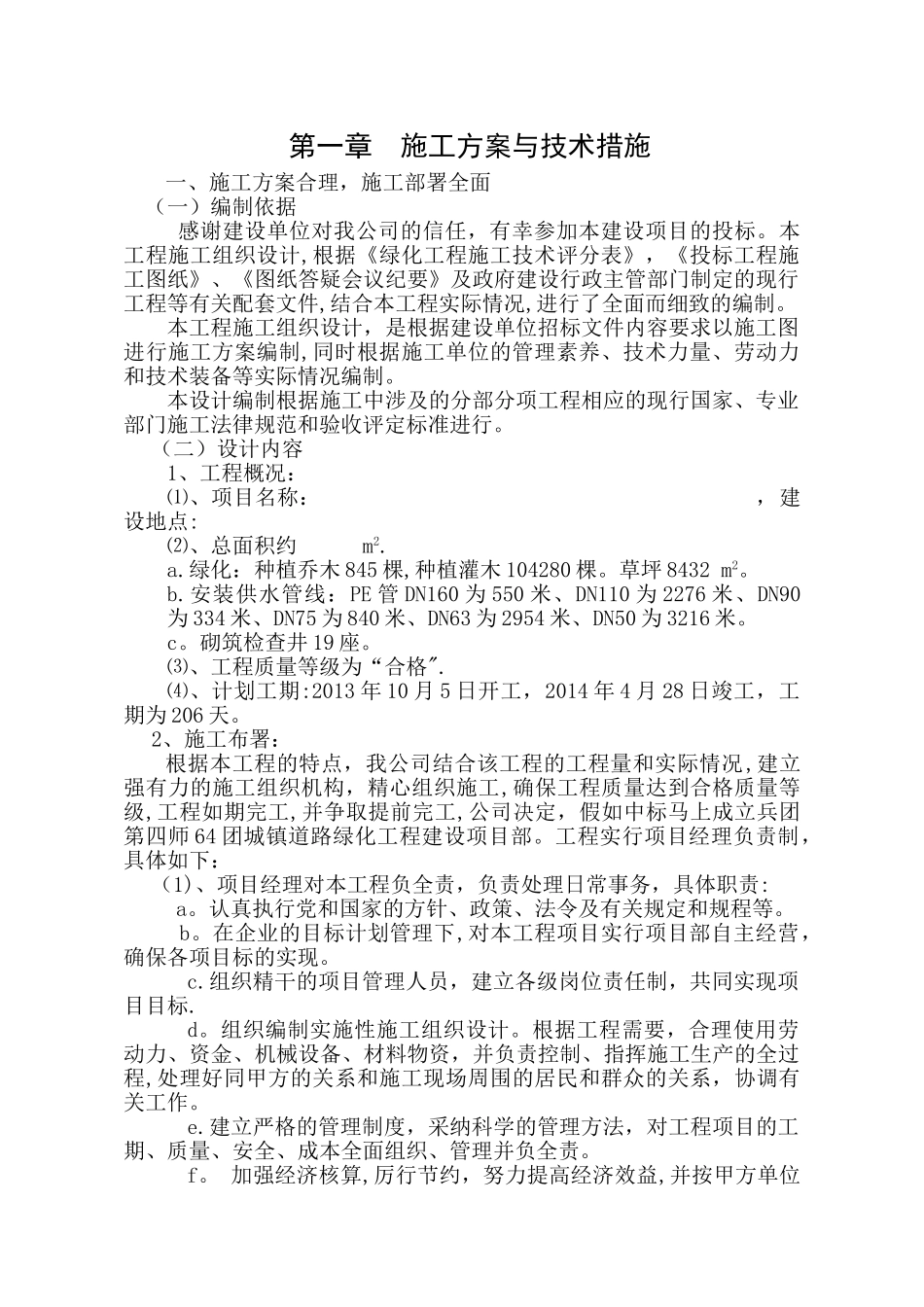

第一章 施工方案与技术措施一、施工方案合理,施工部署全面(一)编制依据感谢建设单位对我公司的信任,有幸参加本建设项目的投标
本工程施工组织设计,根据《绿化工程施工技术评分表》,《投标工程施工图纸》、《图纸答疑会议纪要》及政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际情况,进行了全面而细致的编制
本工程施工组织设计,是根据建设单位招标文件内容要求以施工图进行施工方案编制,同时根据施工单位的管理素养、技术力量、劳动力和技术装备等实际情况编制
本设计编制根据施工中涉及的分部分项工程相应的现行国家、专业部门施工法律规范和验收评定标准进行
(二)设计内容1、工程概况:⑴、项目名称: ,建设地点: ⑵、总面积约 m2
绿化:种植乔木 845 棵,种植灌木 104280 棵
草坪 8432 m2
安装供水管线:PE 管 DN160 为 550 米、DN110 为 2276 米、DN90为 334 米、DN75 为 840 米、DN63 为 2954 米、DN50 为 3216 米
砌筑检查井 19 座
⑶、工程质量等级为“合格"
⑷、计划工期:2013 年 10 月 5 日开工,2014 年 4 月 28 日竣工,工期为 206 天
2、施工布署:根据本工程的特点,我公司结合该工程的工程量和实际情况,建立强有力的施工组织机构,精心组织施工,确保工程质量达到合格质量等级,工程如期完工,并争取提前完工,公司决定,假如中标马上成立兵团第四师 64 团城镇道路绿化工程建设项目部

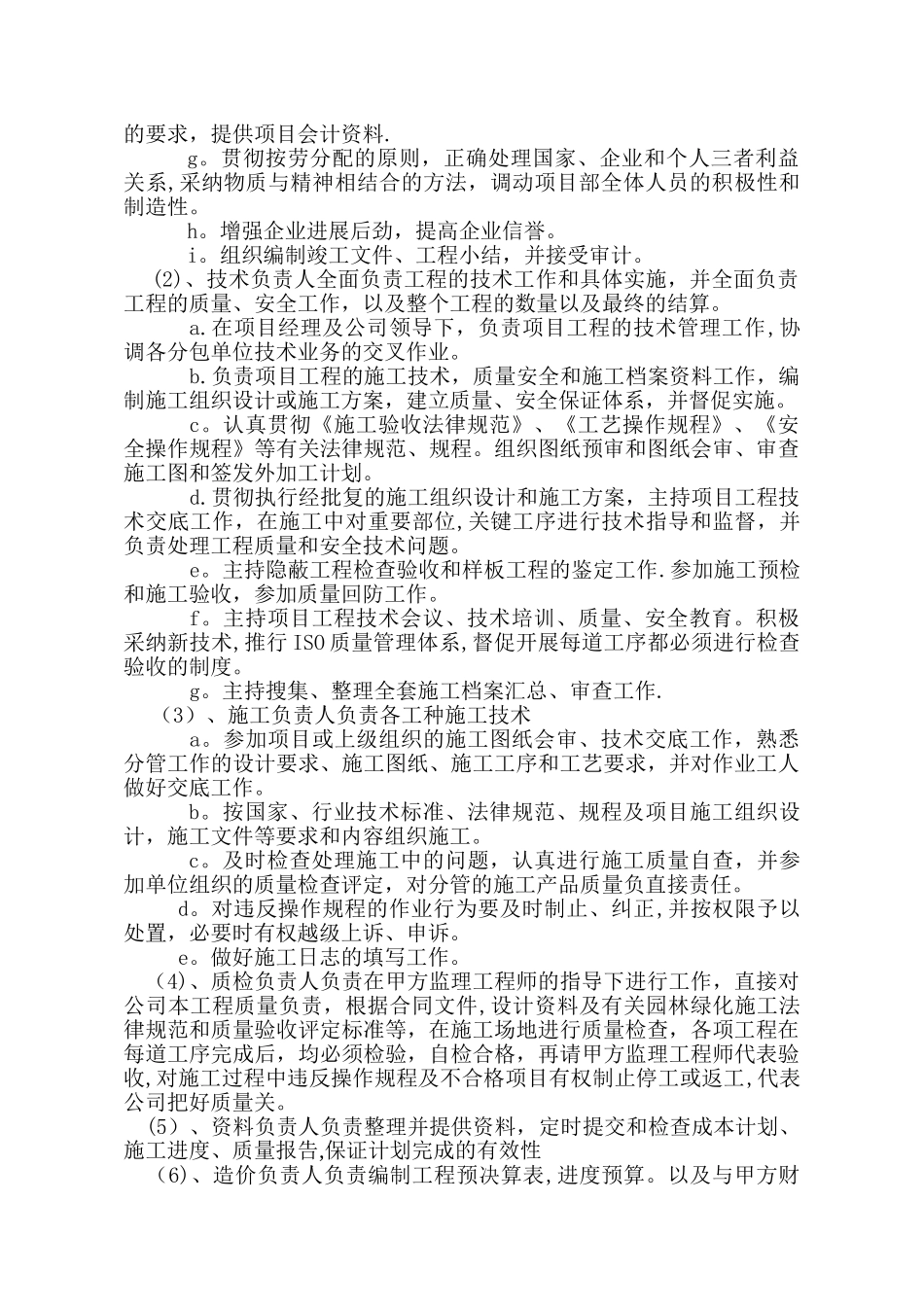

工程实行项目经理负责制,具体如下:(1)、项目经理对本工程负全责,负责处理日常事务,具体职责:a
认真执行党和国家的方针、政策、法令及有关规定和规程等
在企业的目标计划管理下,对本工程项目实行项目部自主经营,确保各项目标的实现
组织精干的项目管理人员,建立各级岗位责任制,共同实现项目
