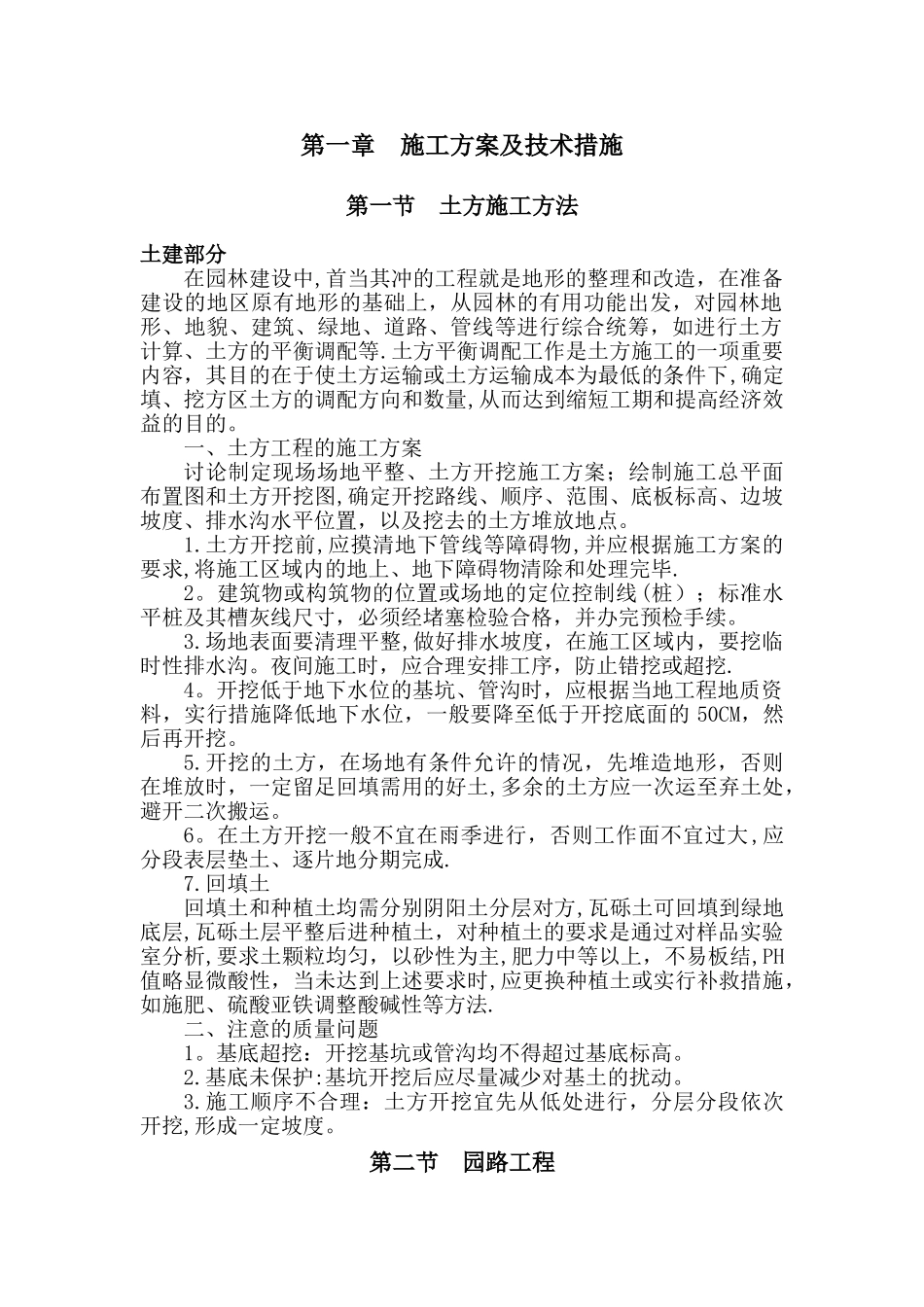

第一章 施工方案及技术措施第一节 土方施工方法土建部分在园林建设中,首当其冲的工程就是地形的整理和改造,在准备建设的地区原有地形的基础上,从园林的有用功能出发,对园林地形、地貌、建筑、绿地、道路、管线等进行综合统筹,如进行土方计算、土方的平衡调配等
土方平衡调配工作是土方施工的一项重要内容,其目的在于使土方运输或土方运输成本为最低的条件下,确定填、挖方区土方的调配方向和数量,从而达到缩短工期和提高经济效益的目的
一、土方工程的施工方案讨论制定现场场地平整、土方开挖施工方案;绘制施工总平面布置图和土方开挖图,确定开挖路线、顺序、范围、底板标高、边坡坡度、排水沟水平位置,以及挖去的土方堆放地点
土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
建筑物或构筑物的位置或场地的定位控制线(桩);标准水平桩及其槽灰线尺寸,必须经堵塞检验合格,并办完预检手续
场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
夜间施工时,应合理安排工序,防止错挖或超挖
开挖低于地下水位的基坑、管沟时,应根据当地工程地质资料,实行措施降低地下水位,一般要降至低于开挖底面的 50CM,然后再开挖
开挖的土方,在场地有条件允许的情况,先堆造地形,否则在堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避开二次搬运
在土方开挖一般不宜在雨季进行,否则工作面不宜过大,应分段表层垫土、逐片地分期完成
回填土回填土和种植土均需分别阴阳土分层对方,瓦砾土可回填到绿地底层,瓦砾土层平整后进种植土,对种植土的要求是通过对样品实验室分析,要求土颗粒均匀,以砂性为主,肥力中等以上,不易板结,PH值略显微酸性,当未达到上述要求时,应更换种植土或实行补救措施,如施肥、硫酸亚铁调整酸碱性等方法
二、注意的质量问题 1
