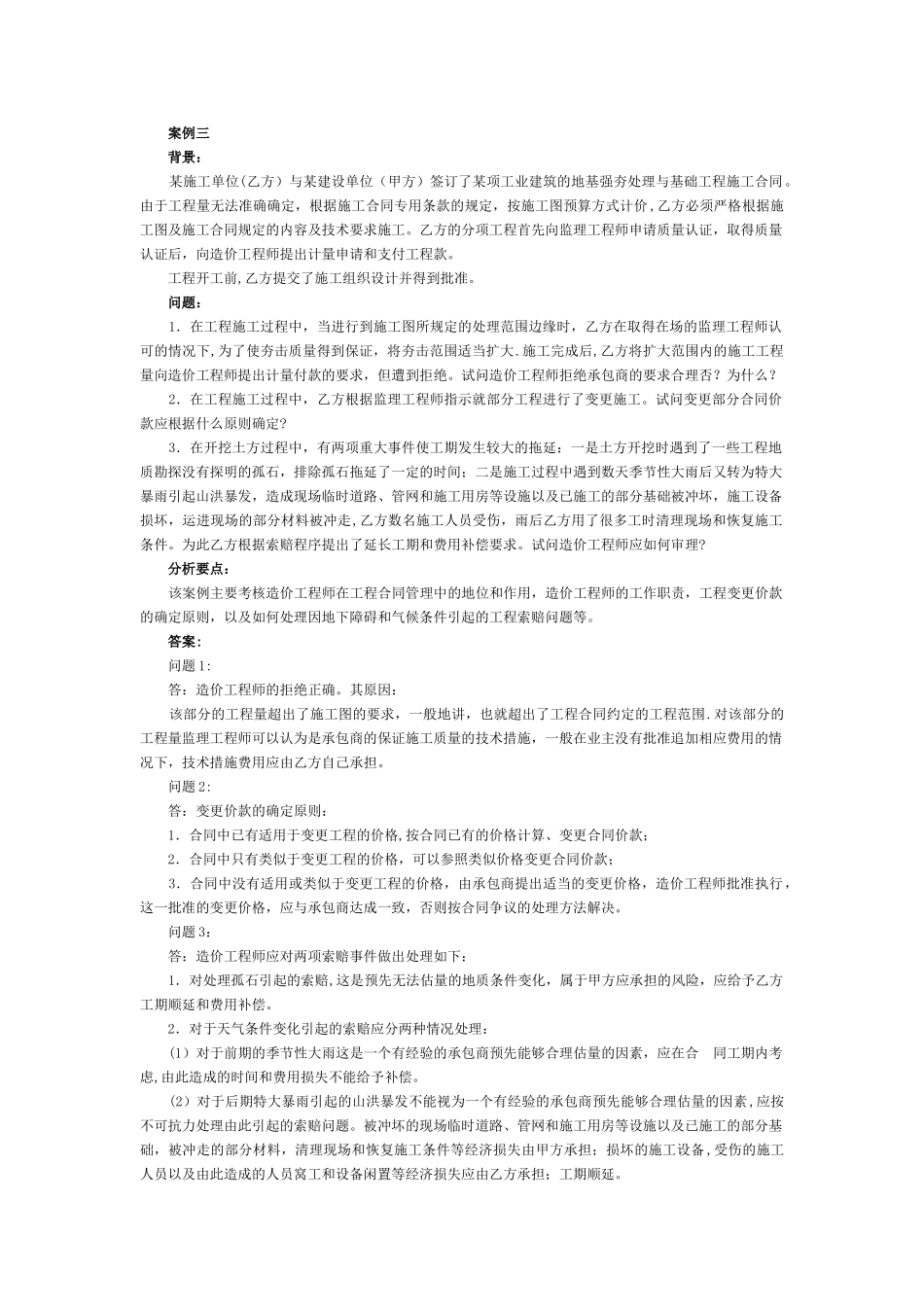

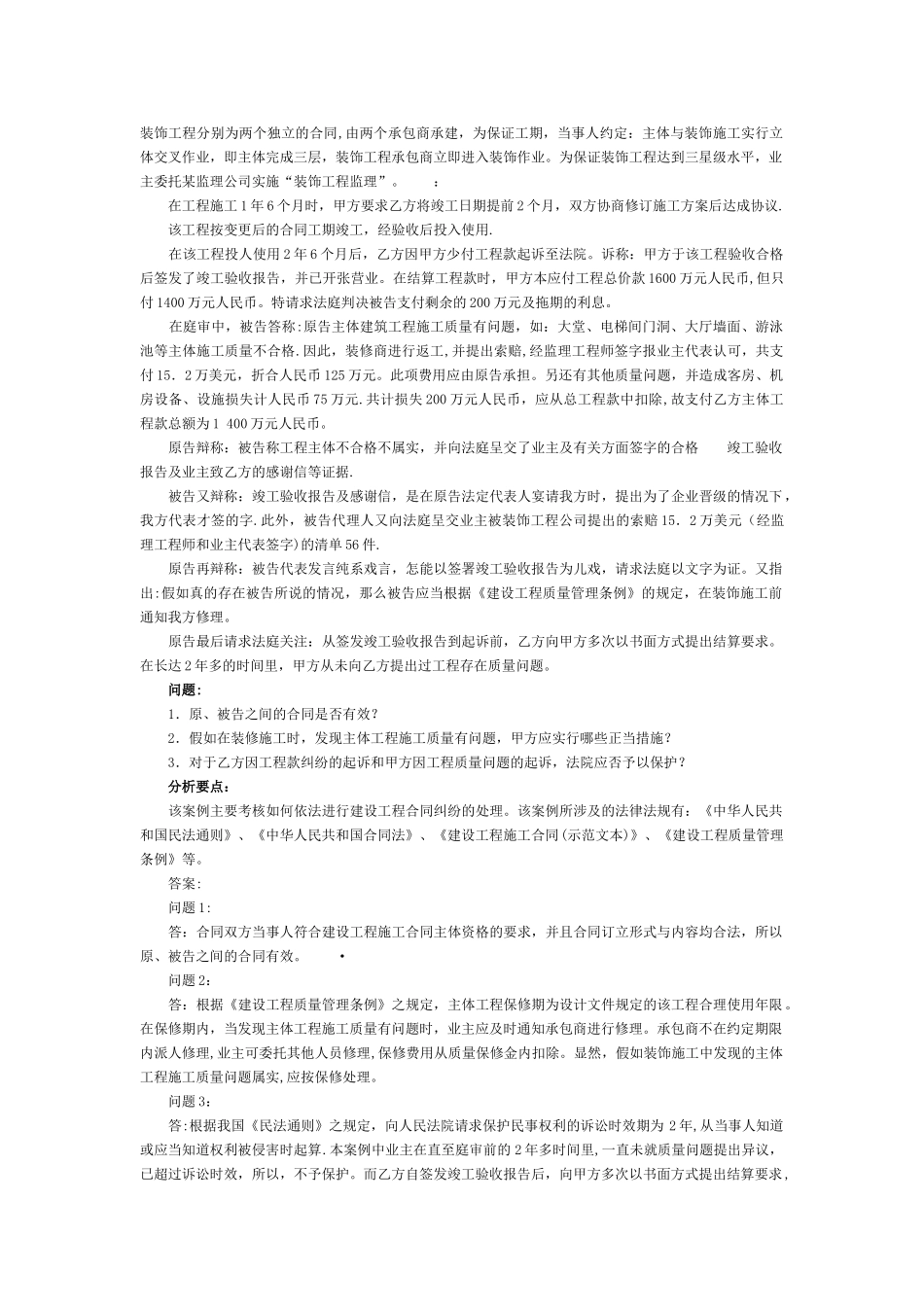

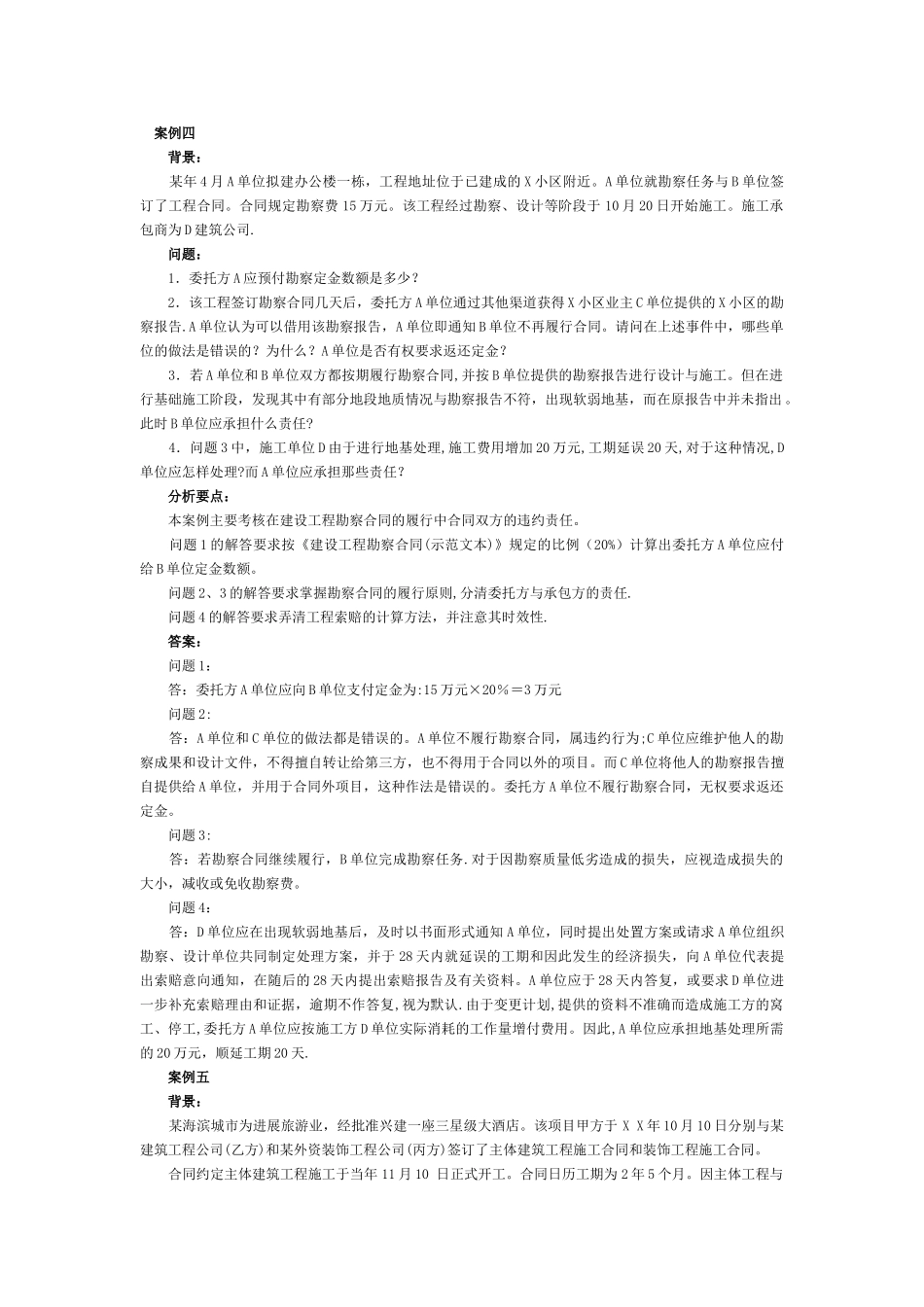

案例三背景: 某施工单位(乙方)与某建设单位(甲方)签订了某项工业建筑的地基强夯处理与基础工程施工合同。由于工程量无法准确确定,根据施工合同专用条款的规定,按施工图预算方式计价 ,乙方必须严格根据施工图及施工合同规定的内容及技术要求施工。乙方的分项工程首先向监理工程师申请质量认证,取得质量认证后,向造价工程师提出计量申请和支付工程款。 工程开工前,乙方提交了施工组织设计并得到批准。 问题: 1.在工程施工过程中,当进行到施工图所规定的处理范围边缘时,乙方在取得在场的监理工程师认可的情况下,为了使夯击质量得到保证,将夯击范围适当扩大.施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。试问造价工程师拒绝承包商的要求合理否?为什么? 2.在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工。试问变更部分合同价款应根据什么原则确定? 3.在开挖土方过程中,有两项重大事件使工期发生较大的拖延:一是土方开挖时遇到了一些工程地质勘探没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础被冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件。为此乙方根据索赔程序提出了延长工期和费用补偿要求。试问造价工程师应如何审理?分析要点: 该案例主要考核造价工程师在工程合同管理中的地位和作用,造价工程师的工作职责,工程变更价款的确定原则,以及如何处理因地下障碍和气候条件引起的工程索赔问题等。 答案: 问题 1: 答:造价工程师的拒绝正确。其原因: 该部分的工程量超出了施工图的要求,一般地讲,也就超出了工程合同约定的工程范围.对该部分的工程量监理工程师可以认为是承包商的保证施工质量的技术措施,一般在业主没有批准追加相应费用的情况下,技术措施费用应由乙方自己承担。 问题 2: 答:变更价款的确定原则: 1.合同中已有适用于变更工程的价格,按合同已有的价格计算、变更合同价款; 2.合同中只有类似于变更工程的价格,可以参照类似价格变更合同价款; 3.合同中没有适用或类似于变更工程的价格,由承包商提出适当的变更价格,造价工程师批准执行,这一批准的变更价格,应与承包商达成一致,否则按合同争议的处理方法解决。 问题 3...
