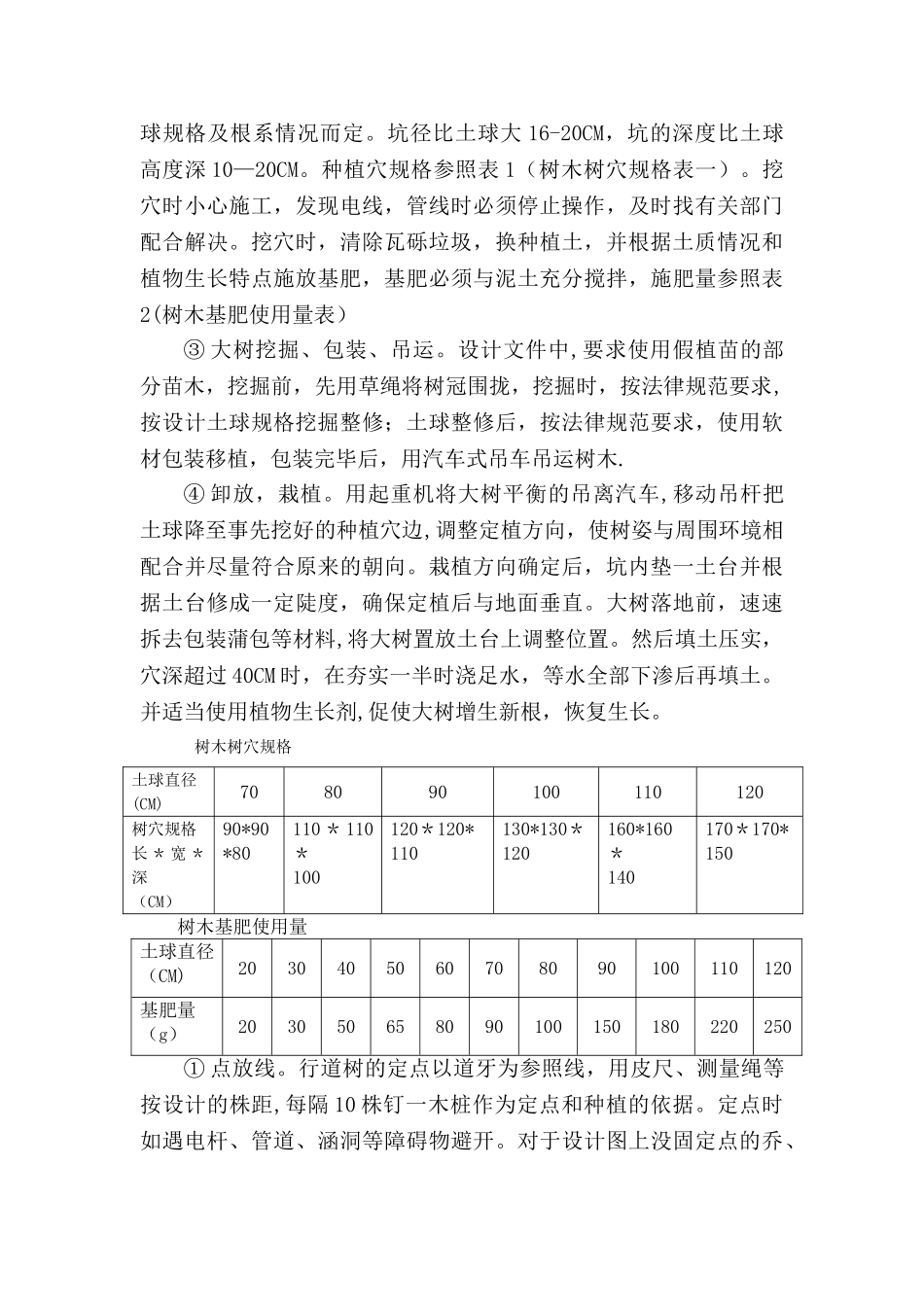

第八章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案(一)园林绿化施工关键技术和措施我单位进场后主要是种植土填土及整理土方,项目部将严格根据绿化用地的要求进行土方整理和弃置余方。绿化用地经过自检后报请监理单位验收,通过后方进行下道工序施工。1、土地的平整、翻耕(1)换种植土。关键设计要求和现场情况,结合种植要求更换种植土,均厚 30CM。换土后压实,使密度达 80﹪以上,以免应沉降产生坑洼和高低不平。(2)整形、施基肥及翻耕。结合观赏和实际要求进行绿地造型。草地平整要顺地形和周围环境,整成龟背形,斜坡形。陡度为 205—3﹪,边缘低于路面或道牙 3-5CM,表面平整无坑洼;花坛地面高出所在地面 5—10CM。平整后撒施基肥,基肥由堆沤蘑菇肥、堆沤木屑,加 3﹪过磷酸钙和 4﹪尿素混合堆沤而成,而量控制在 10KM/M2 左右,施肥后进行一次约 30CM 深的耕翻,使肥与土充分混合,做到肥土相融,从而提高土壤养分,使土壤疏松,通气良好.(3)场地地形、耕翻完毕后经甲方代表和监理人员验收签字可进行下道工序。2、绿化种植在种植之前,请甲方和监理人员到苗木场确定苗木,并在苗木运到施工场地时经甲方和监理人员复核确认后,进行栽植,具体苗木规格,数量见绿化苗木表。绿化种植由先种大规格苗木,后种小规格。由高到矮的顺序.先种植大树,然后依次栽植乔木植物、造型灌木、地被植物、草皮。并在种植过程中,实行各种切实可行的措施,尽量减少施工过程中的苗木损坏量,提高苗木存活率,降低施工成本。(1)大树种植① 点放样。采纳方格网络,根据设计图纸定出每株大树的种植位置.打桩并标明树种,坑径。② 种植穴.以所定桩点为中心沿四周向下挖坑,坑的大小依土球规格及根系情况而定。坑径比土球大 16-20CM,坑的深度比土球高度深 10—20CM。种植穴规格参照表 1(树木树穴规格表一)。挖穴时小心施工,发现电线,管线时必须停止操作,及时找有关部门配合解决。挖穴时,清除瓦砾垃圾,换种植土,并根据土质情况和植物生长特点施放基肥,基肥必须与泥土充分搅拌,施肥量参照表2(树木基肥使用量表)③ 大树挖掘、包装、吊运。设计文件中,要求使用假植苗的部分苗木,挖掘前,先用草绳将树冠围拢,挖掘时,按法律规范要求,按设计土球规格挖掘整修;土球整修后,按法律规范要求,使用软材包装移植,包装完毕后,用汽车式吊车吊运树木.④ 卸放,栽植。用起重机将大树平衡的吊离汽车,移动吊杆把土球降至事先挖好...
