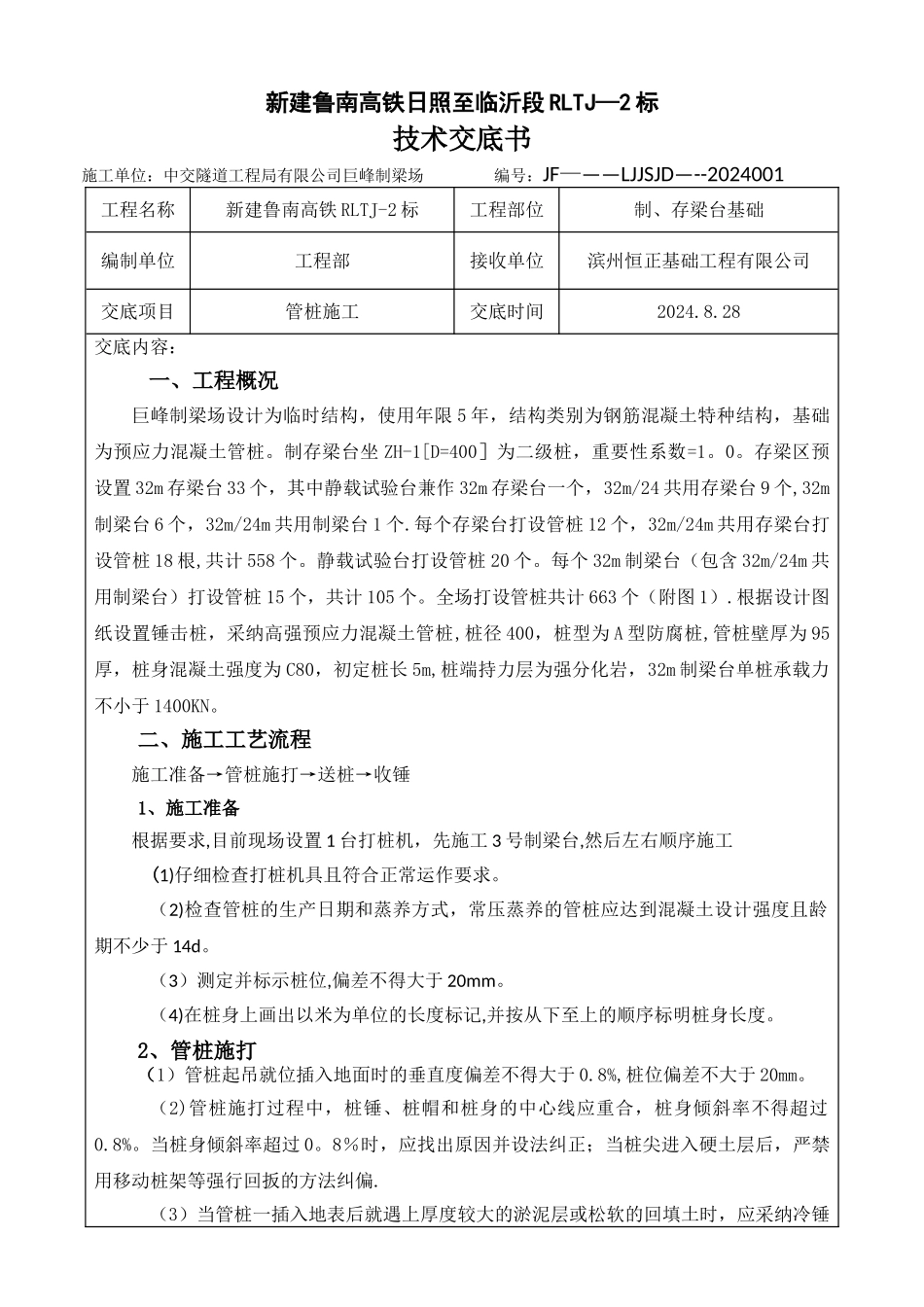

新建鲁南高铁日照至临沂段 RLTJ—2 标技术交底书施工单位:中交隧道工程局有限公司巨峰制梁场 编号:JF———LJJSJD—--2024001工程名称新建鲁南高铁 RLTJ-2 标工程部位制、存梁台基础编制单位工程部接收单位滨州恒正基础工程有限公司交底项目管桩施工交底时间2024
28交底内容: 一、工程概况巨峰制梁场设计为临时结构,使用年限 5 年,结构类别为钢筋混凝土特种结构,基础为预应力混凝土管桩
制存梁台坐 ZH-1[D=400]为二级桩,重要性系数=1
存梁区预设置 32m 存梁台 33 个,其中静载试验台兼作 32m 存梁台一个,32m/24 共用存梁台 9 个,32m制梁台 6 个,32m/24m 共用制梁台 1 个
每个存梁台打设管桩 12 个,32m/24m 共用存梁台打设管桩 18 根,共计 558 个
静载试验台打设管桩 20 个
每个 32m 制梁台(包含 32m/24m 共用制梁台)打设管桩 15 个,共计 105 个
全场打设管桩共计 663 个(附图 1)
根据设计图纸设置锤击桩,采纳高强预应力混凝土管桩,桩径 400,桩型为 A 型防腐桩,管桩壁厚为 95厚,桩身混凝土强度为 C80,初定桩长 5m,桩端持力层为强分化岩,32m 制梁台单桩承载力不小于 1400KN

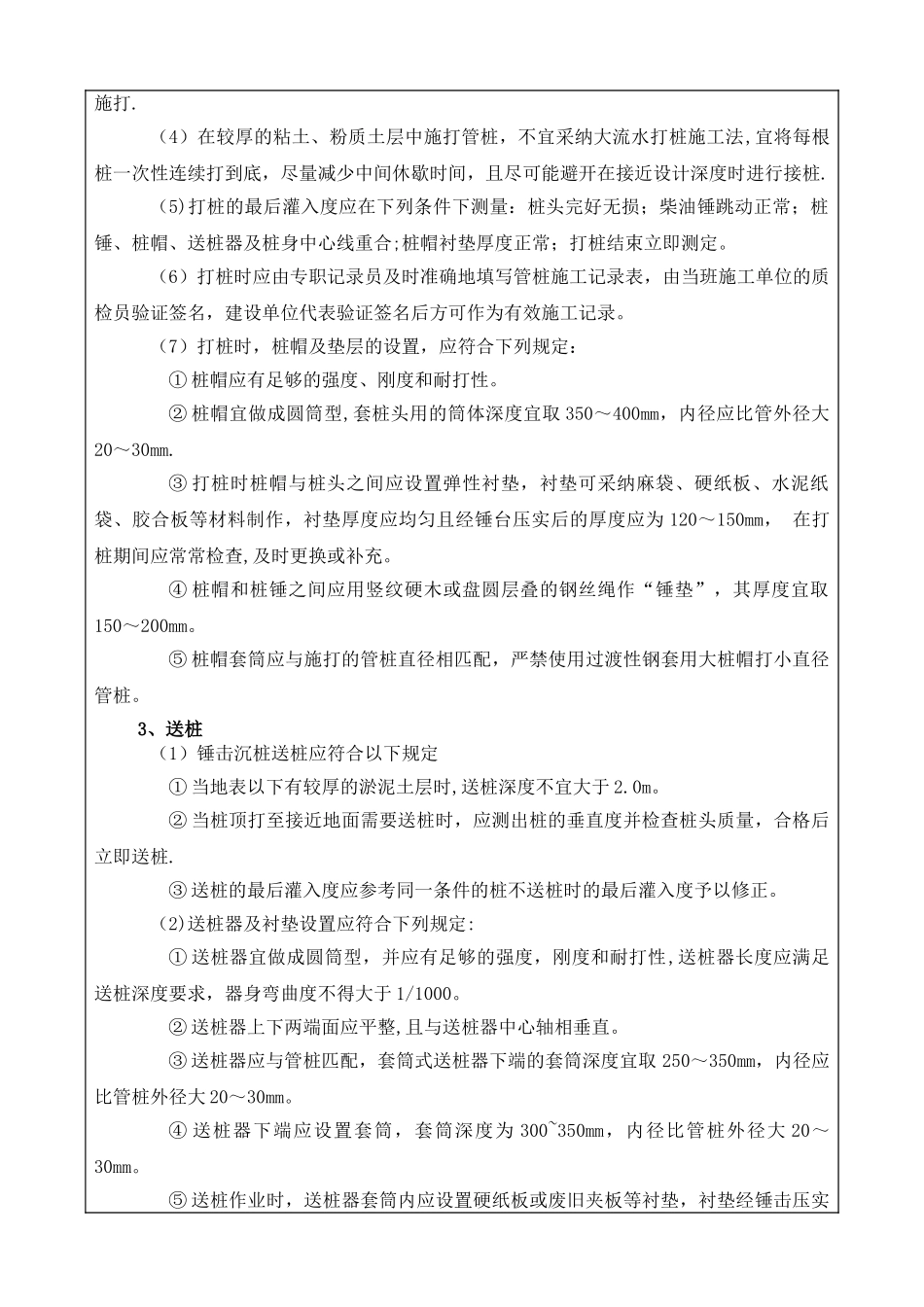

二、施工工艺流程施工准备→管桩施打→送桩→收锤1、施工准备根据要求,目前现场设置 1 台打桩机,先施工 3 号制梁台,然后左右顺序施工(1)仔细检查打桩机具且符合正常运作要求
(2)检查管桩的生产日期和蒸养方式,常压蒸养的管桩应达到混凝土设计强度且龄期不少于 14d
(3)测定并标示桩位,偏差不得大于 20mm
(4)在桩身上画出以米为单位的长度标记,并按从下至上的顺序标明桩身长度
2、管桩施打(1)管桩起吊就位插入地面时的垂直度偏差不得大于 0

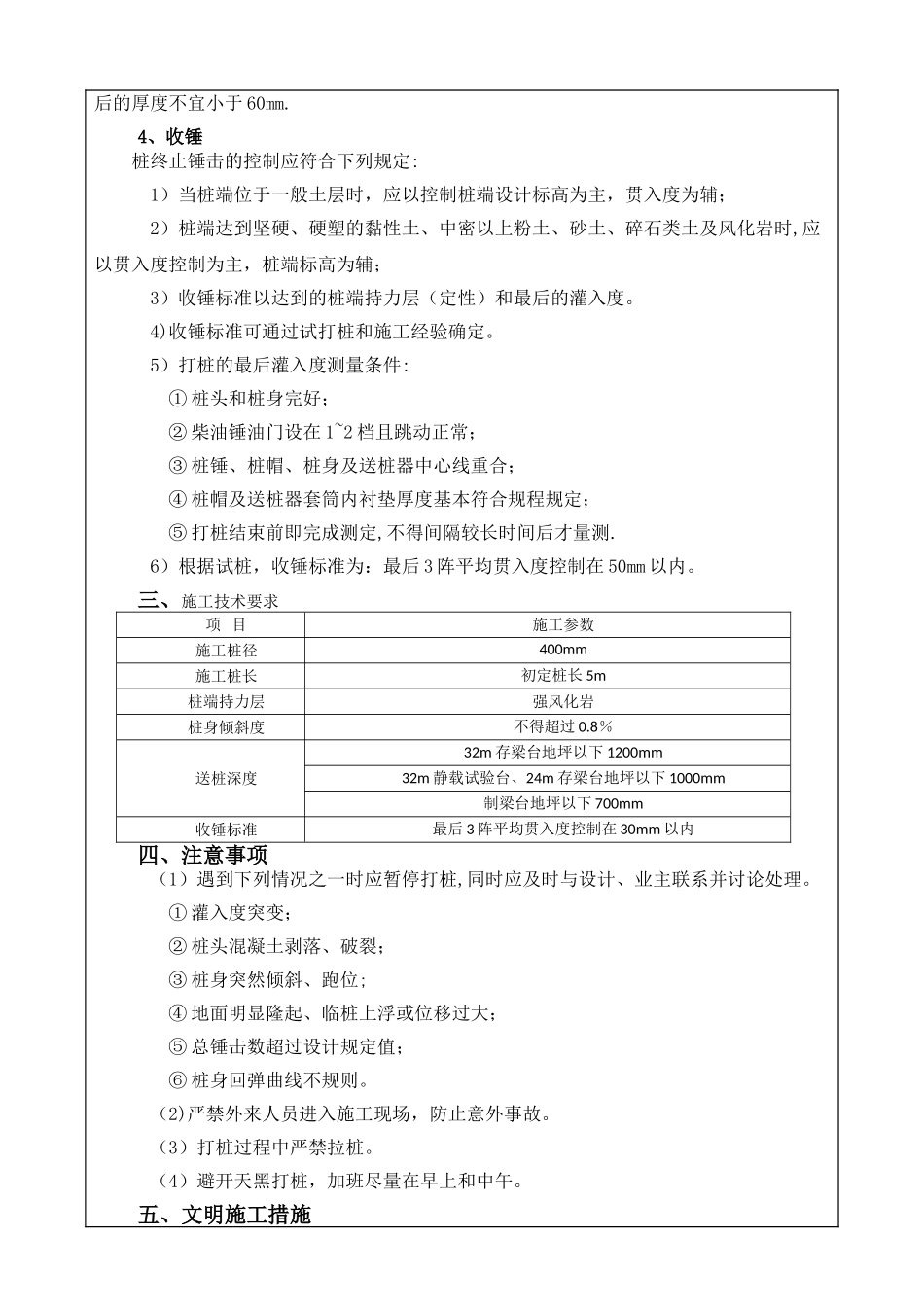

8%,桩位偏差不大于
