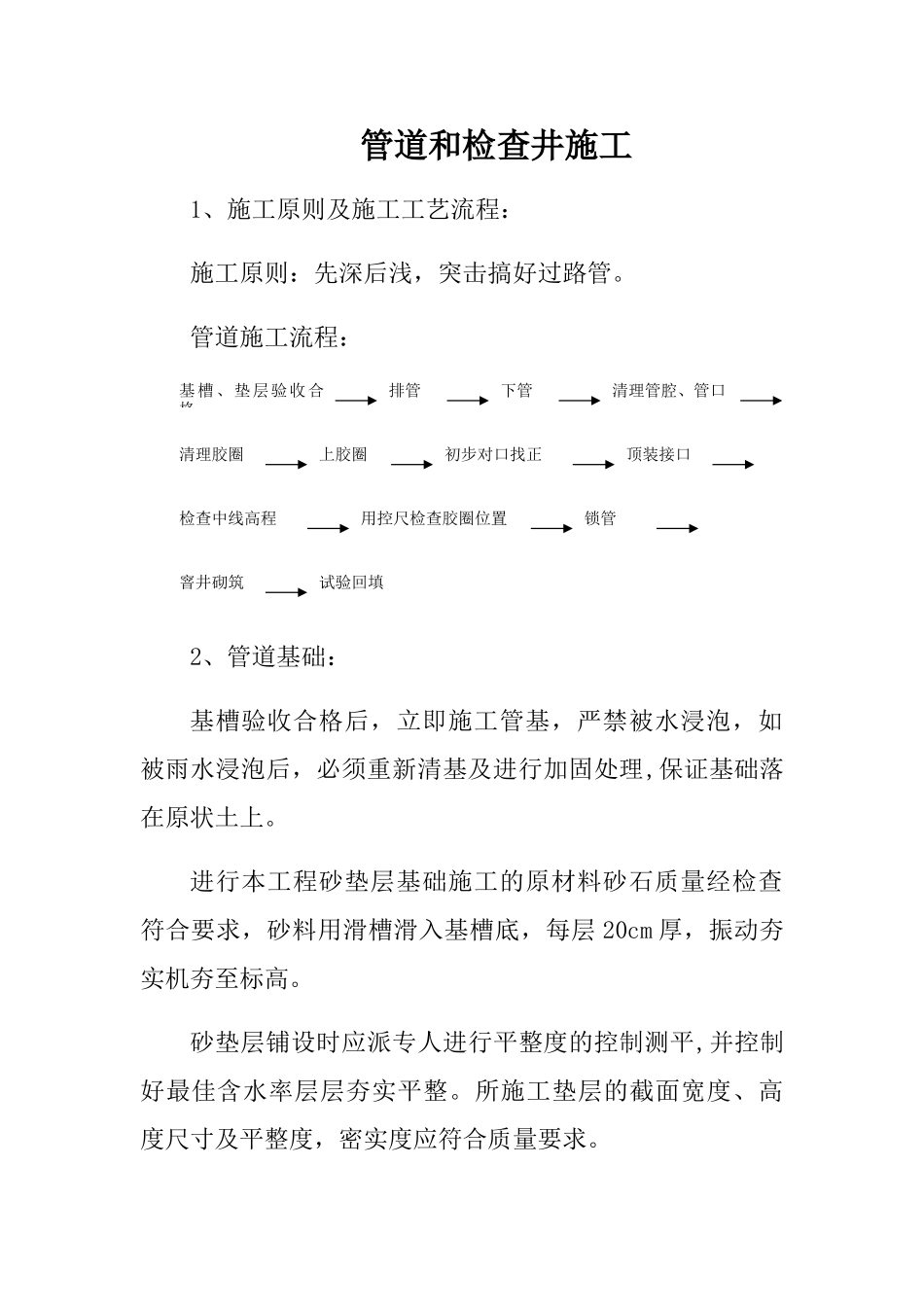

管道和检查井施工1、施工原则及施工工艺流程:施工原则:先深后浅,突击搞好过路管
管道施工流程:2、管道基础:基槽验收合格后,立即施工管基,严禁被水浸泡,如被雨水浸泡后,必须重新清基及进行加固处理,保证基础落在原状土上
进行本工程砂垫层基础施工的原材料砂石质量经检查符合要求,砂料用滑槽滑入基槽底,每层 20cm 厚,振动夯实机夯至标高
砂垫层铺设时应派专人进行平整度的控制测平,并控制好最佳含水率层层夯实平整
所施工垫层的截面宽度、高度尺寸及平整度,密实度应符合质量要求

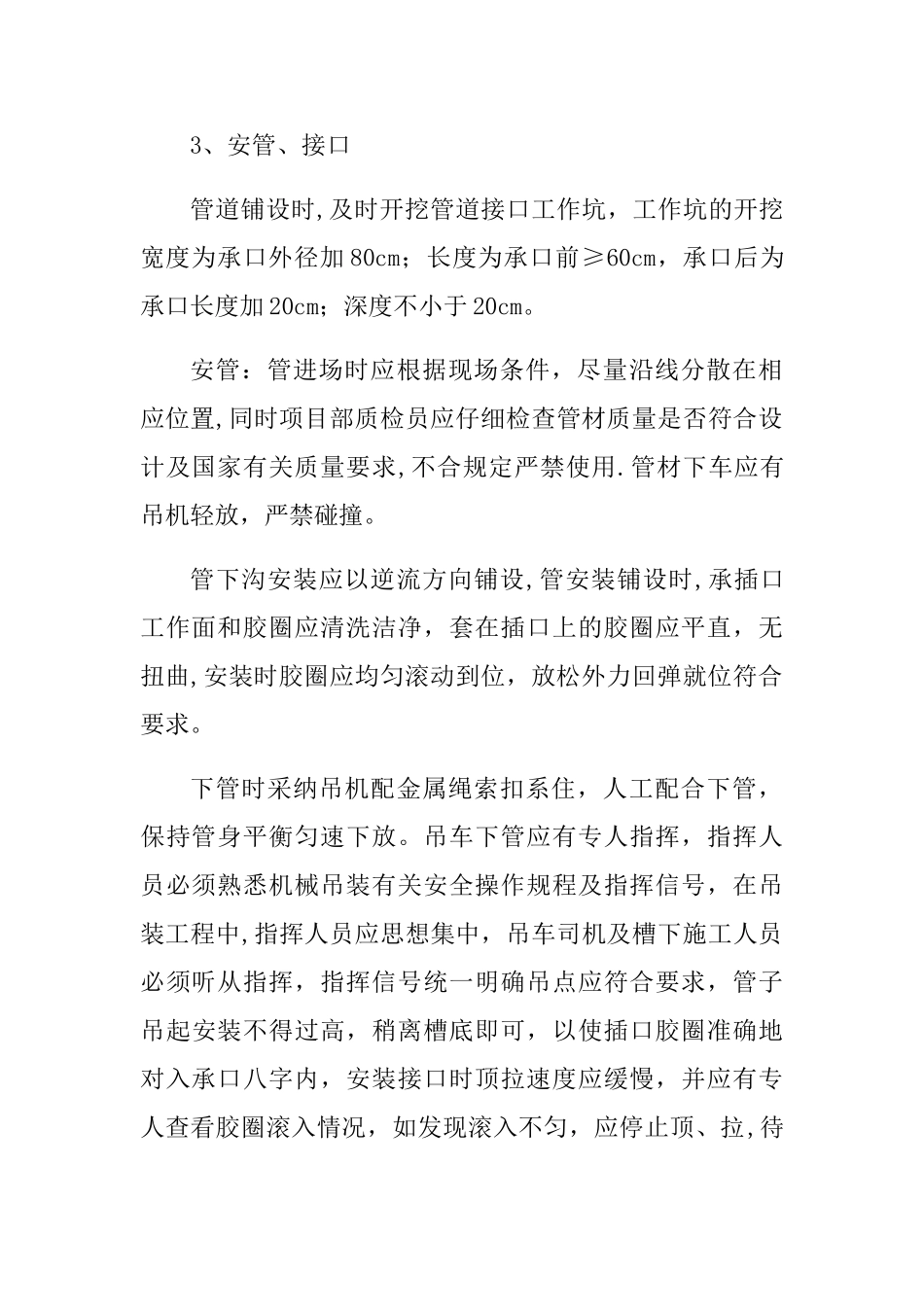

基槽、垫层验收合格排管下管清理管腔、管口上胶圈清理胶圈初步对口找正顶装接口检查中线高程用控尺检查胶圈位置锁管窨井砌筑试验回填3、安管、接口管道铺设时,及时开挖管道接口工作坑,工作坑的开挖宽度为承口外径加 80cm;长度为承口前≥60cm,承口后为承口长度加 20cm;深度不小于 20cm
安管:管进场时应根据现场条件,尽量沿线分散在相应位置,同时项目部质检员应仔细检查管材质量是否符合设计及国家有关质量要求,不合规定严禁使用
管材下车应有吊机轻放,严禁碰撞
管下沟安装应以逆流方向铺设,管安装铺设时,承插口工作面和胶圈应清洗洁净,套在插口上的胶圈应平直,无扭曲,安装时胶圈应均匀滚动到位,放松外力回弹就位符合要求
下管时采纳吊机配金属绳索扣系住,人工配合下管,保持管身平衡匀速下放
吊车下管应有专人指挥,指挥人员必须熟悉机械吊装有关安全操作规程及指挥信号,在吊装工程中,指挥人员应思想集中,吊车司机及槽下施工人员必须听从指挥,指挥信号统一明确吊点应符合要求,管子吊起安装不得过高,稍离槽底即可,以使插口胶圈准确地对入承口八字内,安装接口时顶拉速度应缓慢,并应有专人查看胶圈滚入情况,如发现滚入不匀,应停止顶、拉,待胶圈位置调整均匀后,再继续顶、拉使用胶圈达到承插口预定位置

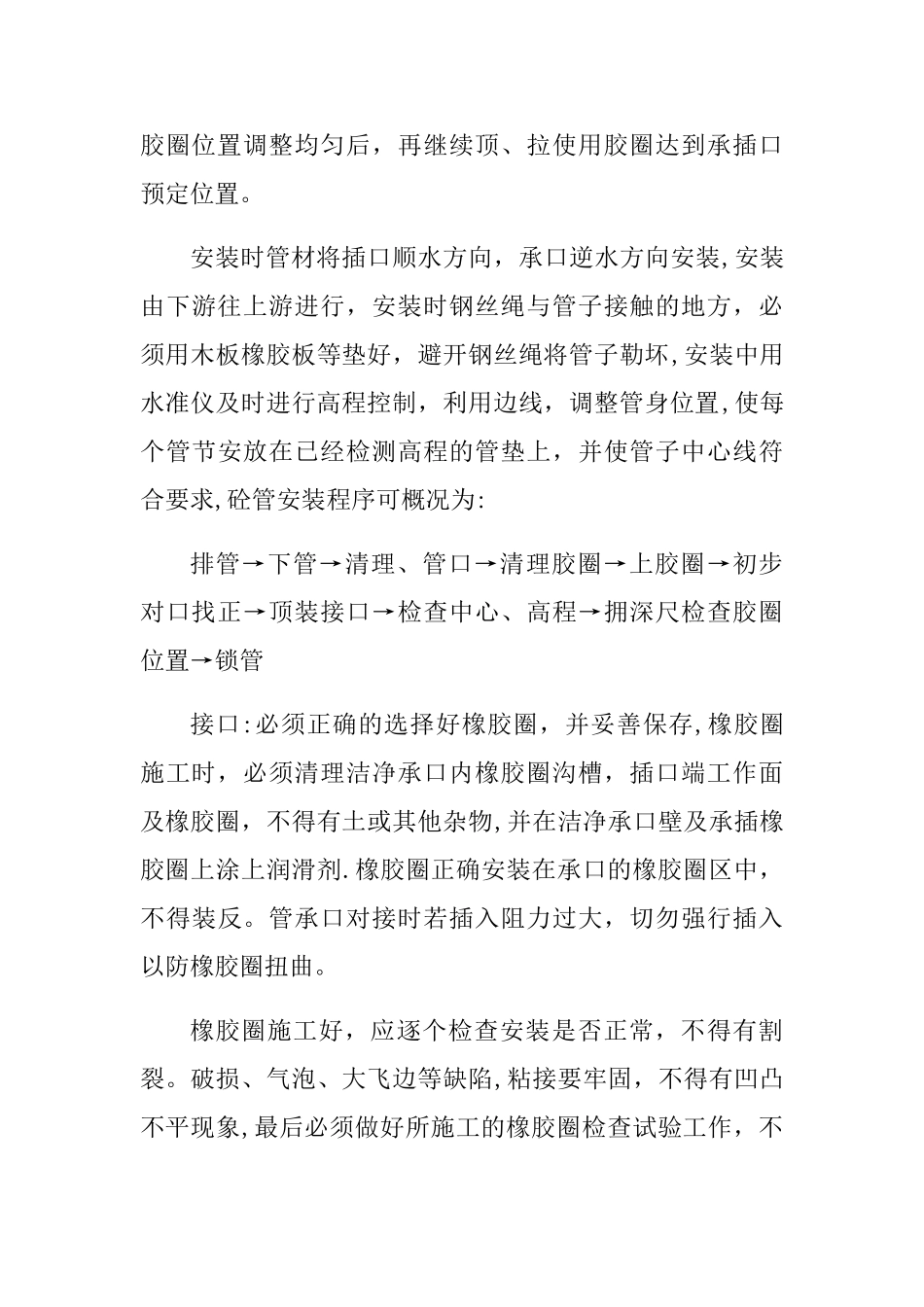

安装时管材将插口顺水方向,承口逆水方向安装,安装由下
