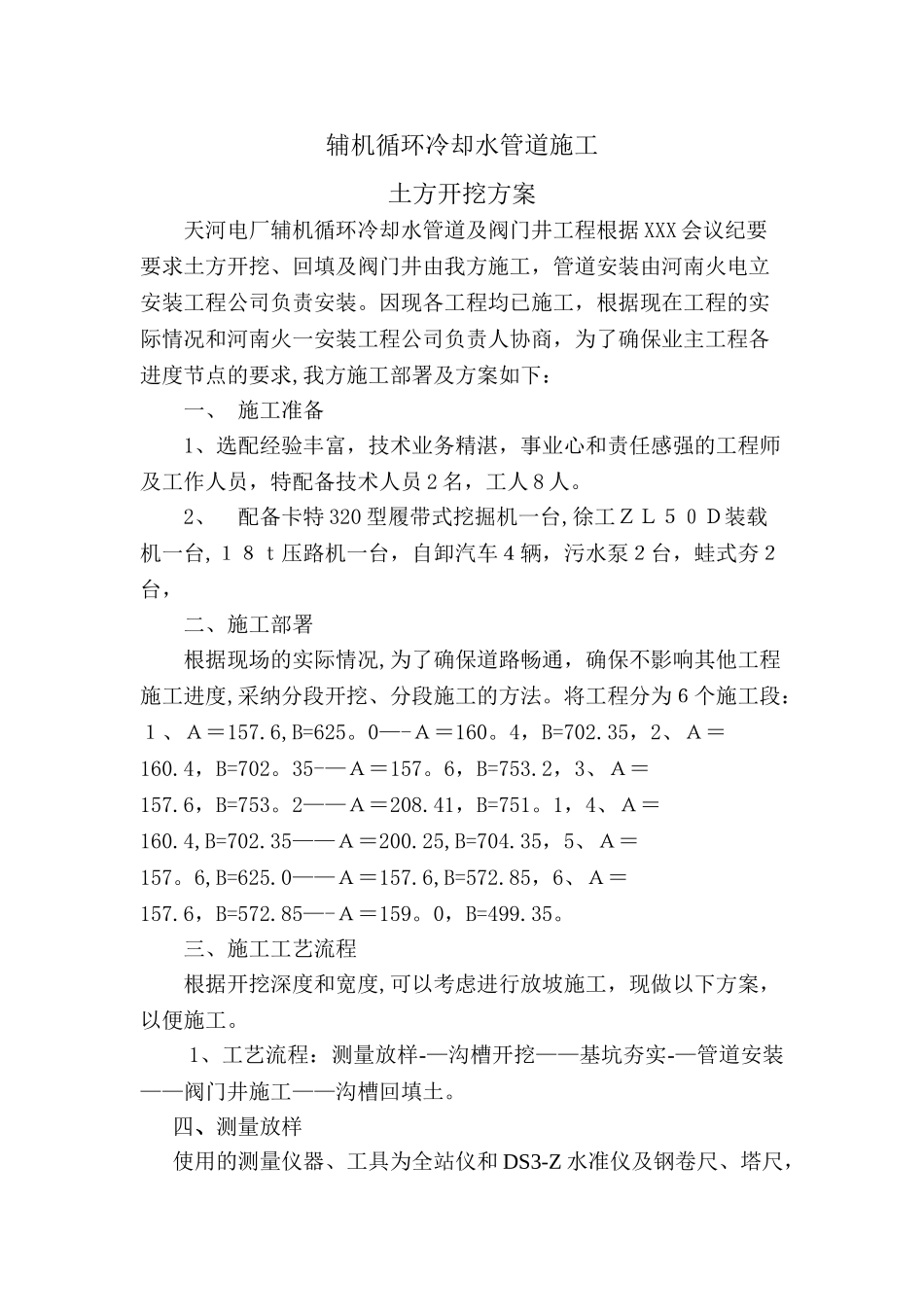

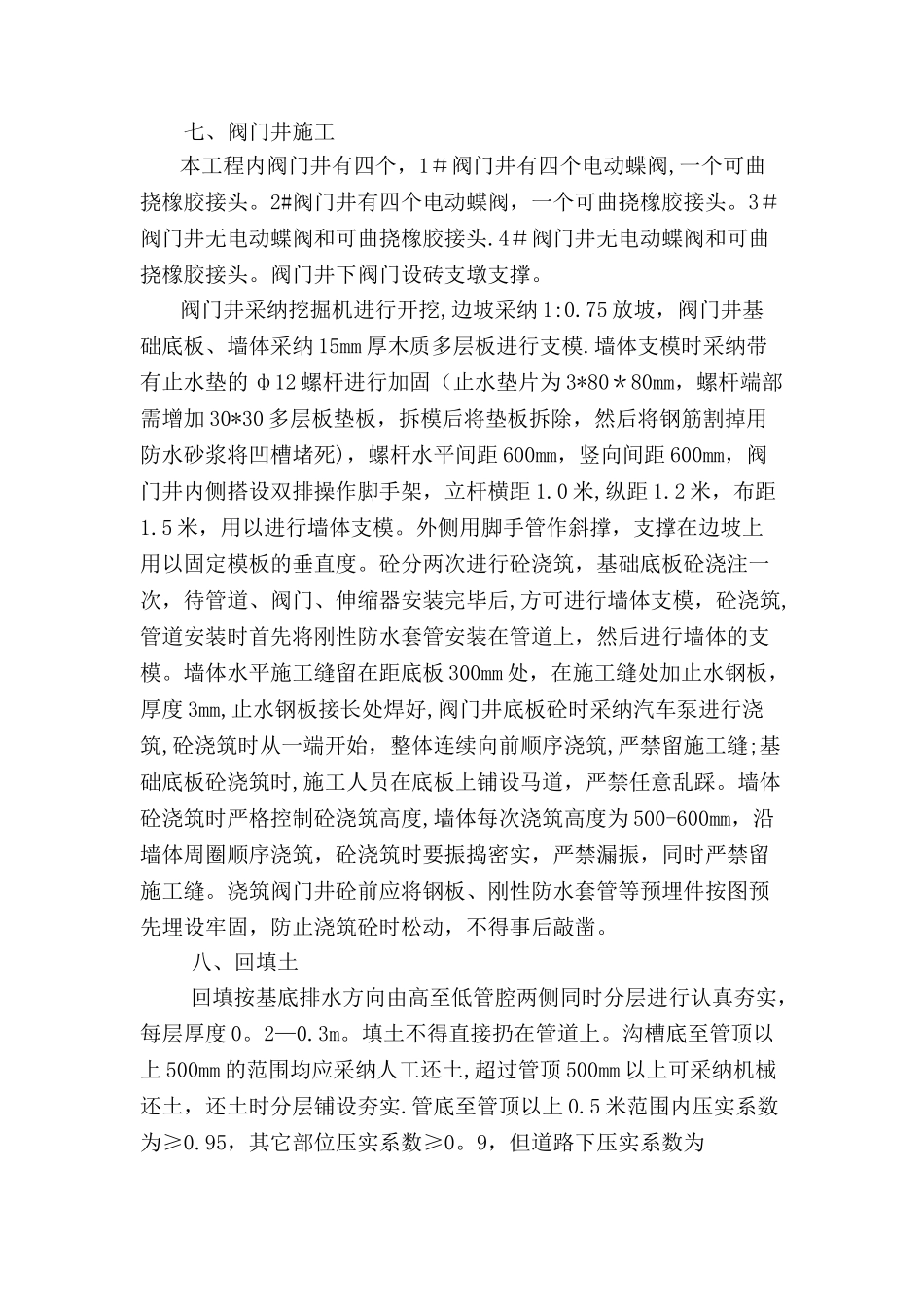

辅机循环冷却水管道施工土方开挖方案天河电厂辅机循环冷却水管道及阀门井工程根据 XXX 会议纪要要求土方开挖、回填及阀门井由我方施工,管道安装由河南火电立安装工程公司负责安装
因现各工程均已施工,根据现在工程的实际情况和河南火一安装工程公司负责人协商,为了确保业主工程各进度节点的要求,我方施工部署及方案如下:一、 施工准备1、选配经验丰富,技术业务精湛,事业心和责任感强的工程师及工作人员,特配备技术人员 2 名,工人 8 人
2、配备卡特 320 型履带式挖掘机一台,徐工ZL50D装载机一台,18t压路机一台,自卸汽车4辆,污水泵2台,蛙式夯2台,二、施工部署根据现场的实际情况,为了确保道路畅通,确保不影响其他工程施工进度,采纳分段开挖、分段施工的方法
将工程分为6个施工段:1、A=157
6,B=625
0—-A=160
4,B=702
35,2、A=160
4,B=702
35-—A=157
6,B=753
2,3、A=157
6,B=753
2——A=208
41,B=751
1,4、A=160
4,B=702
35——A=200
25,B=704
35,5、A=157
6,B=625
0——A=157
6,B=572
85,6、A=157
6,B=572
85—-A=159
0,B=499
三、施工工艺流程根据开挖深度和宽度,可以考虑进行放坡施工,现做以下方案,以便施工
1、工艺流程:测量放样-—沟槽开挖——基坑夯实-—管道安装——阀门井施工——沟槽回填土
四、测量放样使用的测量仪器、工具为全站仪和 DS3-Z 水准仪及钢卷尺、塔尺,应在有效检测期内,否则不许使用
标高由统一高程控制点控制
施工前严格按图纸进行放样,根据甲方提供的控制点及现场加密闭合的控制点用全站仪测定出管道中心线,并测定出阀门井的平面位置及原地面高程
开挖时根据图纸设计高程,计算出开挖深度,按
