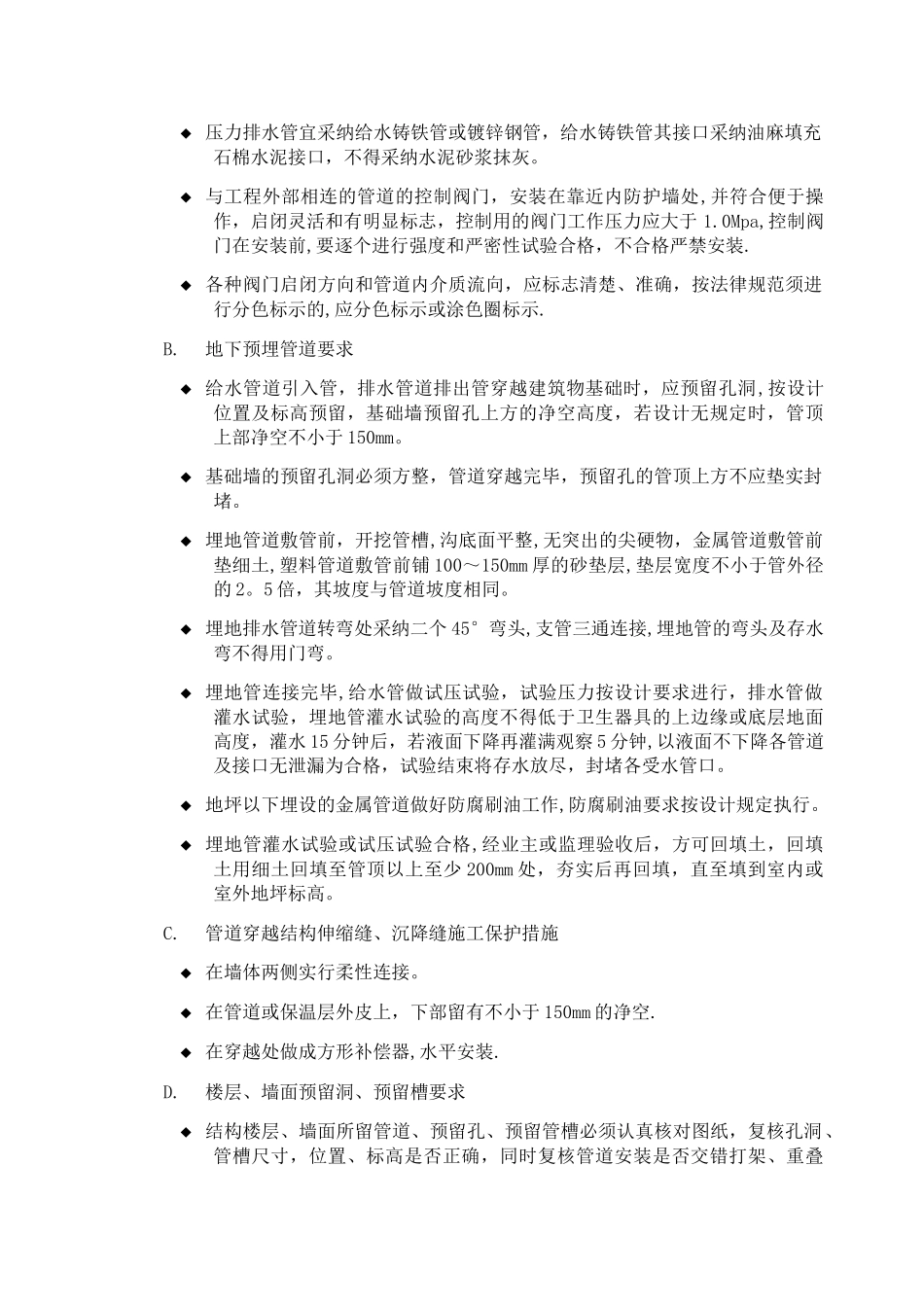

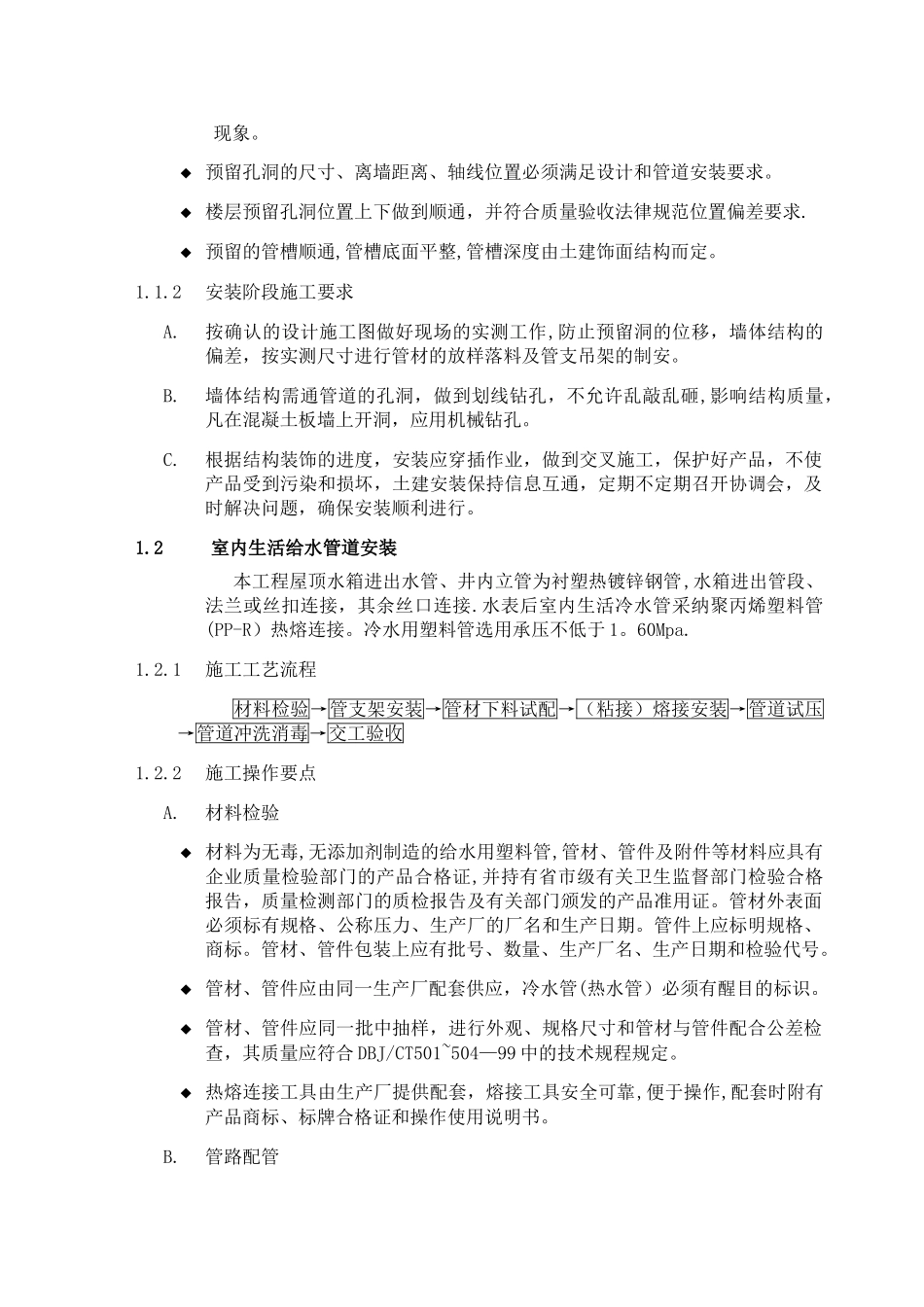

管道安装工程1
1管道施工程序与要求本工程管道工程分项较多,必须充分理解和消化施工图纸设计意图的情况下,应本着先主管后支管,先大管后小管,先地下后地上,先高处后低处,从下到上的原则组织施工,管道安装从引入管→立管→支管→器具镶接管顺序施工
同时要根据土建、装饰的施工进度,配合好隐蔽部分的管线及室外埋地部分的管线施工
1建筑结构阶段施工A
地下室预埋预留管道要求 管道穿越地下室或地下构筑物外墙时,必须预埋带有密闭翼环的穿墙短管或套管,有严格防水要求的地下室,必须采纳柔性防水套管,套管壁厚按规定选用
给水管、压力排水管等的密闭穿墙套管,应按设计要求制作,当设计无要求时,采纳壁厚大于 3mm 的钢管
套管止水翼环的制作符合有关规定,止水翼环与穿墙套管、短管的结合部位满焊,焊高为连接处最薄板厚的高度
钢套管、短管安装位置,标高正确,止水翼环应位于墙体厚度的中间,预埋时与周围结构钢筋焊牢,并做到止水环横平竖直,密闭穿墙短管,套管的轴线与所在墙面垂直,管端面应平整
密闭穿墙短管伸出墙面的长度均不少于 120mm,两面长度应一致
密闭穿墙短管作套管用时,应符合下列要求:(1)在套管与管道之间用密封材料填充密实,并应在管口两端进行防水密闭处理,中间填料长度为穿越管径的 3~5 倍,且不得小于 100mm
(2)管道在套管内不得有接口
(3)套管内径应比通过的管道外径大二档,相当于 30~40mm
当同一处有多根管线需作穿墙密闭处理时,可在密闭穿墙短管两端各焊上一块密闭翼环,两块密闭翼环应与所在墙体的钢筋焊牢,且不得露出墙面
密闭完毕在墙体的穿墙短管或套管,管内均作二度防腐刷漆处理,防止结构施工期中锈蚀
密闭完毕在混凝土基础底板内的管道外露管段涂刷防锈油漆二遍,两口端用木塞或盲板封闭点焊,防止施工期间杂物进入
管道穿越预留的钢套管前,应对原套管内
