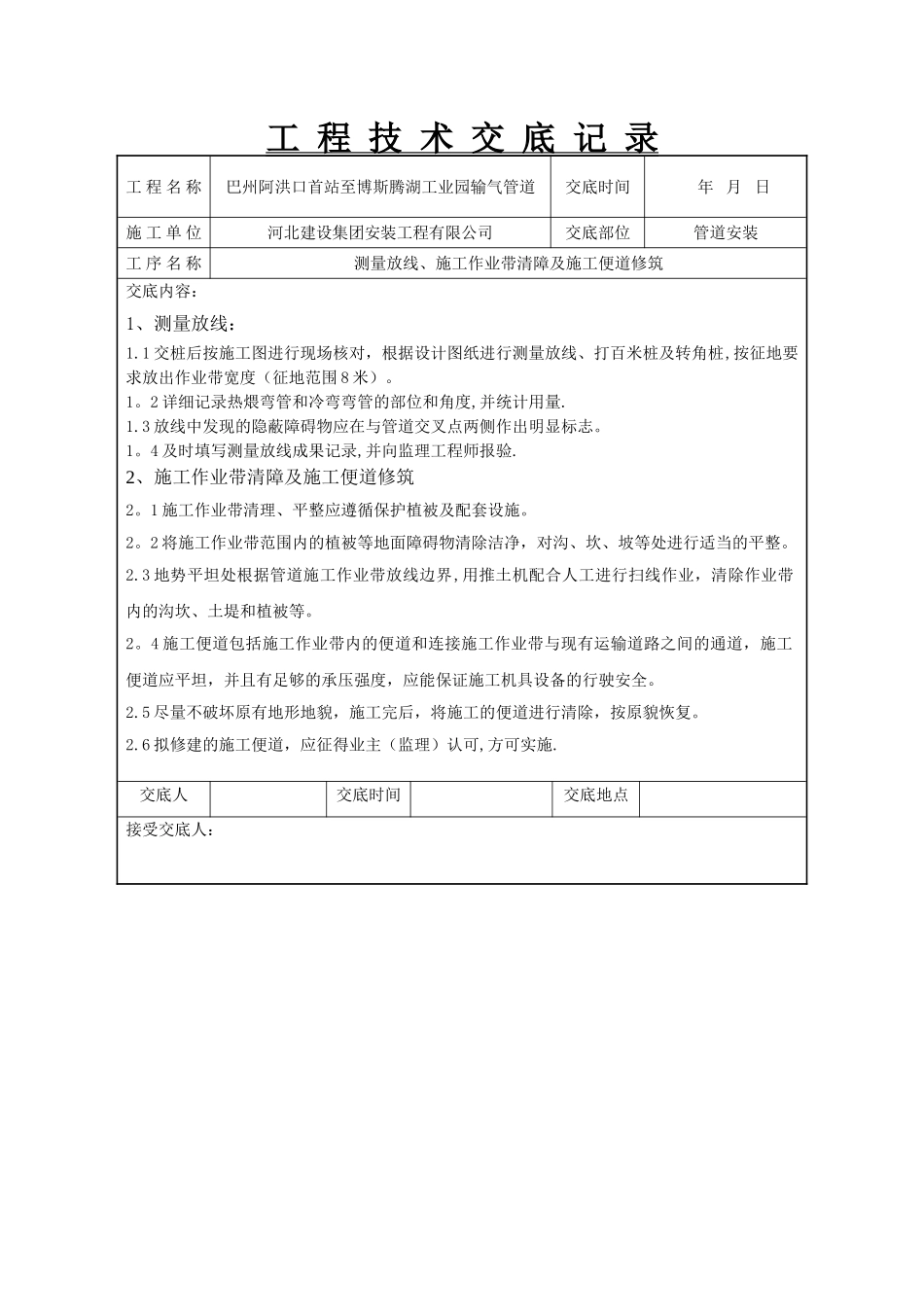

工 程 技 术 交 底 记 录工 程 名 称巴州阿洪口首站至博斯腾湖工业园输气管道 交底时间 年 月 日施 工 单 位河北建设集团安装工程有限公司交底部位管道安装工 序 名 称测量放线、施工作业带清障及施工便道修筑交底内容:1、测量放线:1
1 交桩后按施工图进行现场核对,根据设计图纸进行测量放线、打百米桩及转角桩,按征地要求放出作业带宽度(征地范围 8 米)
2 详细记录热煨弯管和冷弯弯管的部位和角度,并统计用量
3 放线中发现的隐蔽障碍物应在与管道交叉点两侧作出明显标志
4 及时填写测量放线成果记录,并向监理工程师报验
2、施工作业带清障及施工便道修筑2
1 施工作业带清理、平整应遵循保护植被及配套设施
2 将施工作业带范围内的植被等地面障碍物清除洁净,对沟、坎、坡等处进行适当的平整
3 地势平坦处根据管道施工作业带放线边界,用推土机配合人工进行扫线作业,清除作业带内的沟坎、土堤和植被等
4 施工便道包括施工作业带内的便道和连接施工作业带与现有运输道路之间的通道,施工便道应平坦,并且有足够的承压强度,应能保证施工机具设备的行驶安全
5 尽量不破坏原有地形地貌,施工完后,将施工的便道进行清除,按原貌恢复
6 拟修建的施工便道,应征得业主(监理)认可,方可实施

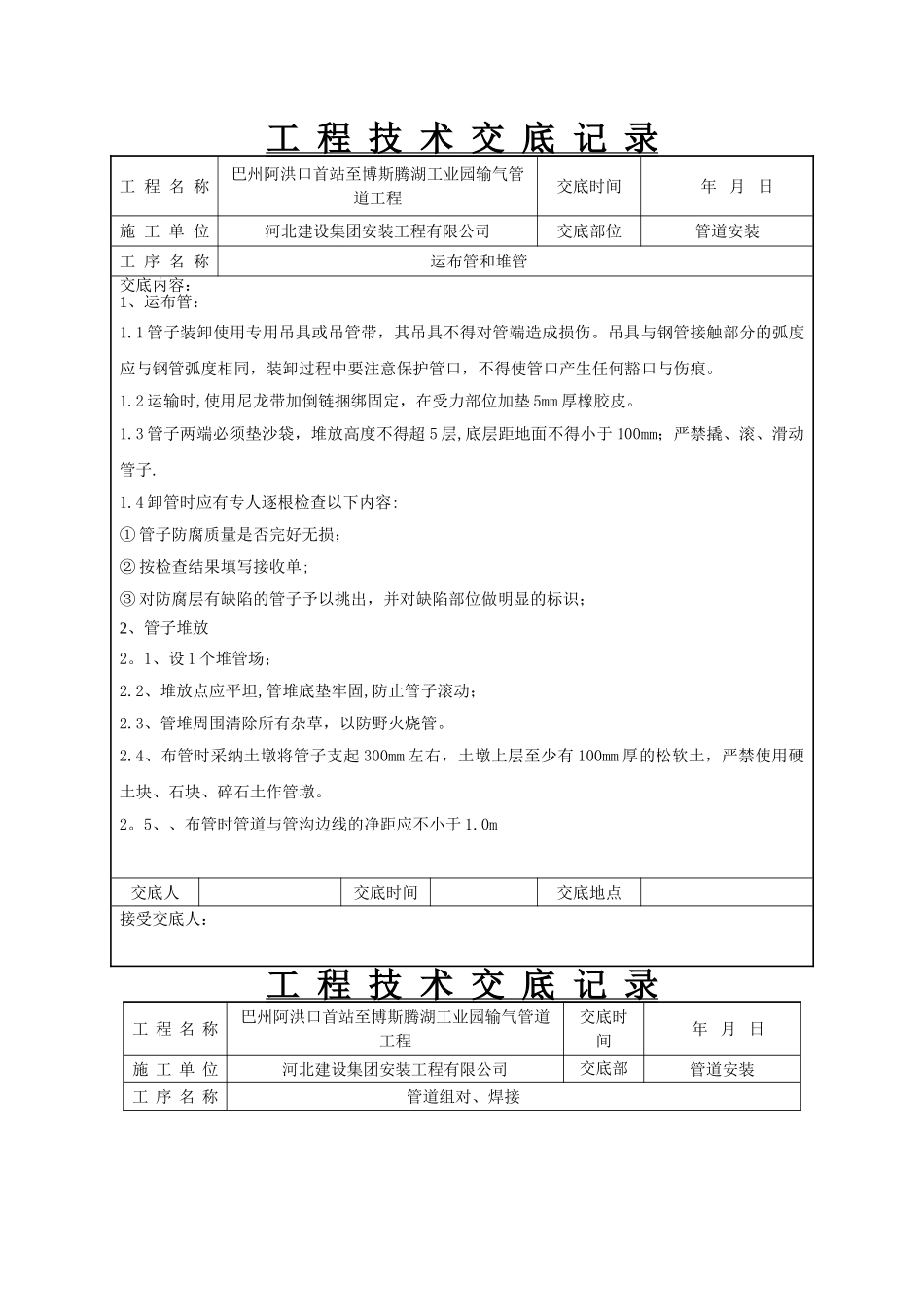

交底人交底时间交底地点接受交底人:工 程 技 术 交 底 记 录 工 程 名 称巴州阿洪口首站至博斯腾湖工业园输气管道工程 交底时间 年 月 日施 工 单 位河北建设集团安装工程有限公司交底部位管道安装工 序 名 称运布管和堆管交底内容:1、运布管:1
1 管子装卸使用专用吊具或吊管带,其吊具不得对管端造成损伤
吊具与钢管接触部分的弧度应与钢管弧度相同,装卸过程中要注意保护管口,不得使管口产生任何豁口与伤痕
2 运输时,使用尼龙带加倒链捆绑固定,在受力部位加垫 5mm 厚橡胶皮
