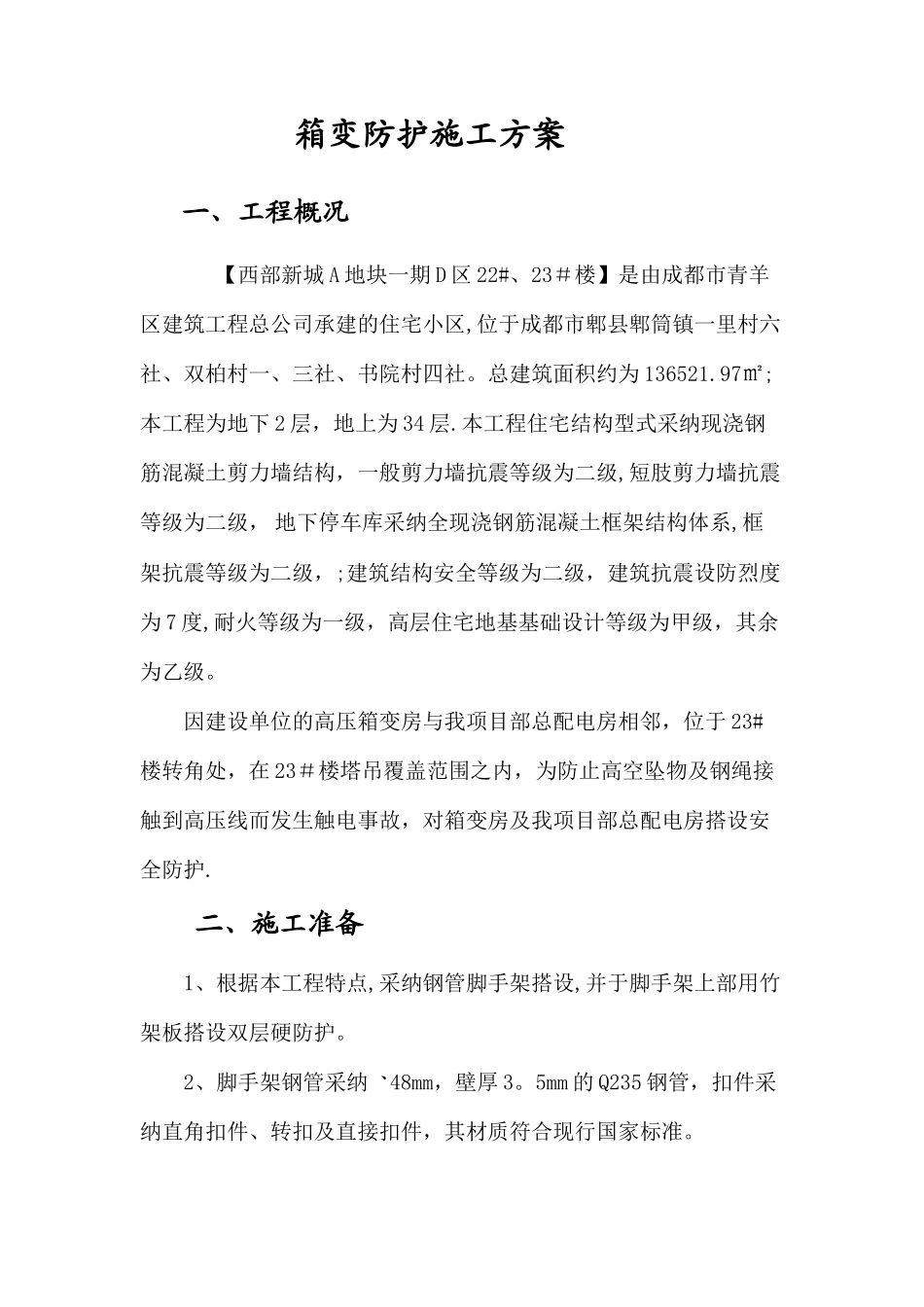

箱变防护施工方案一、工程概况 【西部新城 A 地块一期 D 区 22#、23#楼】是由成都市青羊区建筑工程总公司承建的住宅小区,位于成都市郫县郫筒镇一里村六社、双柏村一、三社、书院村四社
总建筑面积约为 136521
97㎡;本工程为地下 2 层,地上为 34 层
本工程住宅结构型式采纳现浇钢筋混凝土剪力墙结构,一般剪力墙抗震等级为二级,短肢剪力墙抗震等级为二级, 地下停车库采纳全现浇钢筋混凝土框架结构体系,框架抗震等级为二级,;建筑结构安全等级为二级,建筑抗震设防烈度为 7 度,耐火等级为一级,高层住宅地基基础设计等级为甲级,其余为乙级
因建设单位的高压箱变房与我项目部总配电房相邻,位于 23#楼转角处,在 23#楼塔吊覆盖范围之内,为防止高空坠物及钢绳接触到高压线而发生触电事故,对箱变房及我项目部总配电房搭设安全防护
二、施工准备1、根据本工程特点,采纳钢管脚手架搭设,并于脚手架上部用竹架板搭设双层硬防护
2、脚手架钢管采纳48mm,壁厚 3
5mm 的 Q235 钢管,扣件采纳直角扣件、转扣及直接扣件,其材质符合现行国家标准

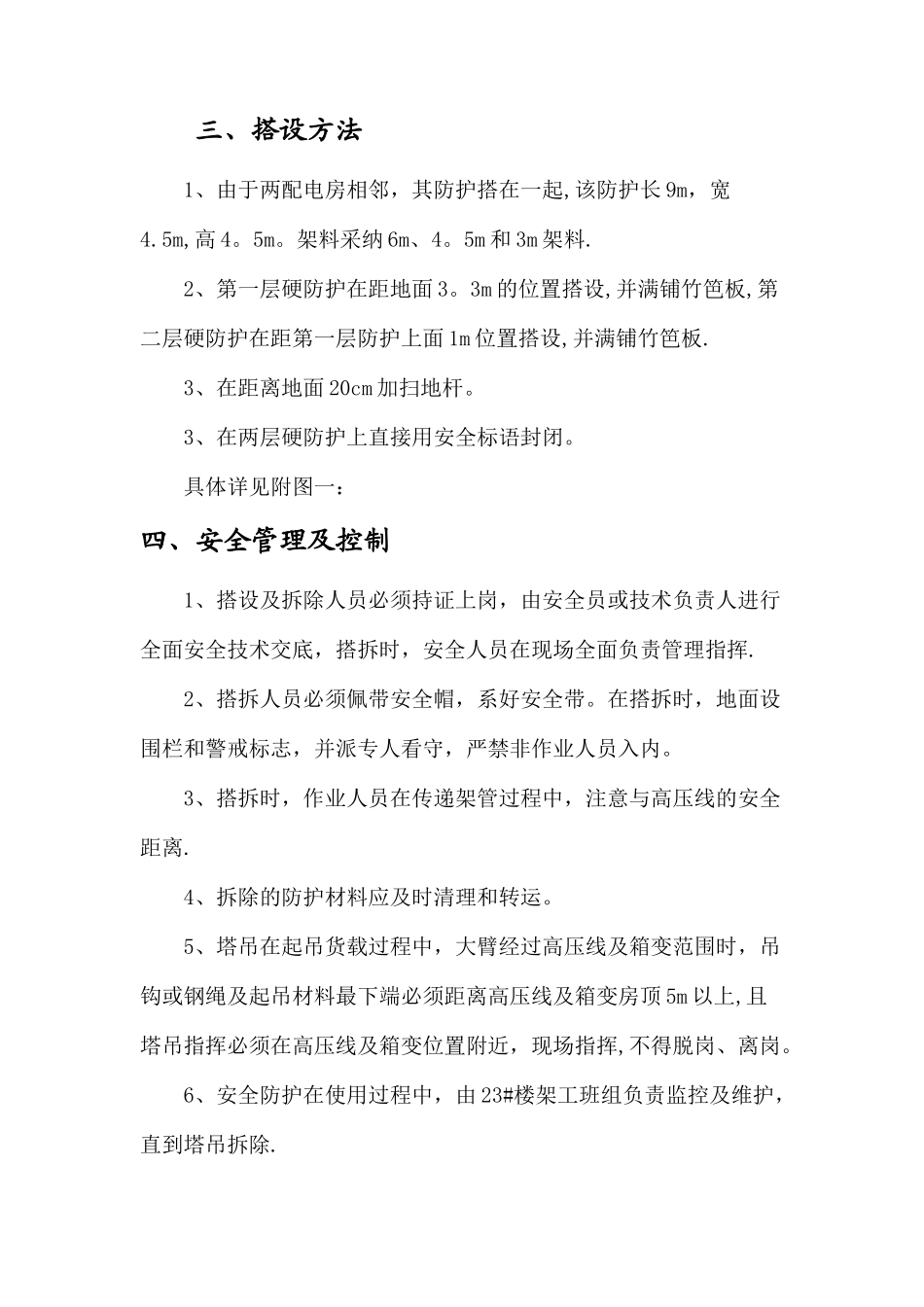

三、搭设方法1、由于两配电房相邻,其防护搭在一起,该防护长 9m,宽4
5m,高 4
架料采纳 6m、4
5m 和 3m 架料
2、第一层硬防护在距地面 3
3m 的位置搭设,并满铺竹笆板,第二层硬防护在距第一层防护上面 1m 位置搭设,并满铺竹笆板
3、在距离地面 20cm 加扫地杆
3、在两层硬防护上直接用安全标语封闭
具体详见附图一:四、安全管理及控制1、搭设及拆除人员必须持证上岗,由安全员或技术负责人进行全面安全技术交底,搭拆时,安全人员在现场全面负责管理指挥
2、搭拆人员必须佩带安全帽,系好安全带
在搭拆时,地面设围栏和警戒标志,并派专人看守,严禁非作业人员入内
3、搭拆时,作业人员在传递架管过程中,注意与高压线的安全距离
