箱型通道施工方案一、编制依据:1
1.工程承包合同及指导性施工组织设计
2.大广高速衡水湖连接线增设及西延工程 SG1 标段施工图设计1
3.工程所在地地理位置、交通条件及施工期间气候条件
4.有关施工技术标准、法律规范、及技术规程有关要求
(1)《公路工程技术标准》(JTG B01—2024);(2)《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》( JTG D62-2024);(3)《公路桥涵地基与基础设计法律规范》;(JTG D63—2024);(4)《公路工程抗震设计法律规范》(JTJ 004-89);(5)《公路桥涵施工技术法律规范》(JTJ 041-2000);(6)《建筑施工碗扣式脚手架安全技术法律规范》(JGJ 166—2024);(7)《建筑施工模板安全技术法律规范》(JGJ 162—2024);(8)《建筑结构荷载法律规范》(GB50009—2001)二、工程概况 衡水湖连接线起点衡水南收费站,该收费站过渡段渐变率均小于 6:1,有的接近 3:1,由于收费站最外侧收费车道一般为加宽车道,较小的过渡段渐变易造成加宽加长车辆拐弯困难,故对其进行重新规划两侧加宽改造
在匝道 AK1+081 处原有一座钢筋混凝土箱型通道跨径 4
0m,净空 2
5m 需加宽改造,左侧加宽长 3
6m;右侧加宽长 20m
加宽箱型通道结构尺寸和组合形式和原箱型通道相同
加宽箱型通道总长 23
6m,涵底为 50cm10%改善土,15cmC15 砼垫层,涵壁厚度为 30cm,涵身采纳 C30 混凝土,共计 227
7m3,Φ22 钢筋 8914
三、施工方案1、基坑开挖 1
1 基坑开挖方式 采纳人工配合机械开挖,按 1:0

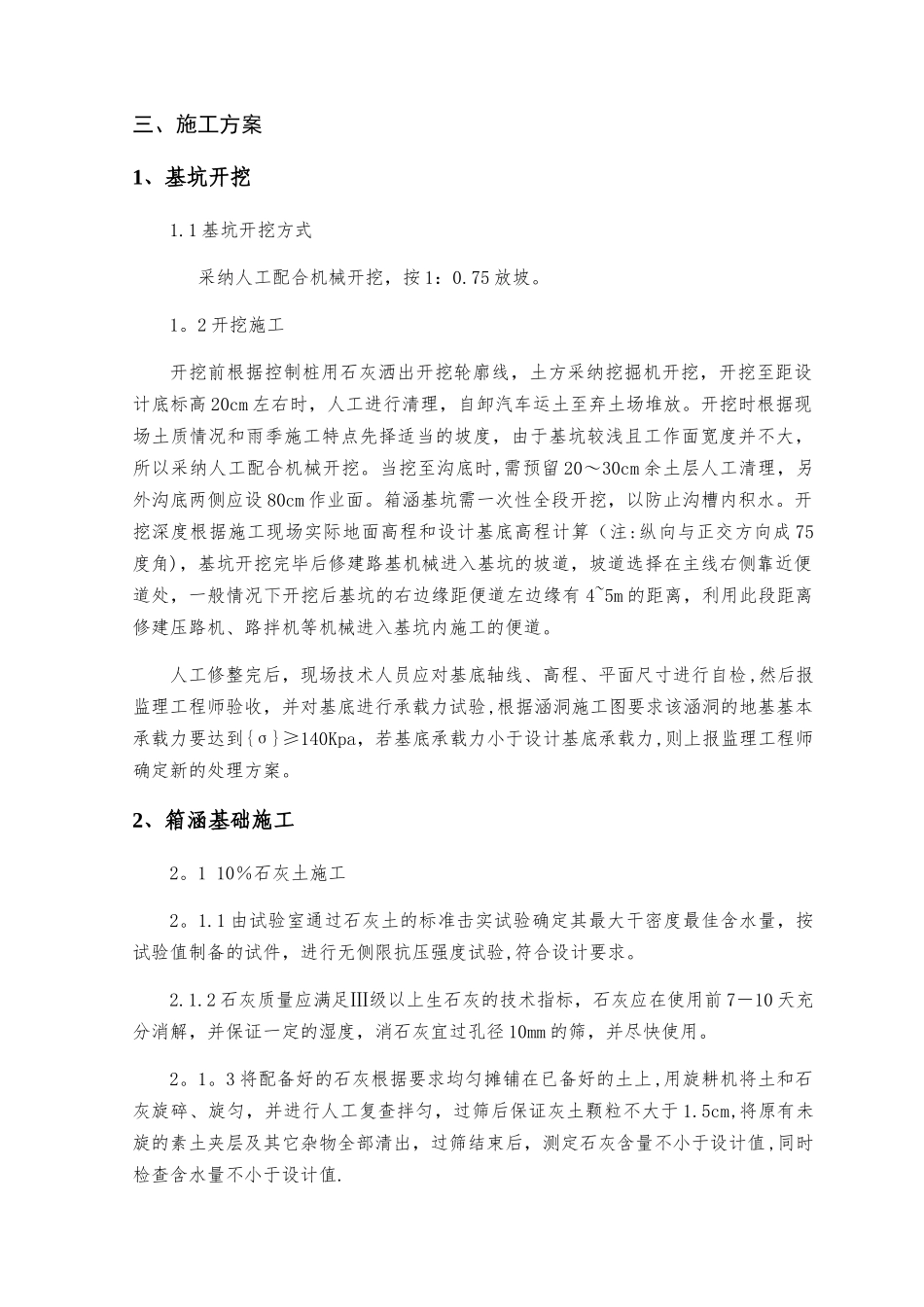

2 开挖施工 开挖前根据控制桩用石灰洒出开挖轮廓线,土方采纳挖掘机开挖,开挖至距设计底标高 20cm 左右时,人工进行清理
