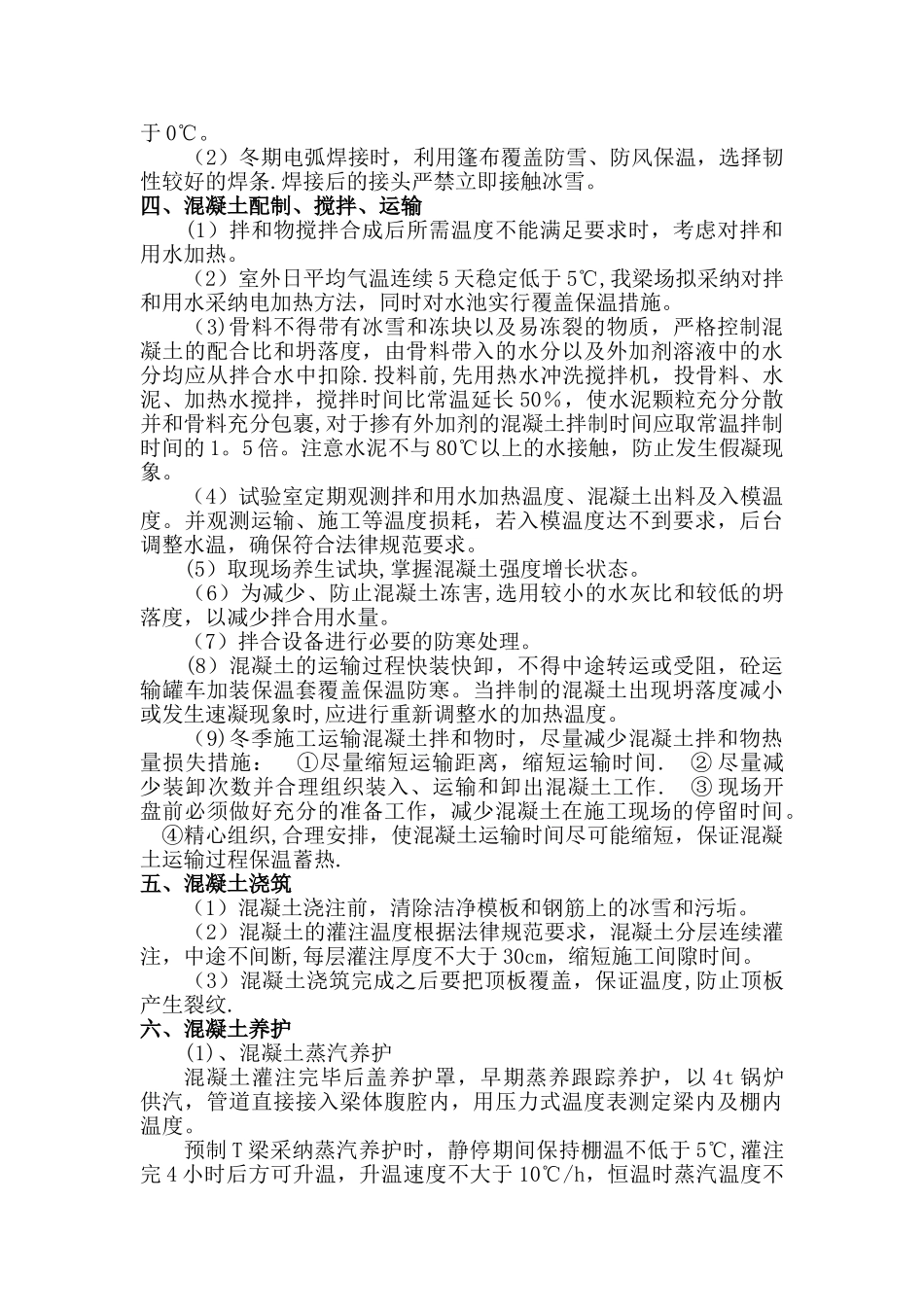

吴淞江大道跨吴淞江大桥项目 WSJDQ01 标预制箱梁冬季施工方案江苏润扬交通工程集团有限公司吴淞江大道跨吴淞江大桥项目 WSJDQ01 标经理项目部2024 年 11 月 17 日吴淞江大道跨吴淞江大桥项目箱梁预制冬季施工方案一、工程概况吴淞江大道跨吴淞江大桥项目共有 30 米后张法预制箱梁 240 片,截至 2024
12 日已完成 108 片,剩余 132 片
现梁场一天正常生产 2 片箱梁,为保证工程质量和施工安全,按法律规范要求室外日平均连续 5 天温度低于 5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工,按冬季施工办理
箱梁预制冬季施工主要解决砼的拌和物的出料温度及砼的养护问题
砼的出料温度控制以拌和用水加热为主,在极端冷天气时采纳加温措施以保证砼的质量;梁体养护采纳蒸汽养生法,即保温篷布保温、篷布内加热升温的措施

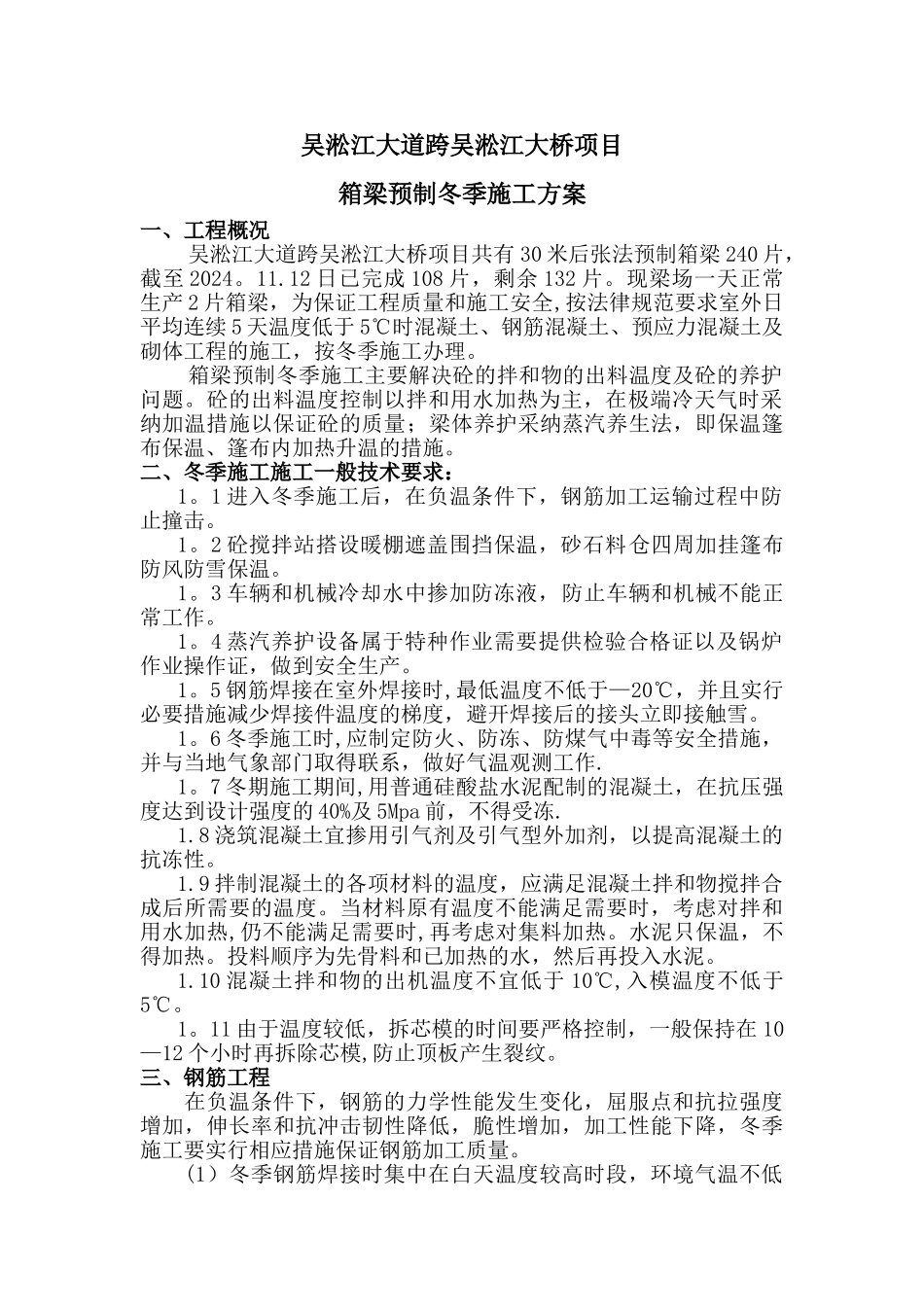

二、冬季施工施工一般技术要求:1
1 进入冬季施工后,在负温条件下,钢筋加工运输过程中防止撞击
2 砼搅拌站搭设暖棚遮盖围挡保温,砂石料仓四周加挂篷布防风防雪保温
3 车辆和机械冷却水中掺加防冻液,防止车辆和机械不能正常工作
4 蒸汽养护设备属于特种作业需要提供检验合格证以及锅炉作业操作证,做到安全生产
5 钢筋焊接在室外焊接时,最低温度不低于—20℃,并且实行必要措施减少焊接件温度的梯度,避开焊接后的接头立即接触雪
6 冬季施工时,应制定防火、防冻、防煤气中毒等安全措施,并与当地气象部门取得联系,做好气温观测工作
7 冬期施工期间,用普通硅酸盐水泥配制的混凝土,在抗压强度达到设计强度的 40%及 5Mpa 前,不得受冻
8 浇筑混凝土宜掺用引气剂及引气型外加剂,以提高混凝土的抗冻性
9 拌制混凝土的各项材料的温度,应满足混凝土拌和物搅拌合成后所需要的温度
当材料原有温度不能满足需要时,考虑对拌和用水加热
