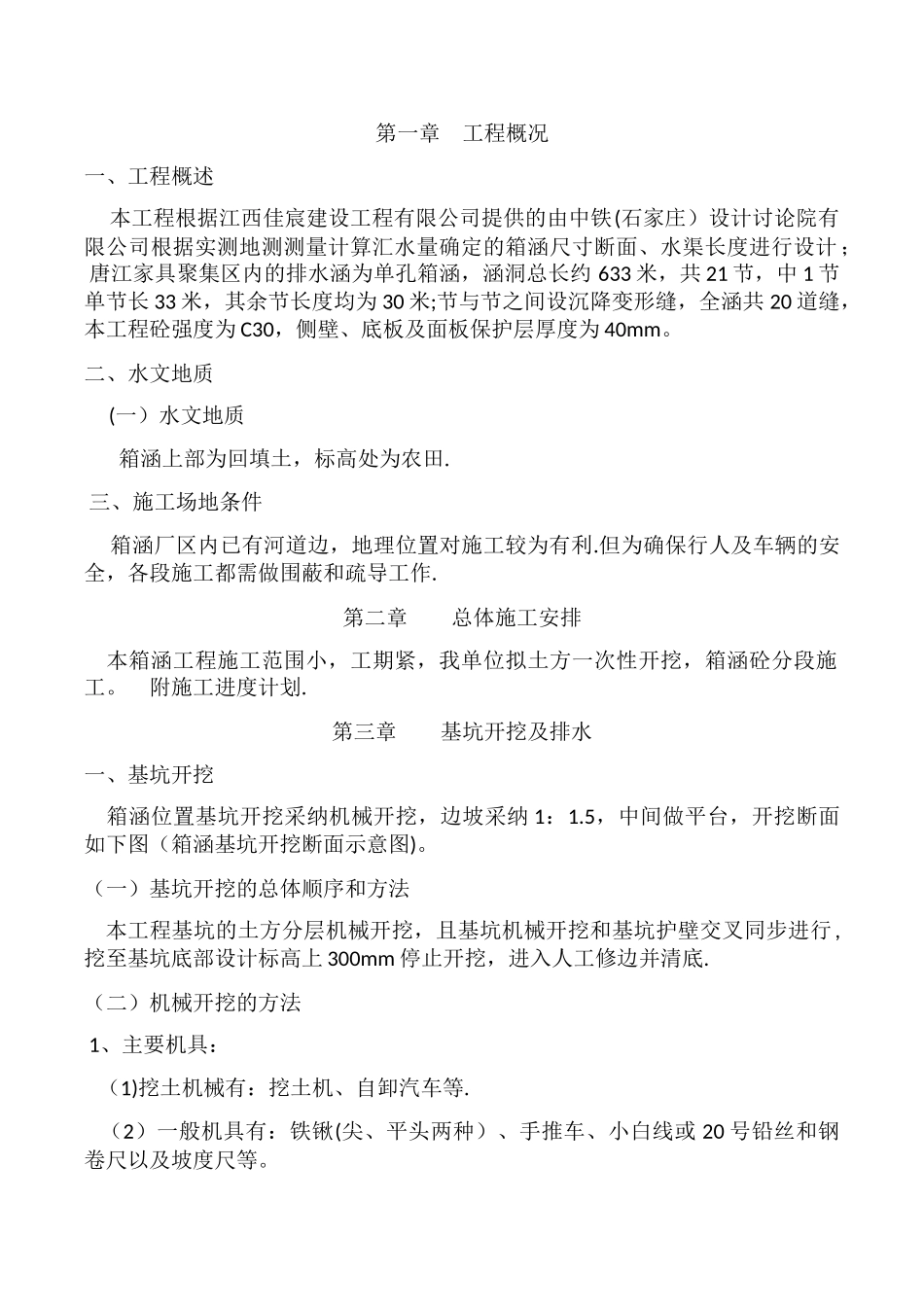

唐江家具产业聚集区排水箱涵工程编制单位:江西龙峰建设集团 编制日期:2024 年 3 月 3 日箱涵施工方案第一章 工程概况一、工程概述 本工程根据江西佳宸建设工程有限公司提供的由中铁(石家庄)设计讨论院有限公司根据实测地测测量计算汇水量确定的箱涵尺寸断面、水渠长度进行设计; 唐江家具聚集区内的排水涵为单孔箱涵,涵洞总长约 633 米,共 21 节,中 1 节单节长 33 米,其余节长度均为 30 米;节与节之间设沉降变形缝,全涵共 20 道缝,本工程砼强度为 C30,侧壁、底板及面板保护层厚度为 40mm
二、水文地质 (一)水文地质 箱涵上部为回填土,标高处为农田
三、施工场地条件 箱涵厂区内已有河道边,地理位置对施工较为有利
但为确保行人及车辆的安全,各段施工都需做围蔽和疏导工作
第二章 总体施工安排 本箱涵工程施工范围小,工期紧,我单位拟土方一次性开挖,箱涵砼分段施工
附施工进度计划
第三章 基坑开挖及排水一、基坑开挖 箱涵位置基坑开挖采纳机械开挖,边坡采纳 1:1
5,中间做平台,开挖断面如下图(箱涵基坑开挖断面示意图)

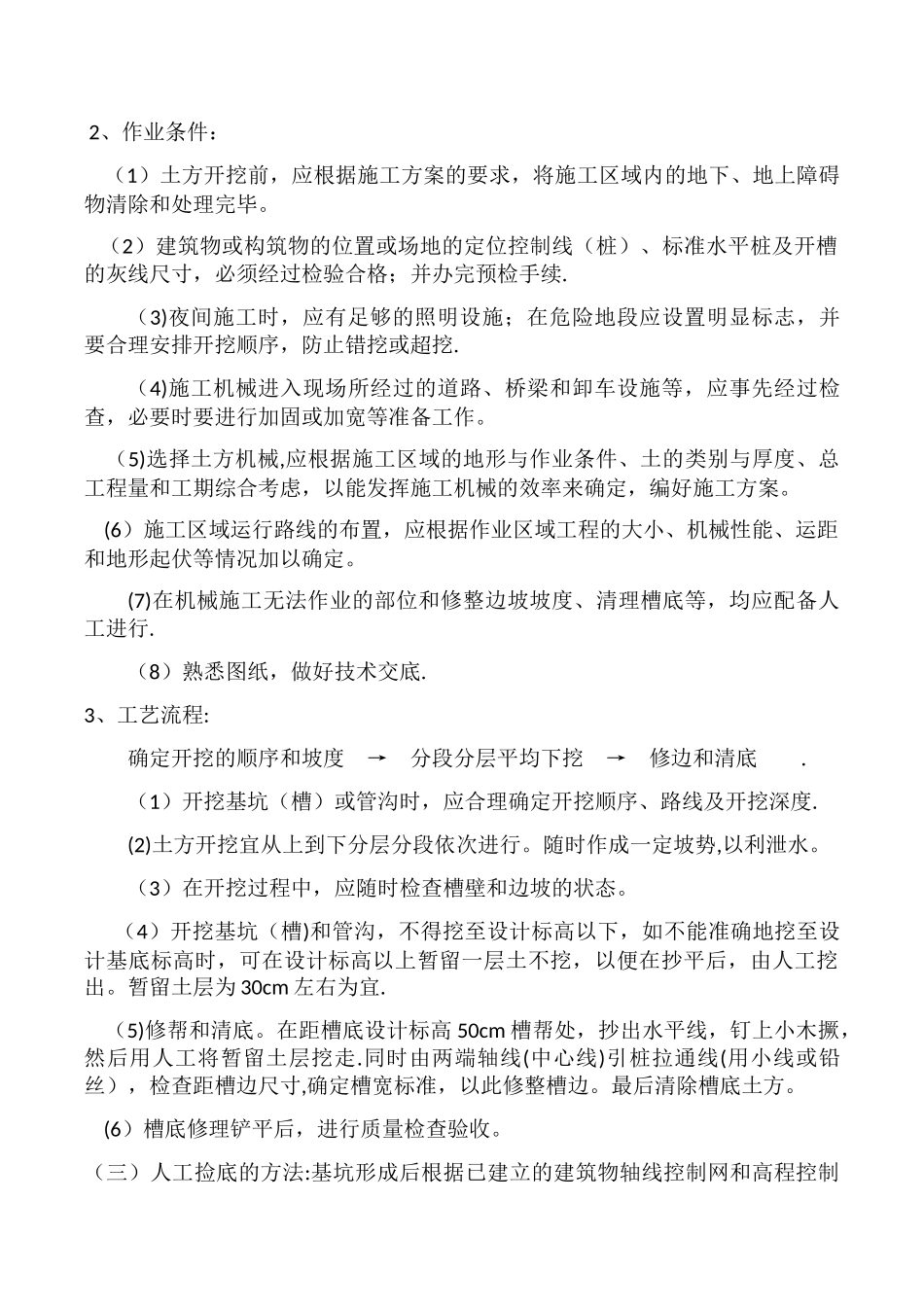

(一)基坑开挖的总体顺序和方法 本工程基坑的土方分层机械开挖,且基坑机械开挖和基坑护壁交叉同步进行 ,挖至基坑底部设计标高上 300mm 停止开挖,进入人工修边并清底
(二)机械开挖的方法 1、主要机具: (1)挖土机械有:挖土机、自卸汽车等
(2)一般机具有:铁锹(尖、平头两种)、手推车、小白线或 20 号铅丝和钢卷尺以及坡度尺等
2、作业条件: (1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
(3)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺
