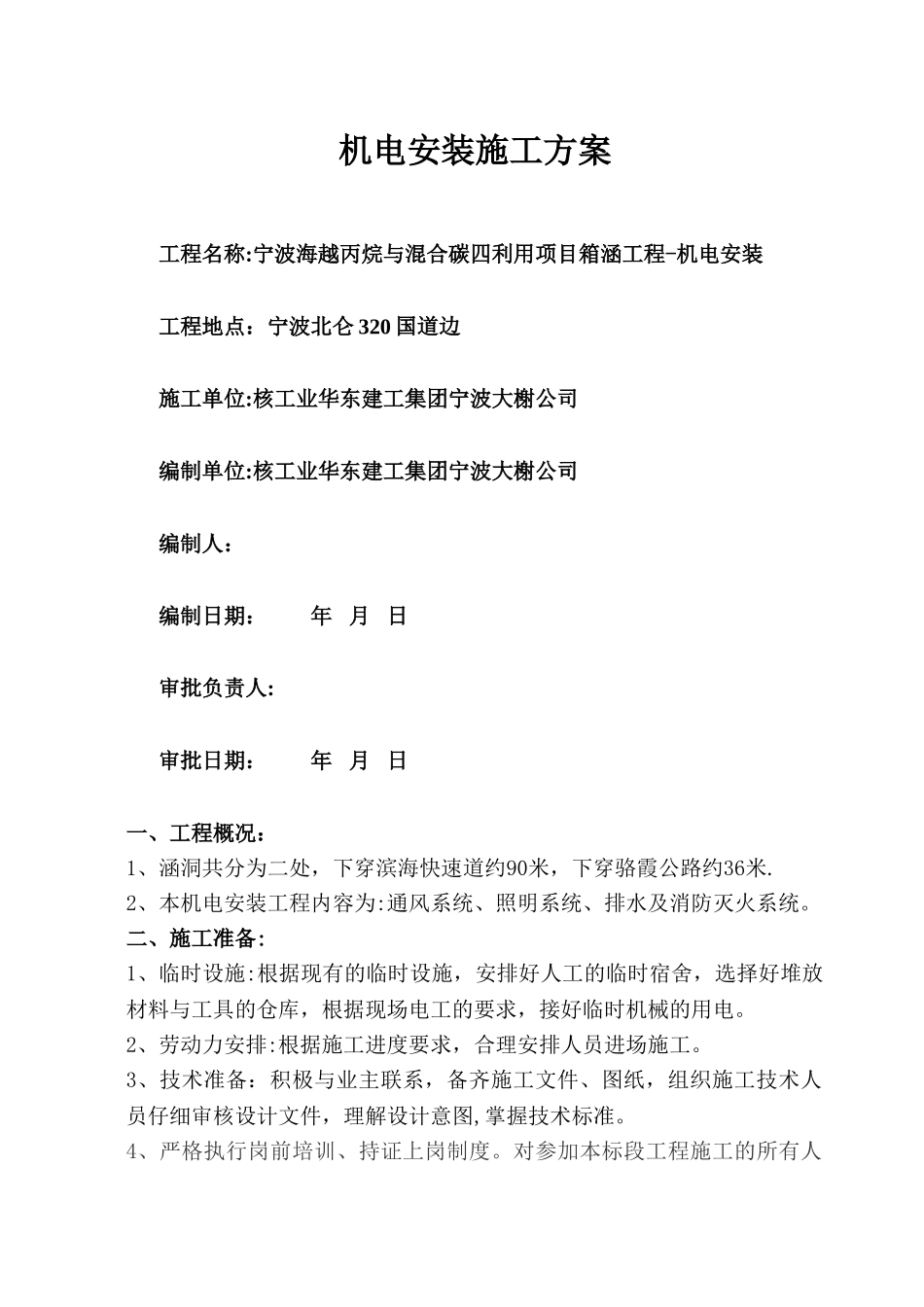

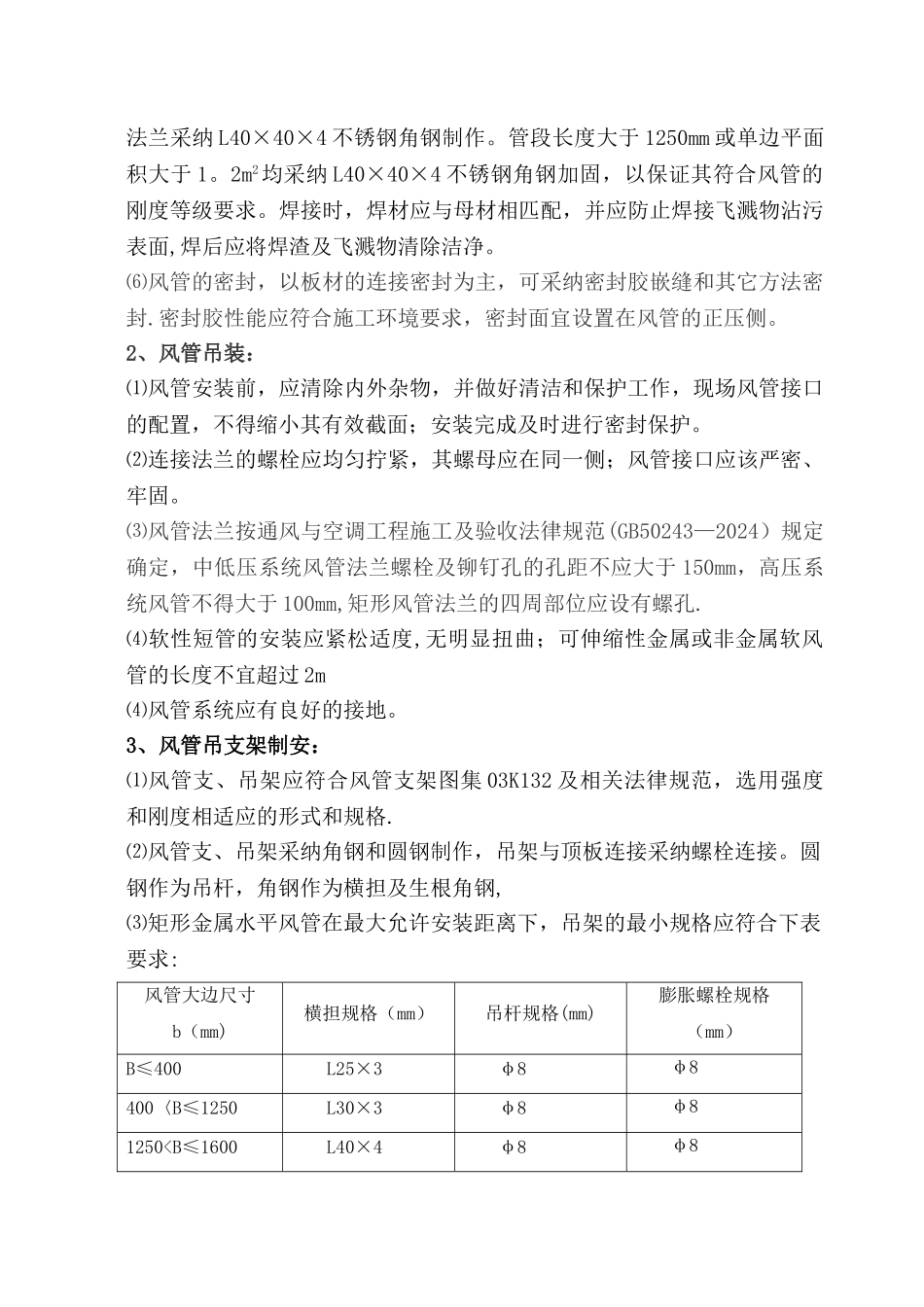

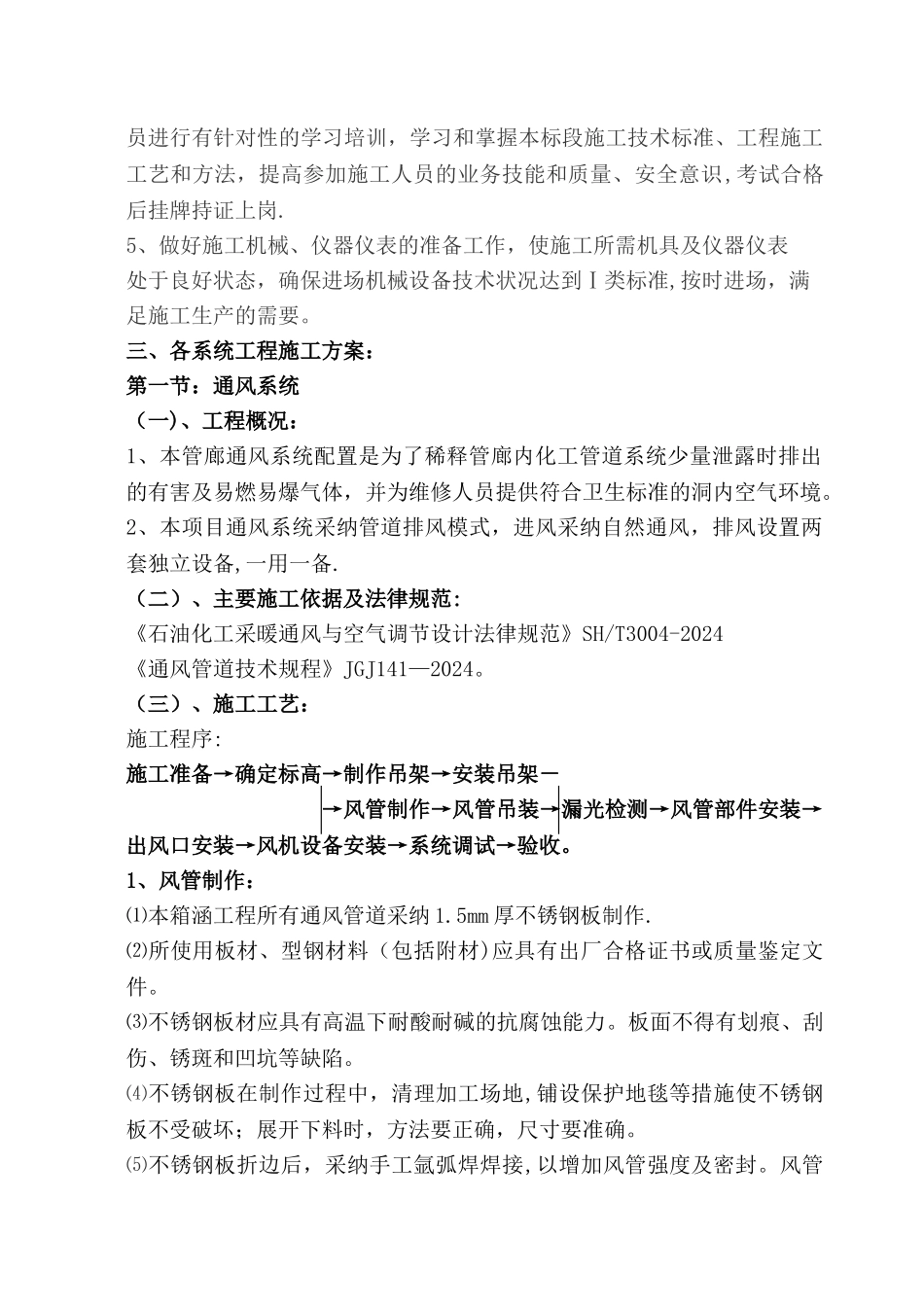

机电安装施工方案工程名称:宁波海越丙烷与混合碳四利用项目箱涵工程-机电安装工程地点:宁波北仑 320 国道边施工单位:核工业华东建工集团宁波大榭公司编制单位:核工业华东建工集团宁波大榭公司编制人: 编制日期: 年 月 日审批负责人:审批日期: 年 月 日一、工程概况:1、涵洞共分为二处,下穿滨海快速道约90米,下穿骆霞公路约36米.2、本机电安装工程内容为:通风系统、照明系统、排水及消防灭火系统。二、施工准备:1、临时设施:根据现有的临时设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,根据现场电工的要求,接好临时机械的用电。2、劳动力安排:根据施工进度要求,合理安排人员进场施工。3、技术准备:积极与业主联系,备齐施工文件、图纸,组织施工技术人员仔细审核设计文件,理解设计意图,掌握技术标准。 4、严格执行岗前培训、持证上岗制度。对参加本标段工程施工的所有人员进行有针对性的学习培训,学习和掌握本标段施工技术标准、工程施工工艺和方法,提高参加施工人员的业务技能和质量、安全意识,考试合格后挂牌持证上岗. 5、做好施工机械、仪器仪表的准备工作,使施工所需机具及仪器仪表处于良好状态,确保进场机械设备技术状况达到Ⅰ类标准,按时进场,满 足施工生产的需要。 三、各系统工程施工方案:第一节:通风系统(一)、工程概况:1、本管廊通风系统配置是为了稀释管廊内化工管道系统少量泄露时排出的有害及易燃易爆气体,并为维修人员提供符合卫生标准的洞内空气环境。2、本项目通风系统采纳管道排风模式,进风采纳自然通风,排风设置两套独立设备,一用一备.(二)、主要施工依据及法律规范:《石油化工采暖通风与空气调节设计法律规范》SH/T3004-2024《通风管道技术规程》JGJ141—2024。(三)、施工工艺:施工程序:施工准备→确定标高→制作吊架→安装吊架-→风管制作→风管吊装→漏光检测→风管部件安装→出风口安装→风机设备安装→系统调试→验收。1、风管制作: ⑴本箱涵工程所有通风管道采纳 1.5mm 厚不锈钢板制作.⑵所使用板材、型钢材料(包括附材)应具有出厂合格证书或质量鉴定文件。⑶不锈钢板材应具有高温下耐酸耐碱的抗腐蚀能力。板面不得有划痕、刮伤、锈斑和凹坑等缺陷。⑷不锈钢板在制作过程中,清理加工场地,铺设保护地毯等措施使不锈钢板不受破坏;展开下料时,方法要正确,尺寸要准确。⑸不锈钢板折边后,采纳手工氩弧焊焊接,以增加风管强度及密封。风管法兰采纳 L40×40×4...
