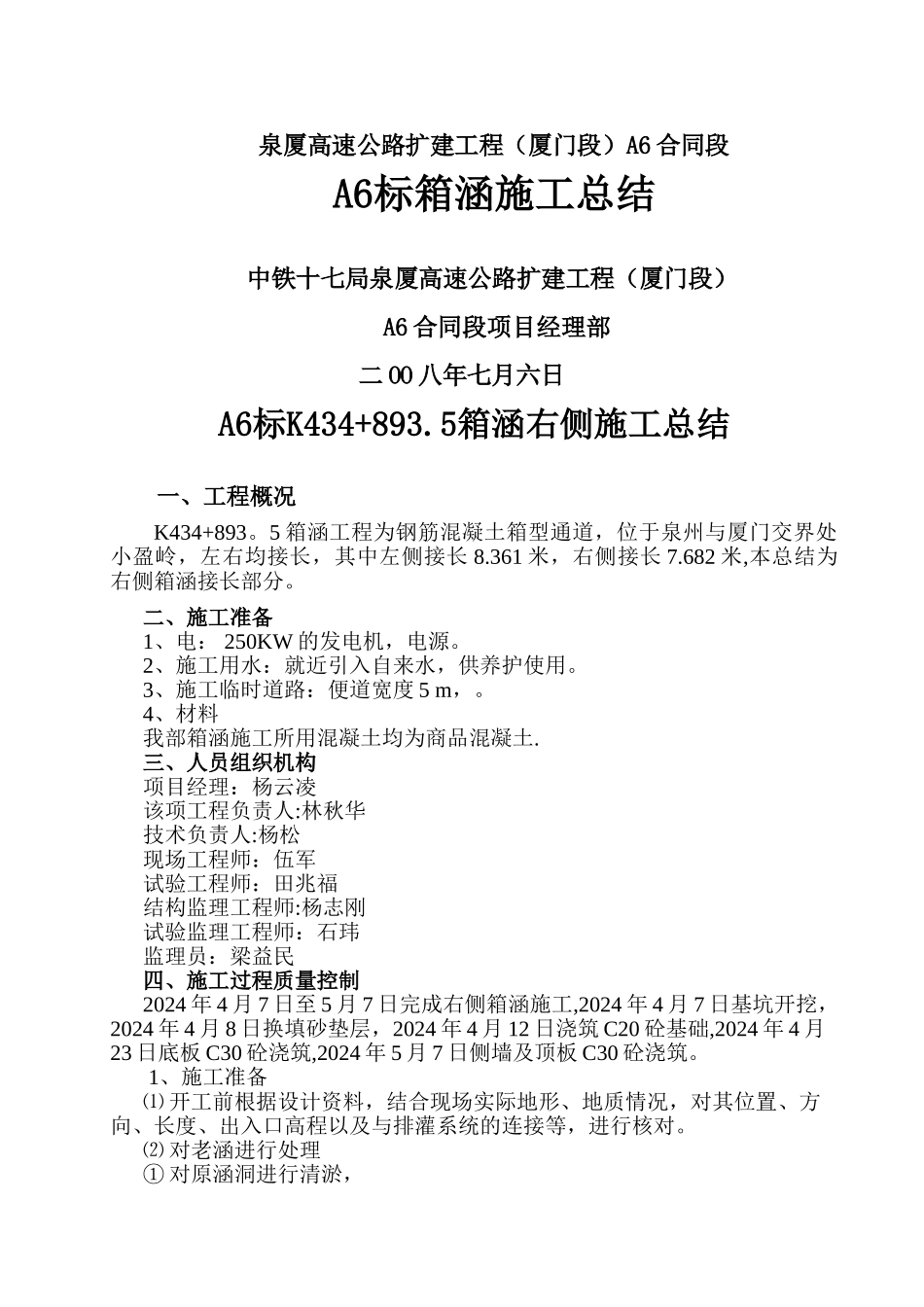

泉厦高速公路扩建工程(厦门段)A6 合同段 A6标箱涵施工总结中铁十七局泉厦高速公路扩建工程(厦门段)A6 合同段项目经理部二 OO 八年七月六日A6标K434+893
5箱涵右侧施工总结一、工程概况 K434+893
5 箱涵工程为钢筋混凝土箱型通道,位于泉州与厦门交界处小盈岭,左右均接长,其中左侧接长 8
361 米,右侧接长 7
682 米,本总结为右侧箱涵接长部分
二、施工准备1、电: 250KW 的发电机,电源
2、施工用水:就近引入自来水,供养护使用
3、施工临时道路:便道宽度 5 m,
4、材料我部箱涵施工所用混凝土均为商品混凝土
三、人员组织机构项目经理:杨云凌该项工程负责人:林秋华技术负责人:杨松现场工程师:伍军试验工程师:田兆福结构监理工程师:杨志刚试验监理工程师:石玮监理员:梁益民四、施工过程质量控制2024 年 4 月 7 日至 5 月 7 日完成右侧箱涵施工,2024 年 4 月 7 日基坑开挖,2024 年 4 月 8 日换填砂垫层,2024 年 4 月 12 日浇筑 C20 砼基础,2024 年 4 月23 日底板 C30 砼浇筑,2024 年 5 月 7 日侧墙及顶板 C30 砼浇筑
1、施工准备⑴ 开工前根据设计资料,结合现场实际地形、地质情况,对其位置、方向、长度、出入口高程以及与排灌系统的连接等,进行核对
⑵ 对老涵进行处理① 对原涵洞进行清淤,② 对原涵洞八字墙、端墙、帽石、洞口铺砌进行拆除

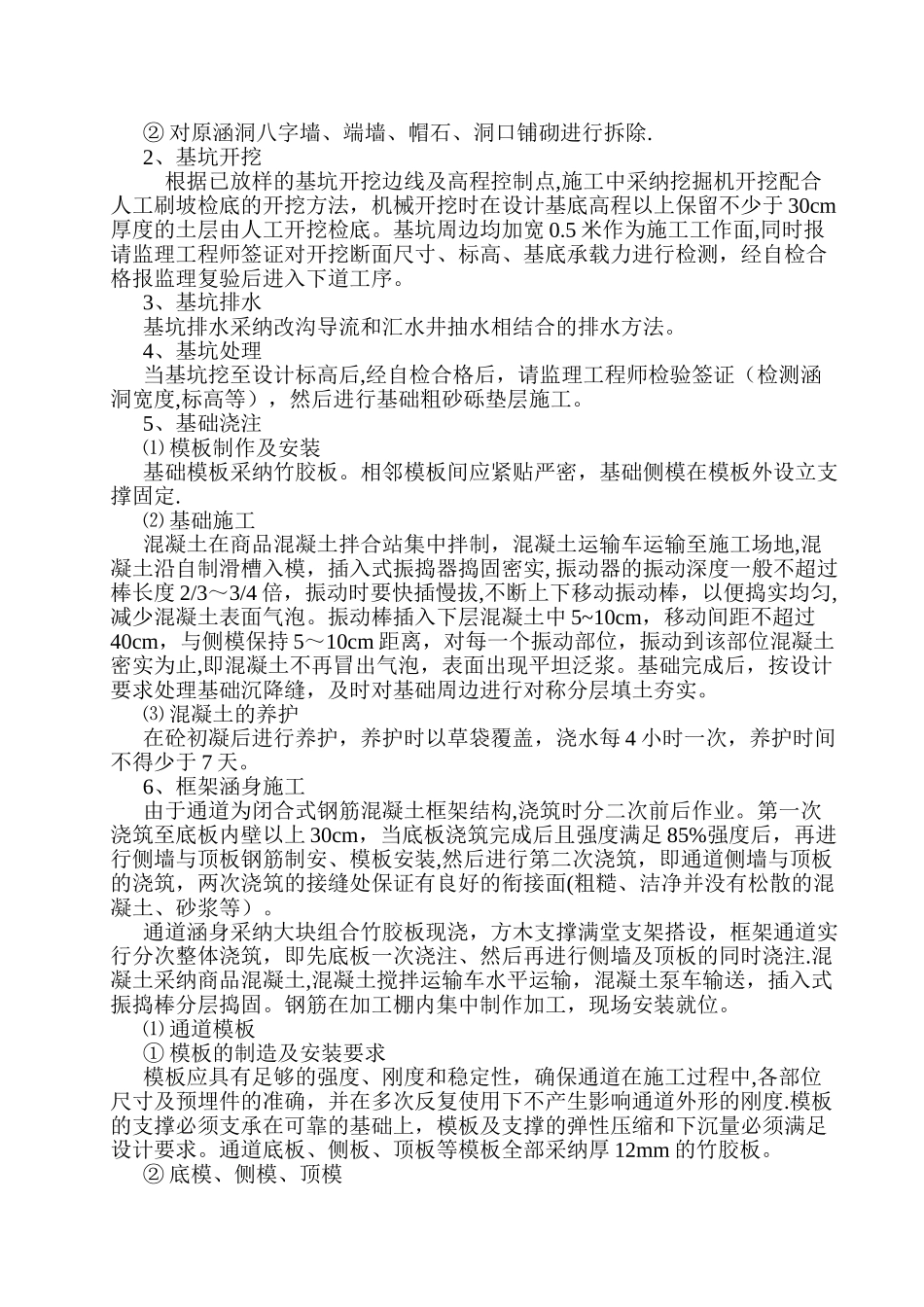

2、基坑开挖 根据已放样的基坑开挖边线及高程控制点,施工中采纳挖掘机开挖配合人工刷坡检底的开挖方法,机械开挖时在设计基底高程以上保留不少于 30cm厚度的土层由人工开挖检底
基坑周边均加宽 0
5 米作为施工工作面,同时报请监理工程师签证对开挖断面尺寸、标高、基底承载力进行检测,经自检合格报监理复验后进入下道工序
3、基坑排水基坑排水采纳改沟导
