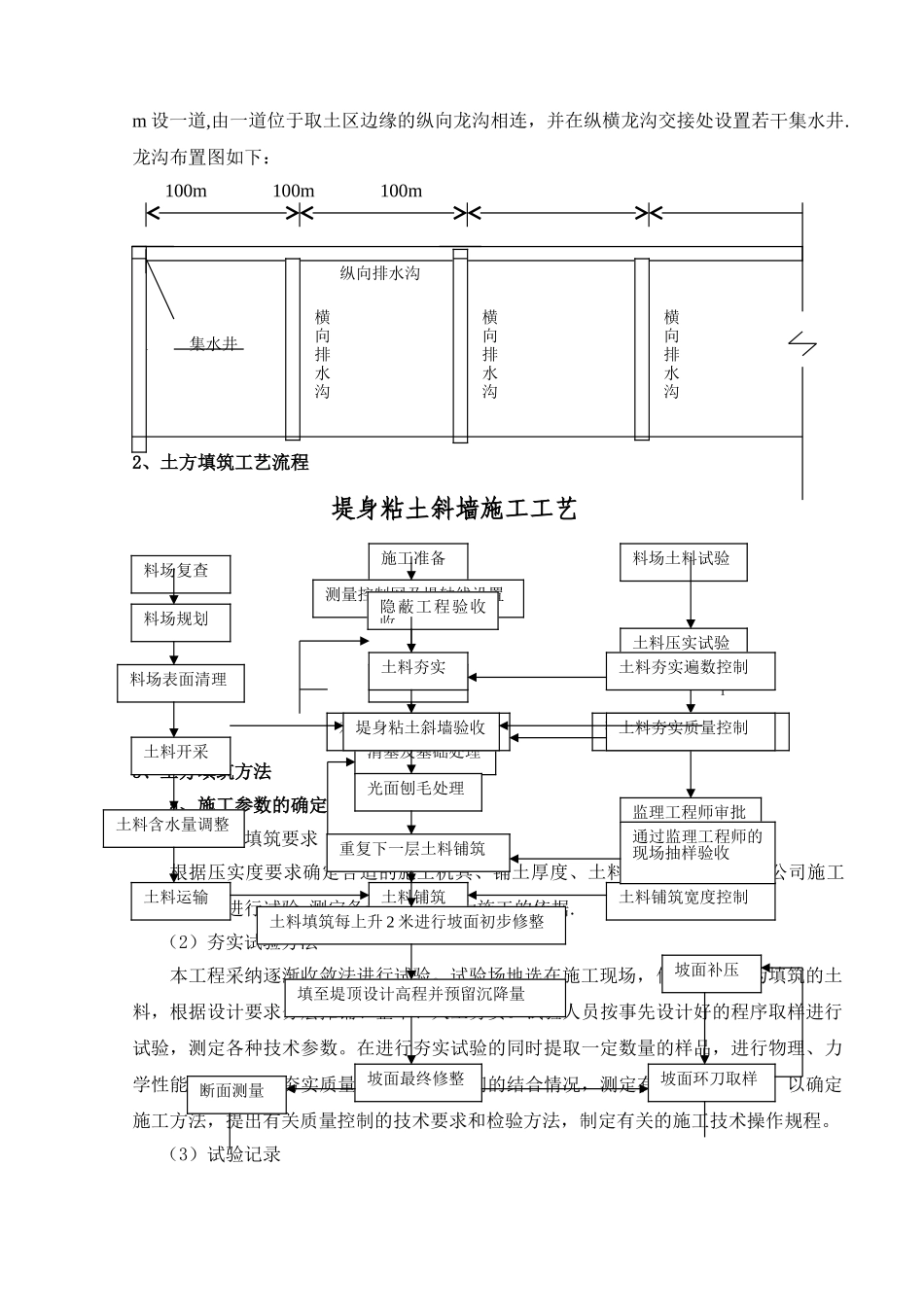

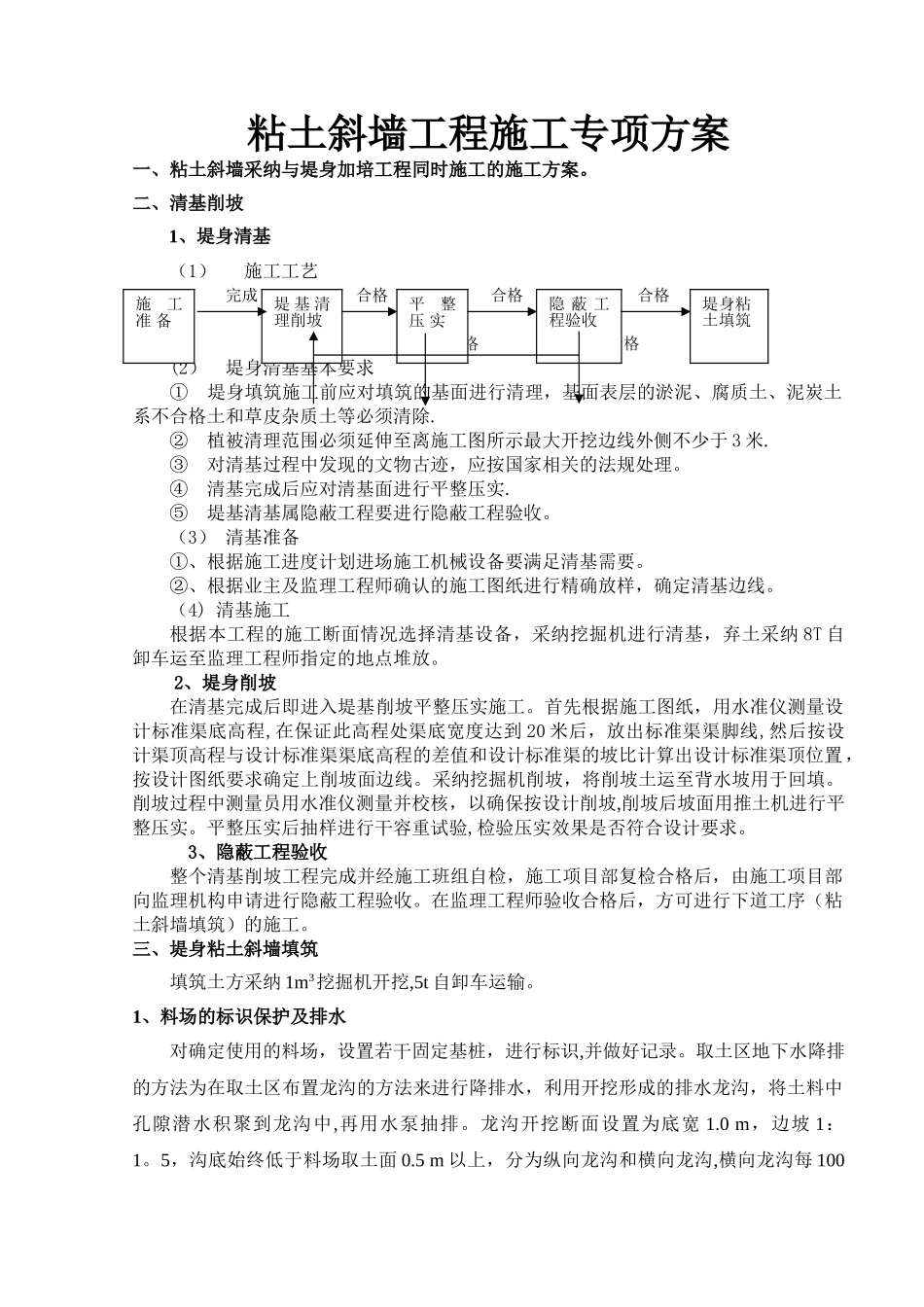

CB02 施工技术方案申报表(安徽江河[2024]技案 02 号)工程名称:琅琊区 2024 年新集等 5 座小二型水库除险加固工程施工 II 标 合同编号:LYSK—2024-SG—02 致:滁州水苑建设监理有限公司琅琊区 2024 年新集等 5 座小二型水库除险加固工程建设监理我方今提交 琅琊区 2024 年新集等 5 座小二型水库除险加固工程施工 II 标 工程(名称及编码)的: □施工组织设计 □施工措施计划 □工程测量施测计划和方案 □施工工法 □工程放样计划 □专项试验计划和方案 □粘土斜墙工程施工专项方案请贵方审批.承 包 人:安徽江河水利工程建设有限公司琅琊区 2024 年新集等 5 座小二型水库除险加固工程施工 II 标 项目经理: 日 期: 年 月 日监理机构将另行签发审批意见。监理机构:滁州水苑建设监理有限公司琅琊区 2024 年新集等 5 座小二型水库除险加固工程建设监理签 收 人: 日 期: 年 月 日说明:本表一式 3 份,由承包人填写.监理机构审签后,随同审批意见,承包人、监理机构、发包人各 1 份。粘土斜墙工程施工专项方案一、粘土斜墙采纳与堤身加培工程同时施工的施工方案。二、清基削坡1、堤身清基(1) 施工工艺完成 合格 合格 合格 不合格 不合格(2) 堤身清基基本要求① 堤身填筑施工前应对填筑的基面进行清理,基面表层的淤泥、腐质土、泥炭土系不合格土和草皮杂质土等必须清除.② 植被清理范围必须延伸至离施工图所示最大开挖边线外侧不少于 3 米.③ 对清基过程中发现的文物古迹,应按国家相关的法规处理。④ 清基完成后应对清基面进行平整压实.⑤ 堤基清基属隐蔽工程要进行隐蔽工程验收。(3) 清基准备①、根据施工进度计划进场施工机械设备要满足清基需要。②、根据业主及监理工程师确认的施工图纸进行精确放样,确定清基边线。(4) 清基施工根据本工程的施工断面情况选择清基设备,采纳挖掘机进行清基,弃土采纳 8T 自卸车运至监理工程师指定的地点堆放。2、堤身削坡在清基完成后即进入堤基削坡平整压实施工。首先根据施工图纸,用水准仪测量设计标准渠底高程,在保证此高程处渠底宽度达到 20 米后,放出标准渠渠脚线,然后按设计渠顶高程与设计标准渠渠底高程的差值和设计标准渠的坡比计算出设计标准渠顶位置,按设计图纸要求确定上削坡面边线。采纳挖掘机削坡,将削坡土运至背水坡用于回填。削坡过程中测量员用水准仪测量并校核,以确保按设计削坡,削坡后坡面用...
