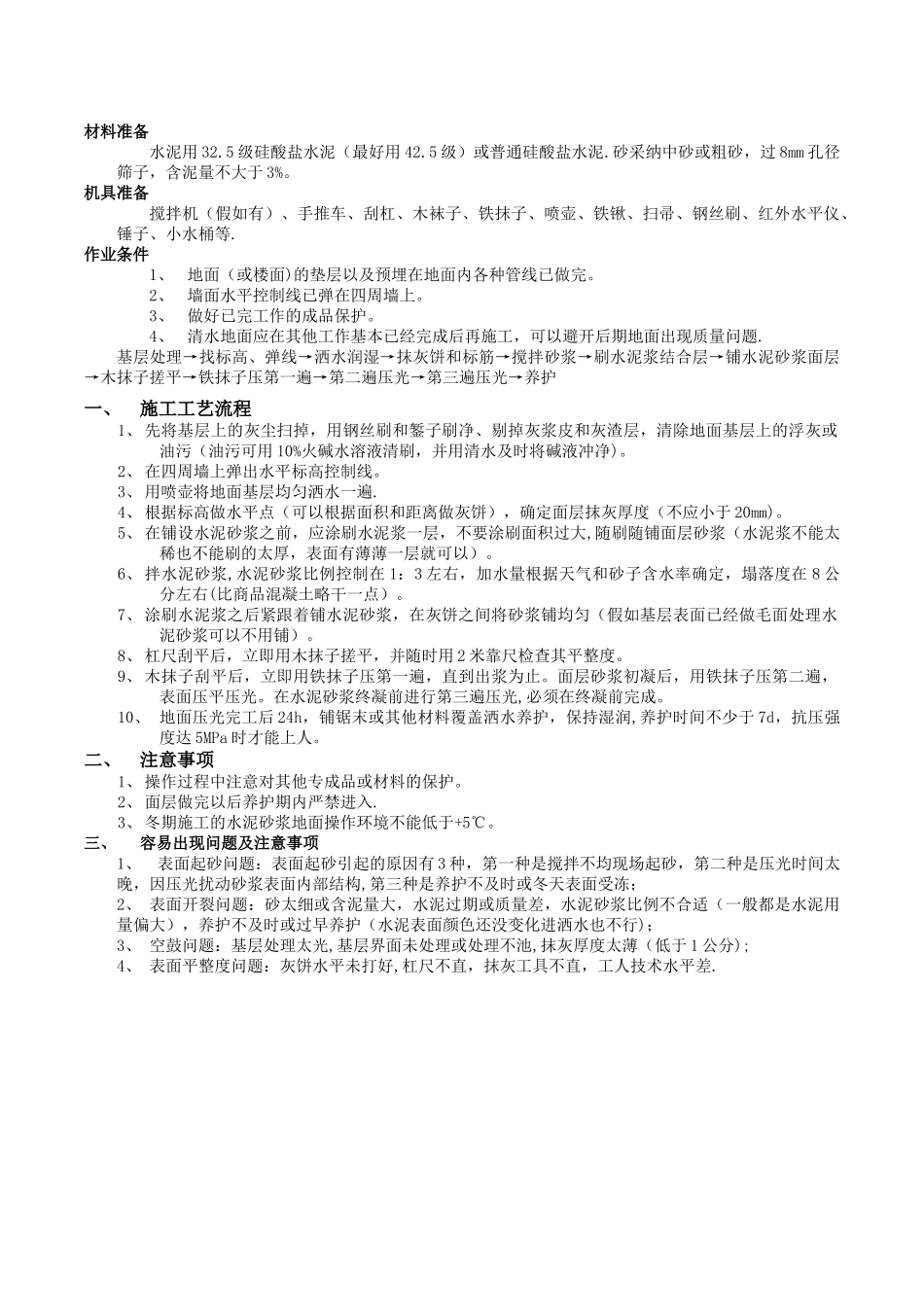

材料准备水泥用 32
5 级硅酸盐水泥(最好用 42
5 级)或普通硅酸盐水泥
砂采纳中砂或粗砂,过 8mm 孔径筛子,含泥量不大于 3%
机具准备搅拌机(假如有)、手推车、刮杠、木袜子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、红外水平仪、锤子、小水桶等
作业条件1、地面(或楼面)的垫层以及预埋在地面内各种管线已做完
2、墙面水平控制线已弹在四周墙上
3、做好已完工作的成品保护
4、清水地面应在其他工作基本已经完成后再施工,可以避开后期地面出现质量问题
基层处理→找标高、弹线→洒水润湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护一、施工工艺流程1、 先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,清除地面基层上的浮灰或油污(油污可用 10%火碱水溶液清刷,并用清水及时将碱液冲净)
2、 在四周墙上弹出水平标高控制线
3、 用喷壶将地面基层均匀洒水一遍
4、 根据标高做水平点(可以根据面积和距离做灰饼),确定面层抹灰厚度(不应小于 20mm)
5、 在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆(水泥浆不能太稀也不能刷的太厚,表面有薄薄一层就可以)
6、 拌水泥砂浆,水泥砂浆比例控制在 1:3 左右,加水量根据天气和砂子含水率确定,塌落度在 8 公分左右(比商品混凝土略干一点)
7、 涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀(假如基层表面已经做毛面处理水泥砂浆可以不用铺)
8、 杠尺刮平后,立即用木抹子搓平,并随时用 2 米靠尺检查其平整度
9、 木抹子刮平后,立即用铁抹子压第一遍,直到出浆为止
面层砂浆初凝后,用铁抹子压第二遍,表面压平压光
在水泥砂浆终凝前进行第三遍压光,必须在终凝前完成
10、 地面压光完工后 24h,铺锯末或其他材料覆盖洒水养护,保持湿
