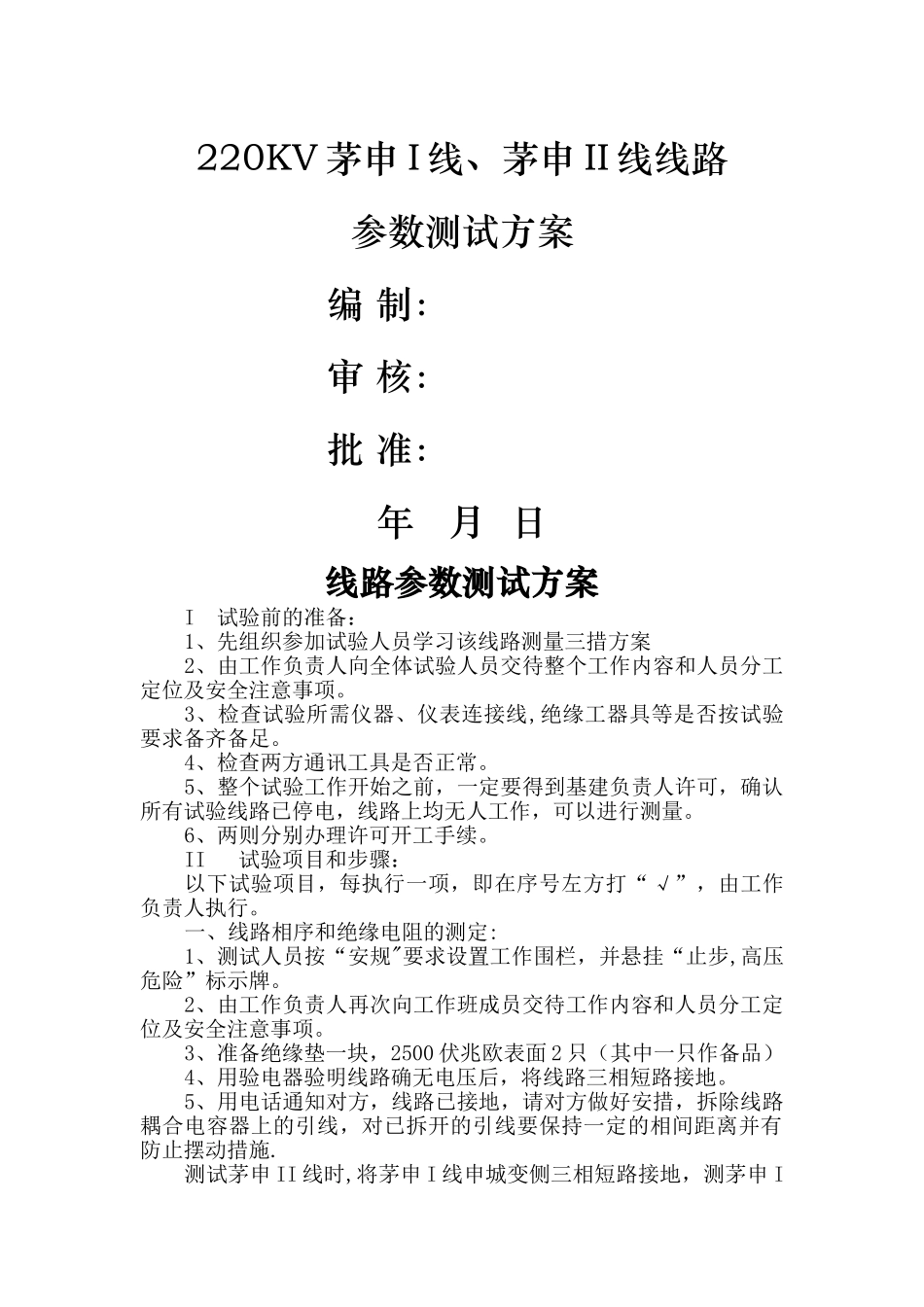

220KV 茅申 I 线、茅申 II 线线路参数测试方案编 制:审 核:批 准:年 月 日线路参数测试方案I 试验前的准备:1、先组织参加试验人员学习该线路测量三措方案2、由工作负责人向全体试验人员交待整个工作内容和人员分工定位及安全注意事项
3、检查试验所需仪器、仪表连接线,绝缘工器具等是否按试验要求备齐备足
4、检查两方通讯工具是否正常
5、整个试验工作开始之前,一定要得到基建负责人许可,确认所有试验线路已停电,线路上均无人工作,可以进行测量
6、两则分别办理许可开工手续
II 试验项目和步骤:以下试验项目,每执行一项,即在序号左方打“√”,由工作负责人执行
一、线路相序和绝缘电阻的测定:1、测试人员按“安规"要求设置工作围栏,并悬挂“止步,高压危险”标示牌
2、由工作负责人再次向工作班成员交待工作内容和人员分工定位及安全注意事项
3、准备绝缘垫一块,2500 伏兆欧表面 2 只(其中一只作备品)4、用验电器验明线路确无电压后,将线路三相短路接地
5、用电话通知对方,线路已接地,请对方做好安措,拆除线路耦合电容器上的引线,对已拆开的引线要保持一定的相间距离并有防止摆动措施
测试茅申 II 线时,将茅申 I 线申城变侧三相短路接地,测茅申 I线时,将茅申 II 线三相短路接地
6、得到对方回答:引线已拆除,人员已离开
7、通知对方:将线路一相接地,其它两相开路,操作完毕,人员离开设备后,用电话回答对方
8、接到对方回答后,开始测量,并作好数据记录
9、重复项 7、项 8,测量其它两相
二、直流电阻测定:1、将被试线路短路接地放电 20 分钟
2、用电话通知对方(申城变侧,以下同):线路已接地,将对方侧线路三相用专用线夹短路并接地
3、得到对方回答:“三相已短接完毕,可以试验”
4、通知对方:“试验开始,将引下线分别接至电桥进行三相电阻测量,记录电桥读数和两端环境温度"
