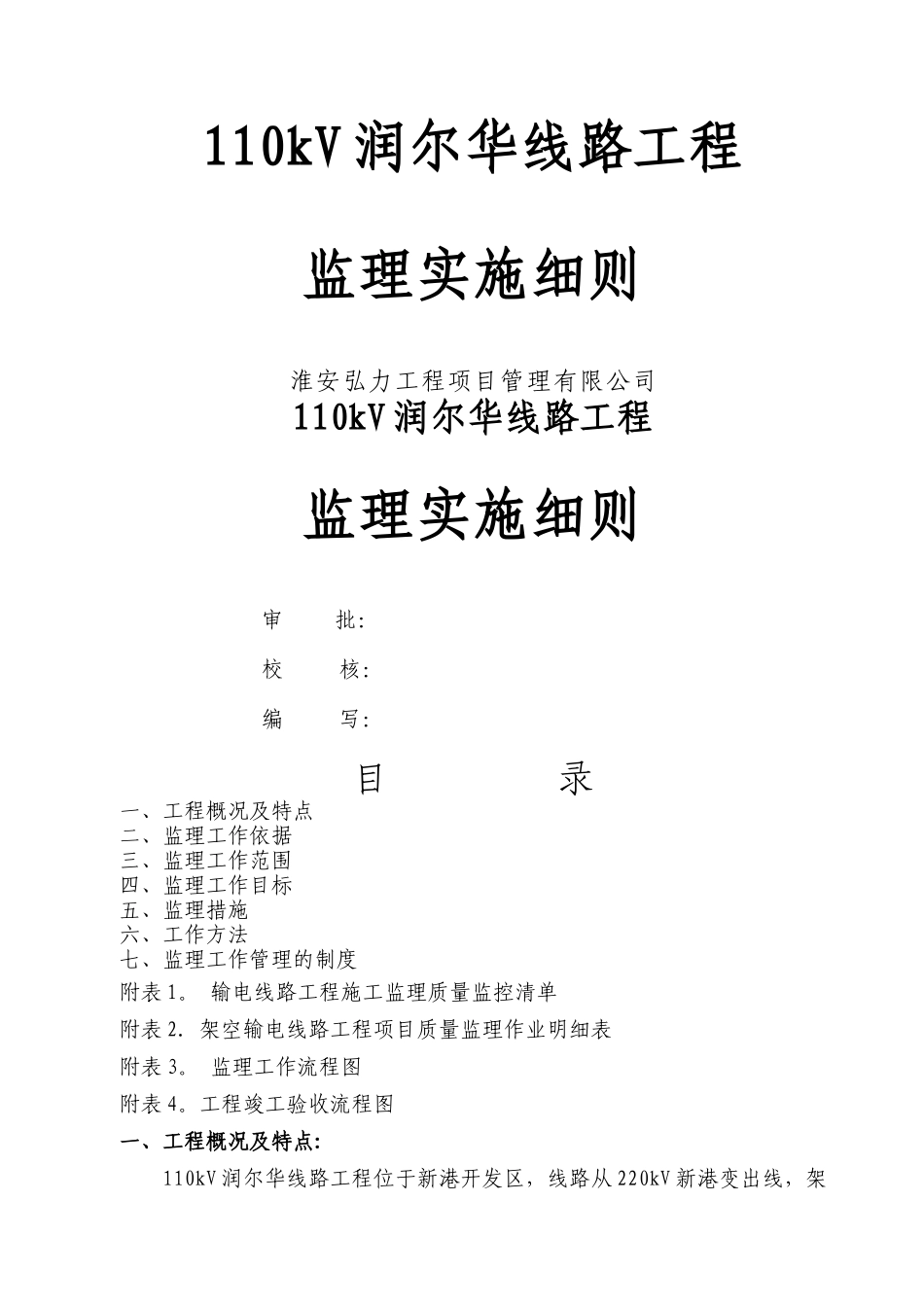

110kV 润尔华线路工程监理实施细则淮安弘力工程项目管理有限公司110kV 润尔华线路工程监理实施细则审 批:校 核:编 写:目 录一、工程概况及特点二、监理工作依据三、监理工作范围四、监理工作目标五、监理措施六、工作方法七、监理工作管理的制度附表 1
输电线路工程施工监理质量监控清单附表 2
架空输电线路工程项目质量监理作业明细表附表 3
监理工作流程图附表 4

工程竣工验收流程图一、工程概况及特点:110kV 润尔华线路工程位于新港开发区,线路从 220kV 新港变出线,架设至润尔华化工有限公司变电所
新建线路总长约 3
7km,其中架空线路约 2
3km,电缆线路部分约 1
4km,引入润尔华变电所侧电缆长度约0
新建架空线路部分共计 15 基杆塔,其中 7 基采纳现浇阶梯基础,8 基采纳灌注桩基础;全线杆塔型式采纳钢管塔;导线型号采纳 LGJ—240/30,相应配合地线采纳 LXXGJ-50
新建电缆型号采纳 YJW03-110-1*400,敷设方式为电缆沟敷设、沟内埋砂方式
本工程电缆线路与架空线路连接处装设避雷器
电缆线路和架空线路采纳与 GIS 设备连接的方式引入用户端

二、监理工作依据1、建设单位(业主)与本公司签订的工程项目监理合同和安全协议
2、建设单位(业主)与承包单位签订的“施工合同"和有关附件
3、工程施工图及技术说明书等有关设计技术文件,施工过程中的文件(设计修改通知单、施工图会审交底纪要;工程联系单;协调会议纪要等)、施工组织设计
4、《110~500kV 架空电力线路施工及验收法律规范》 (GB 50233-2024 ) 、 《 架 空 电 力 线 路 工 程 施 工 质 量 及 评 定 规 程 》 ( DL/T5618—2024)、《电力安全工作规程(线路部分)》(2024)、《电气装置安装工程电缆线路施工及验收法律规范》
