经济开发区公路给水管道施工组织设计(技术标)编制依据1、 本工程的施工组织设计是依据( )( )给水工程施工的招标文件、设计图纸及现行的国家有关技术法律规范、质量评定验收标准等文件编制的
2、 本工程施工所处的季节,施工环境
3、 《给排水管道工程施工及验收法律规范
4、 《工程测量法律规范》
5、 本企业内部质量文件、管理制度及其它有关文献
编制说明1、 本工程的施工方案是根据该工程的特点,结合我公司的施工能力和技术、装备情况,并与有关技术人员反复讨论、讨论而编制的
2、 在编制过程中,注重于:主要部位施工方法;工期计划;主要管理人员及劳动力安排计划;主要机械设备安排计划;保证工期、质量、安全和文明施工的主要措施
3、 人员组织、机械设备投入及目标制定等是根据我公司的综合能力及现实状况编制的

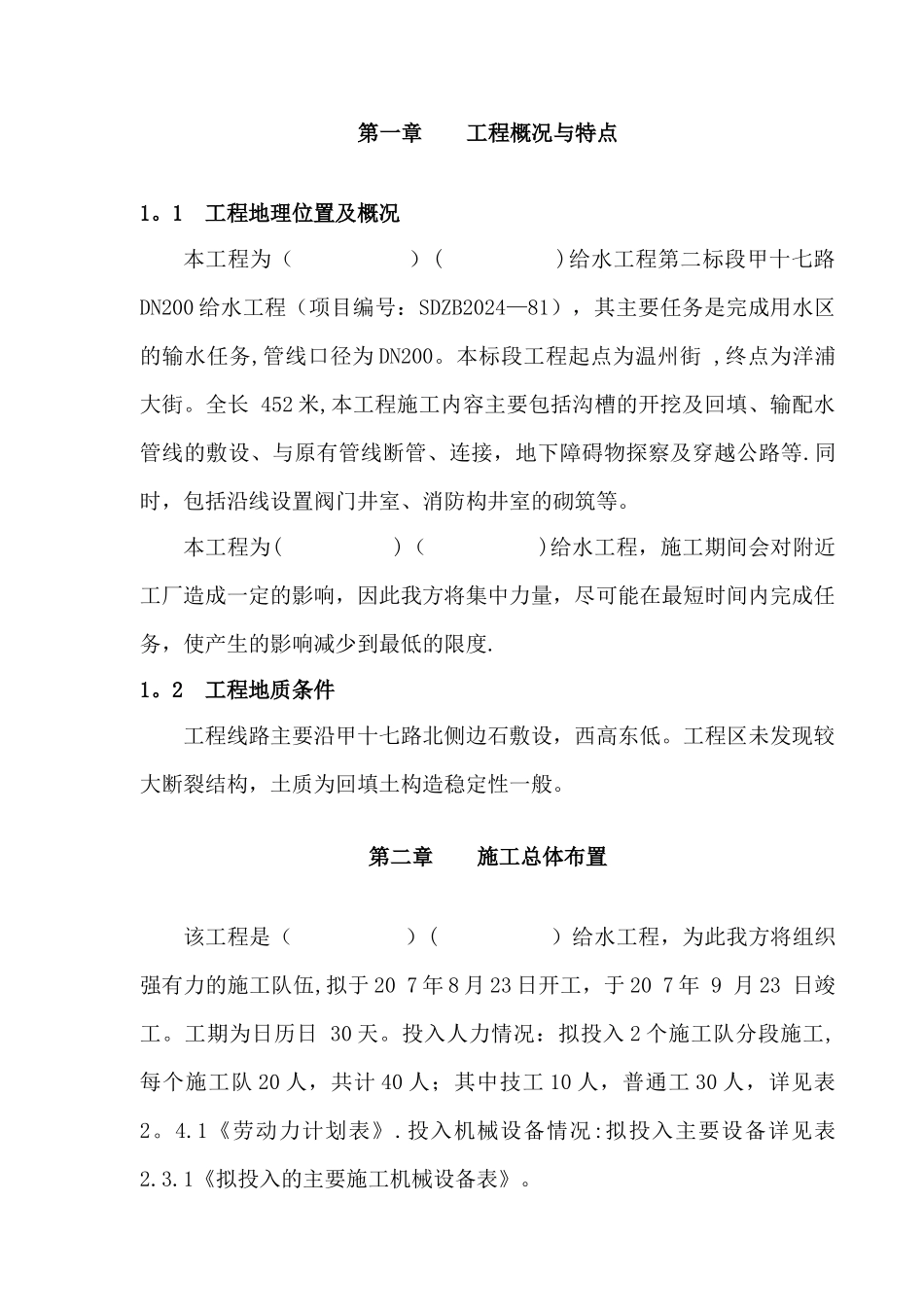

第一章 工程概况与特点1
1 工程地理位置及概况本工程为( )( )给水工程第二标段甲十七路 DN200 给水工程(项目编号:SDZB2024—81),其主要任务是完成用水区的输水任务,管线口径为 DN200
本标段工程起点为温州街 ,终点为洋浦大街
全长 452 米,本工程施工内容主要包括沟槽的开挖及回填、输配水管线的敷设、与原有管线断管、连接,地下障碍物探察及穿越公路等
同时,包括沿线设置阀门井室、消防构井室的砌筑等
本工程为( )( )给水工程,施工期间会对附近工厂造成一定的影响,因此我方将集中力量,尽可能在最短时间内完成任务,使产生的影响减少到最低的限度
2 工程地质条件工程线路主要沿甲十七路北侧边石敷设,西高东低
工程区未发现较大断裂结构,土质为回填土构造稳定性一般
第二章 施工总体布置该工程是( )( )给水工程,为此我方将组织强有力的施工队伍,拟于 20 7 年 8 月 23 日开工,于 20 7 年 9 月 23 日竣工
工期为日历日 30 天
投入人力情况:
