春夏秋冬项目三期给排水系统调试方案目录一、给排水调试序言1、检查地漏2、通水程序二、给排水系统调试方案1、给水系统1
1、生活水系统给排水调试序言当每栋房给排水开始通水调试前必须先做到以下几点:一:检查地漏1. 必须灌水检查,每层卫生间地漏排水是否通畅,有否堵塞
2. 如有地漏堵塞这个房间,不能通水调试
要先把地漏堵塞 处理通畅后方可通水
在通水前每个出水点龙头必须先检查一遍是否全部关,确认无误后方可开启水泵房总阀,见检查明细表
二:通水程序1. 通水前必须先检查控制每个卫生间的检修口里面的阀门 是否全部关闭
2. 检查水泵房的出水口阀门是否开启或关闭
3. 把水表井里的阀门打开
4. 把水泵控制箱电子阀电源打开,检查水泵和给水管是否满水,确定后在向总管道送水,总管闸门不能全部打开,在检查是否有漏水后全部打开阀门
5.检查二层管井里的排气阀,是否有漏水现象
6.必须做到分间送水检查,确定这个房间不漏水后再开启第二个房间,再送卫生间时必须有安装洁具水工在场,检查漏点
7.在下班时必须把给水总闸关

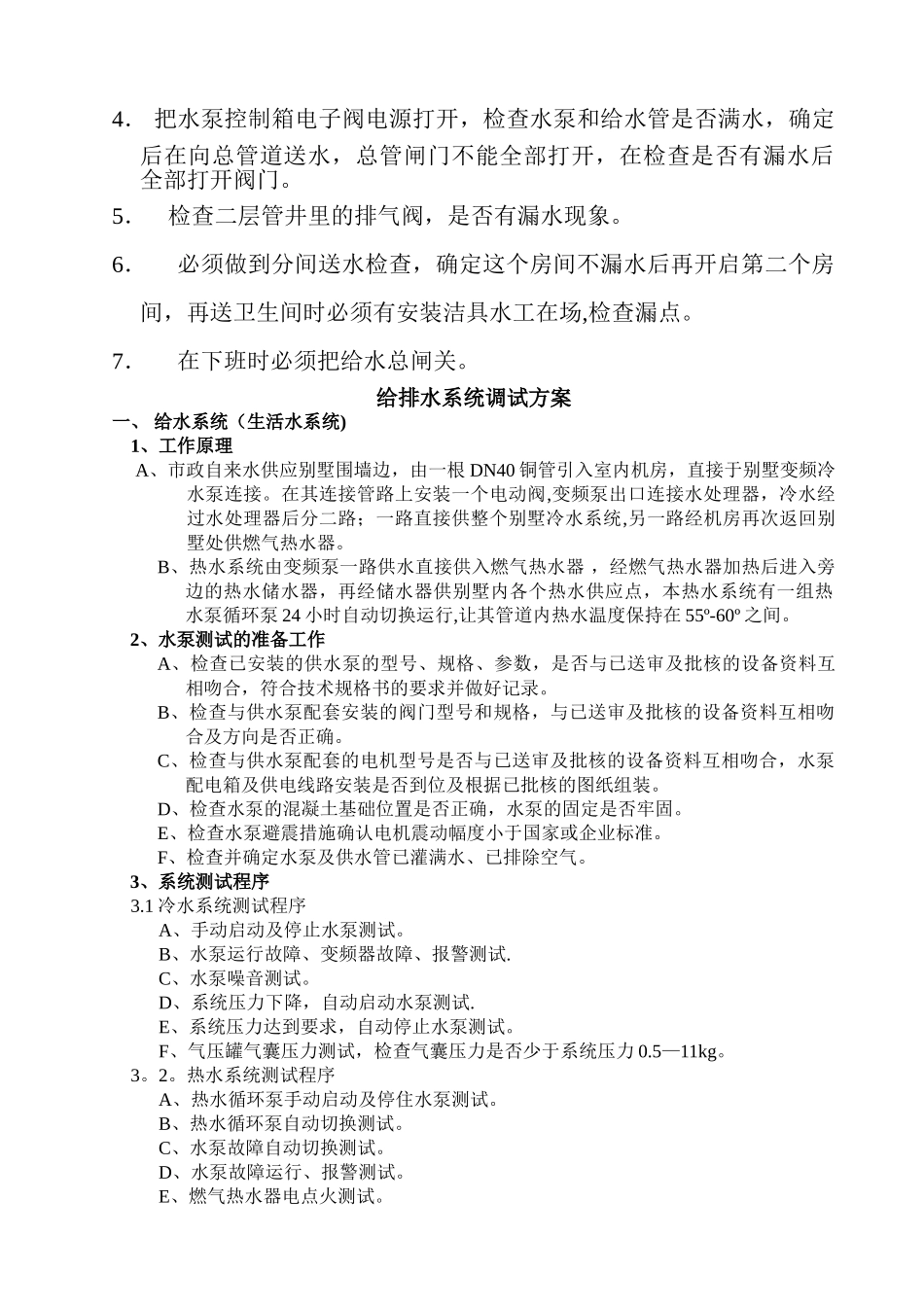

给排水系统调试方案一、 给水系统(生活水系统)1、工作原理 A、市政自来水供应别墅围墙边,由一根 DN40 铜管引入室内机房,直接于别墅变频冷水泵连接
在其连接管路上安装一个电动阀,变频泵出口连接水处理器,冷水经过水处理器后分二路;一路直接供整个别墅冷水系统,另一路经机房再次返回别墅处供燃气热水器
B、热水系统由变频泵一路供水直接供入燃气热水器 ,经燃气热水器加热后进入旁边的热水储水器,再经储水器供别墅内各个热水供应点,本热水系统有一组热水泵循环泵 24 小时自动切换运行,让其管道内热水温度保持在 55º-60º 之间
2、水泵测试的准备工作A、检查已安装的供水泵的型号、规格、参数,是否与已送审及批核的设备资料互相吻合,符合技术规格书的要求并做好记录

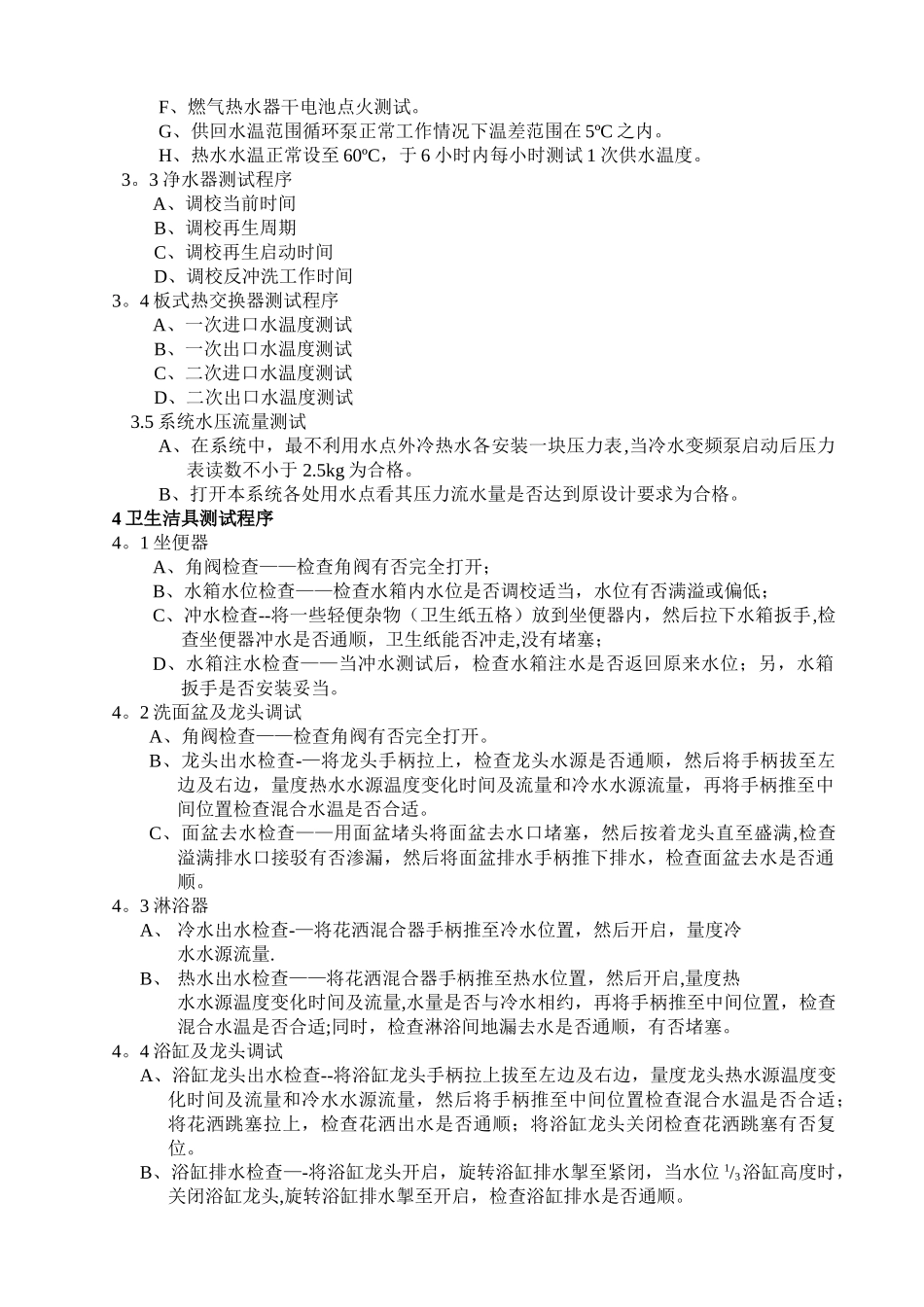

B、检查与供水泵配套安装的
