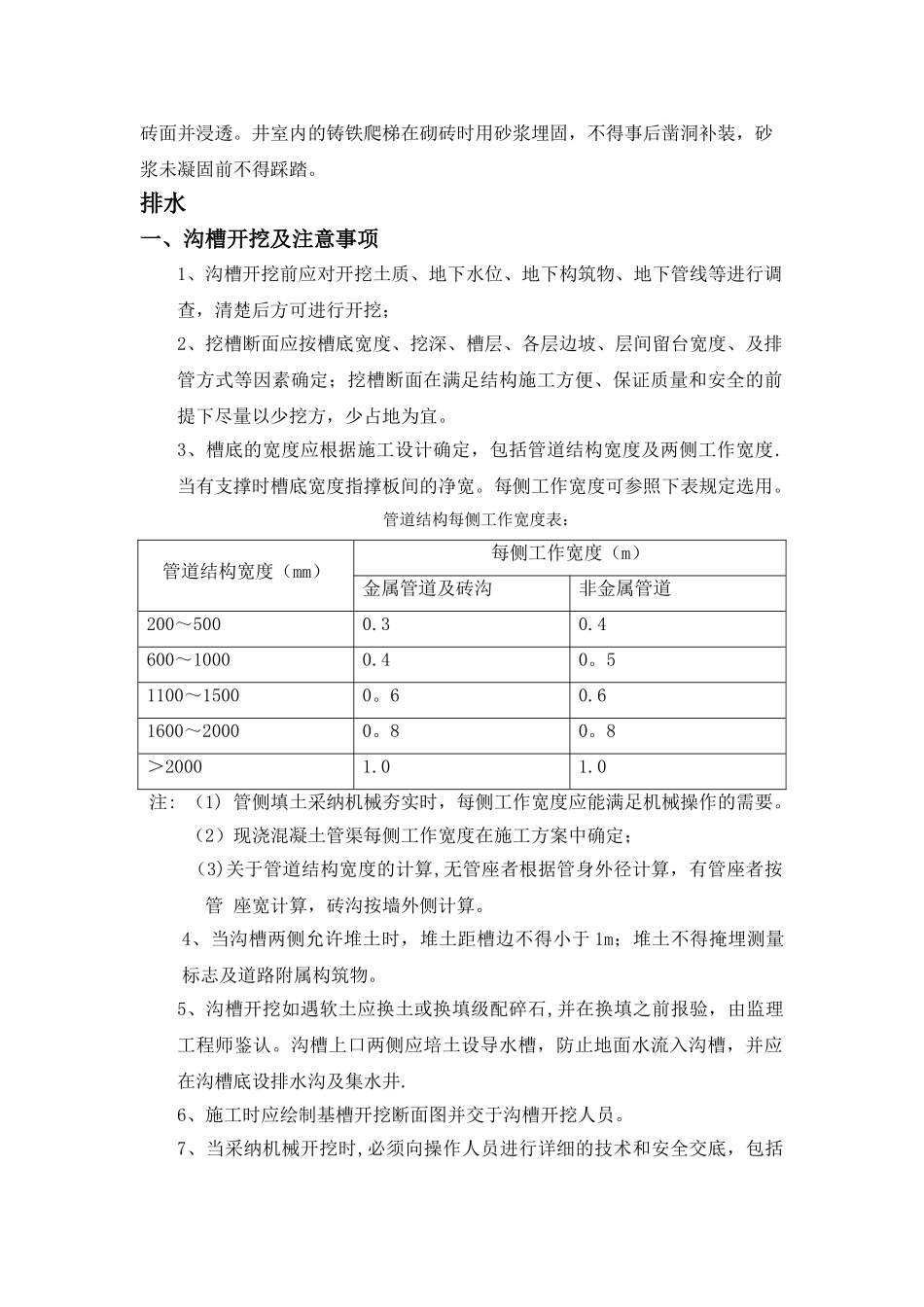

给水1、沟槽土方开挖、回填 给水管沟槽开挖待填方段施工完毕且沉降稳定后开始进行。开挖采纳机械开挖至设计标高上 15CM,余下部分采纳人工清基找平.在填方段开挖应根据情况考虑适当放坡,在原状土段由于开挖深度不大,可不考虑放坡.沟槽开挖长度应根据管道安装速度及天气情况进行适当控制,以避开长时间晾槽和雨水泡槽。给水管安装后除管口接头外,其它部分应及时回填,管顶上回填高度不应小于50CM.待管道试压合格后,要及时回填其余部分。回填土在槽底至管顶上 50CM范围内不得含有机物、大于 5CM 的砖、石等硬块。回填土应分层回填夯实,每一层的虚铺厚度不应大于 25CM。2、给水管道铺设质量必须符合下列要求:2。1 接口严密坚固,经水压试验合格;2.2 平面位置和纵断高程准确;2.3 地基和管件、闸门等的支墩坚固稳定;2。4 保持管内清洁,经冲洗消毒,化验水质合格;3、铸铁管铺设前应进行裂纹的严格检查,不合格者不得使用。承口内部及插口外部过厚的沥青、铸砂等应予以铲除并清刷洁净,稳管后应用麻绳或草绳将接口塞严。4、铸铁管铺设的质量标准,中心线允许偏差为 20mm,承口和插口对口间距及环形间隙应符合有关规定。管道接口种类有填油麻、填胶圈、填石棉水泥、填膨胀水泥砂浆、灌铅、法兰柔口等,各种接口应符合设计要求及法律规范规定。5、阀门井砌筑阀门井采纳地面操作立式阀门井,其井盖及盖座在车行道内采纳超重型,在人行道及绿化带内采纳重型,在路面或人行道上阀门井其井顶标高以实际路面为准,并做到与路面平接,在绿化带上预留支管阀门井,其井顶标高应高出地面 0.05米.阀门井砌筑前用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持 1CM,砂浆拌和应均匀,不得用水冲浆。所有井均为圆形,采纳丁砖砌法,外缝应用砖渣找平,平整大面对外,砌完一层后,再灌一次砂浆,使缝内砂浆饱满,然后再铺浆砌上一层砖,上、下两层砖间竖缝应错开。如井不能一次砌完,在二次接高时应将原砖面泥土杂物清除洁净,然后用水清洗砖面并浸透。井室内的铸铁爬梯在砌砖时用砂浆埋固,不得事后凿洞补装,砂浆未凝固前不得踩踏。排水一、沟槽开挖及注意事项1、沟槽开挖前应对开挖土质、地下水位、地下构筑物、地下管线等进行调查,清楚后方可进行开挖; 2、挖槽断面应按槽底宽度、挖深、槽层、各层边坡、层间留台宽度、及排管方式等因素确定;挖槽断面在满足结构施工方便、保证质量和安全的前提下尽量以少挖方,少占地为...
