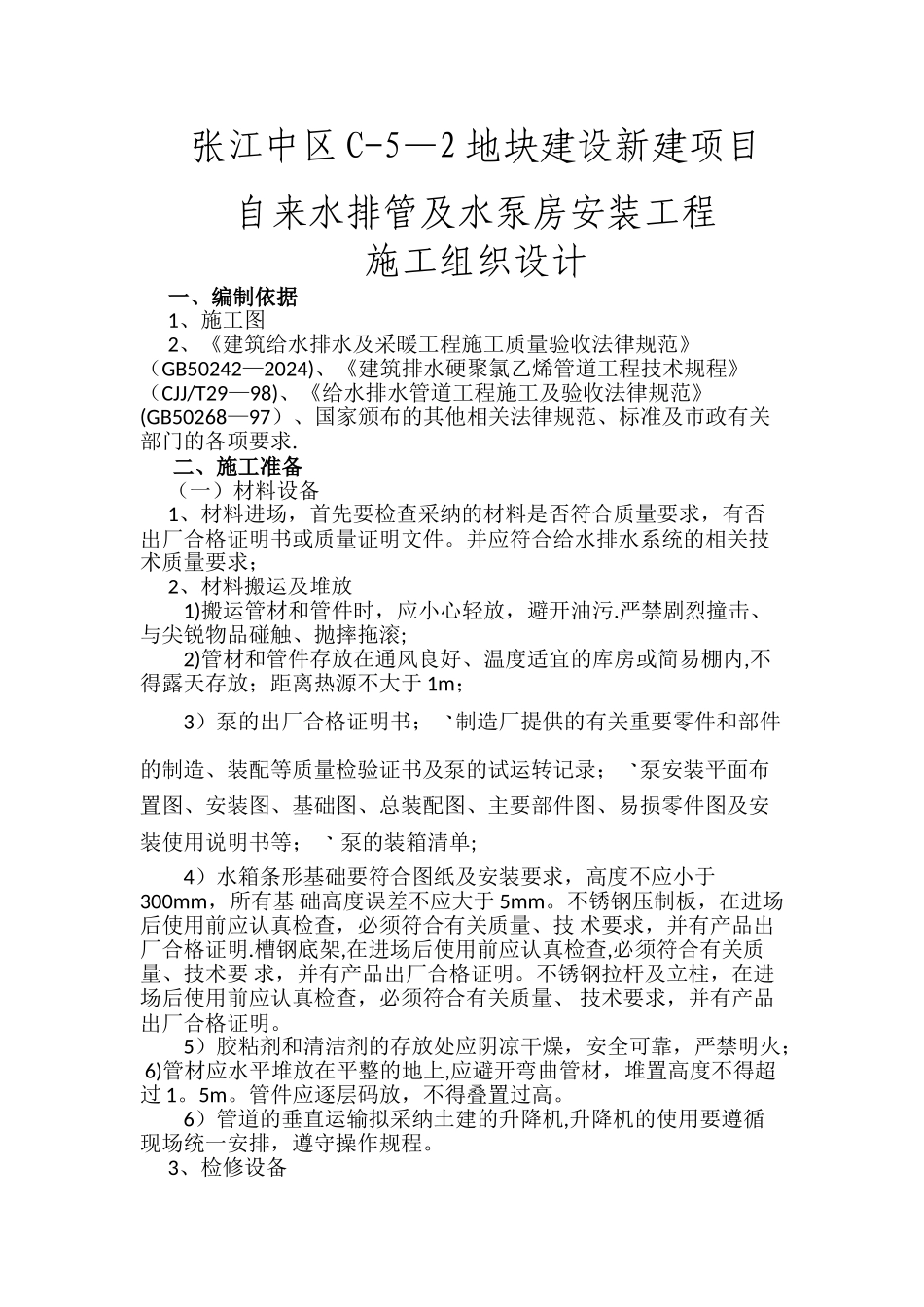

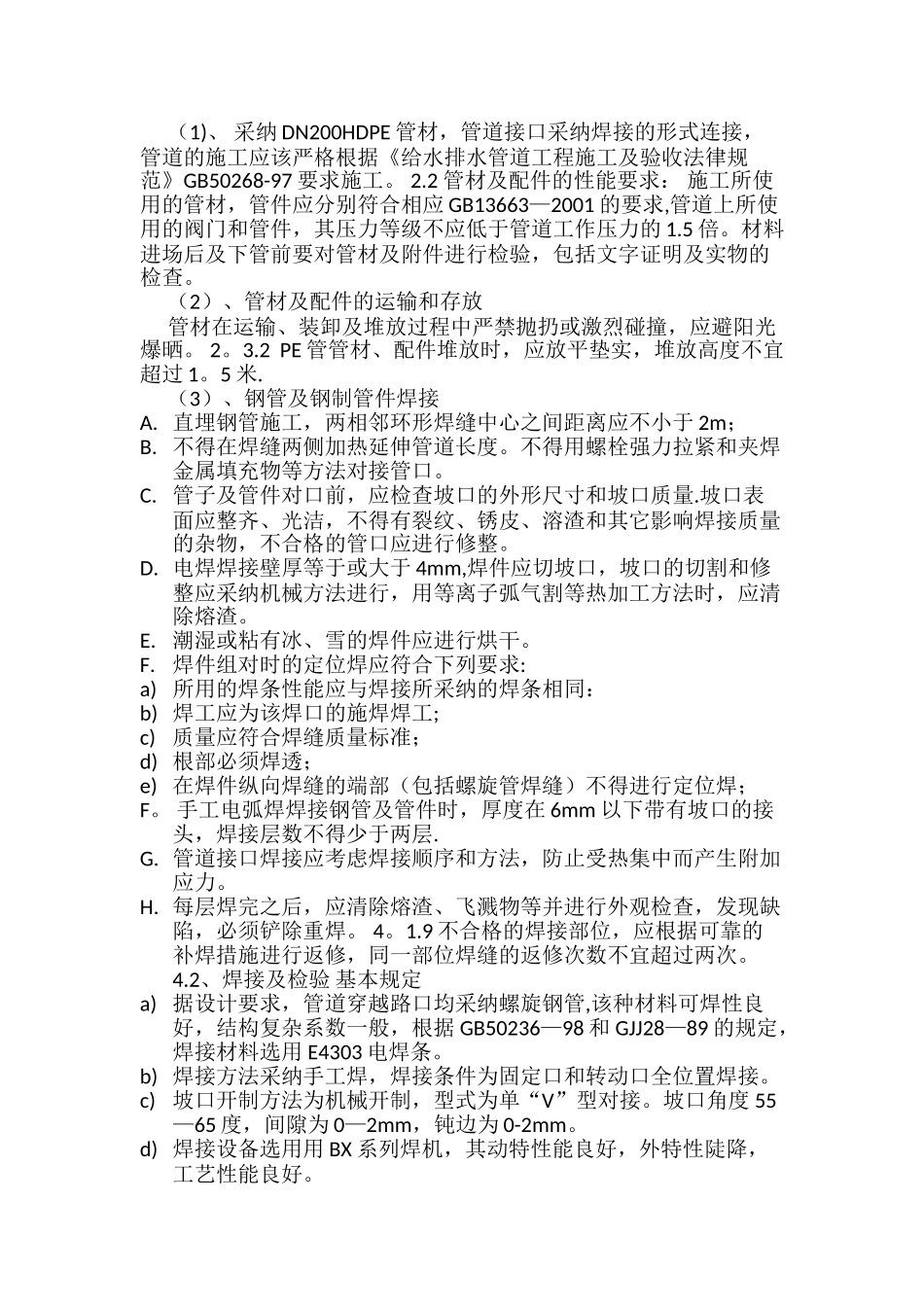

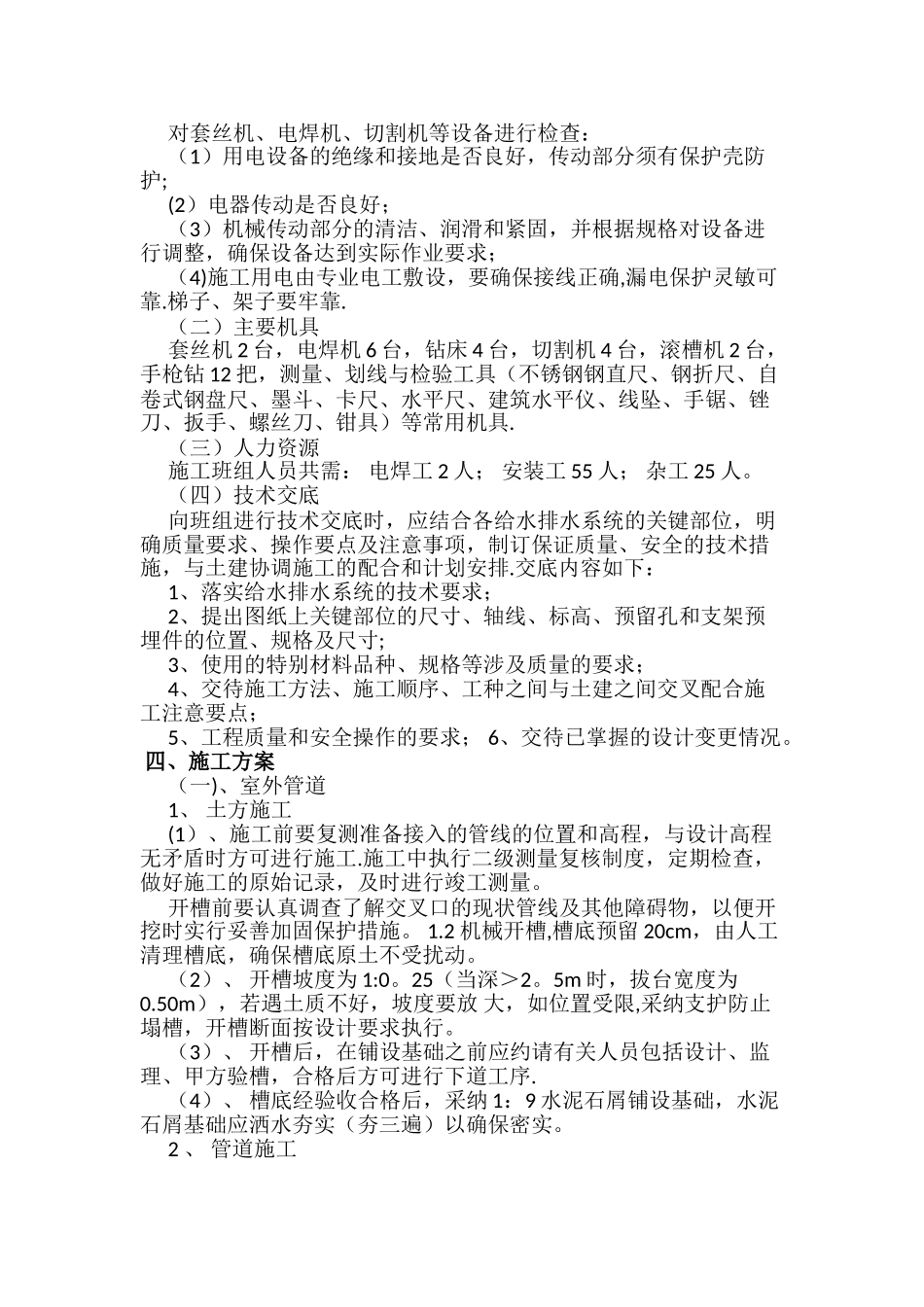

张江中区 C-5—2 地块建设新建项目自来水排管及水泵房安装工程施工组织设计一、编制依据 1、施工图 2、《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242—2024)、《建筑排水硬聚氯乙烯管道工程技术规程》(CJJ/T29—98)、《给水排水管道工程施工及验收法律规范》(GB50268—97)、国家颁布的其他相关法律规范、标准及市政有关部门的各项要求. 二、施工准备 (一)材料设备 1、材料进场,首先要检查采纳的材料是否符合质量要求,有否出厂合格证明书或质量证明文件。并应符合给水排水系统的相关技术质量要求; 2、材料搬运及堆放 1)搬运管材和管件时,应小心轻放,避开油污.严禁剧烈撞击、与尖锐物品碰触、抛摔拖滚;2)管材和管件存放在通风良好、温度适宜的库房或简易棚内,不得露天存放;距离热源不大于 1m; 3)泵的出厂合格证明书;制造厂提供的有关重要零件和部件的制造、装配等质量检验证书及泵的试运转记录;泵安装平面布置图、安装图、基础图、总装配图、主要部件图、易损零件图及安装使用说明书等; 泵的装箱清单; 4)水箱条形基础要符合图纸及安装要求,高度不应小于300mm,所有基 础高度误差不应大于 5mm。不锈钢压制板,在进场后使用前应认真检查,必须符合有关质量、技 术要求,并有产品出厂合格证明.槽钢底架,在进场后使用前应认真检查,必须符合有关质量、技术要 求,并有产品出厂合格证明。不锈钢拉杆及立柱,在进场后使用前应认真检查,必须符合有关质量、 技术要求,并有产品出厂合格证明。5)胶粘剂和清洁剂的存放处应阴凉干燥,安全可靠,严禁明火; 6)管材应水平堆放在平整的地上,应避开弯曲管材,堆置高度不得超过 1。5m。管件应逐层码放,不得叠置过高。 6)管道的垂直运输拟采纳土建的升降机,升降机的使用要遵循现场统一安排,遵守操作规程。 3、检修设备 对套丝机、电焊机、切割机等设备进行检查: (1)用电设备的绝缘和接地是否良好,传动部分须有保护壳防护; (2)电器传动是否良好; (3)机械传动部分的清洁、润滑和紧固,并根据规格对设备进行调整,确保设备达到实际作业要求; (4)施工用电由专业电工敷设,要确保接线正确,漏电保护灵敏可靠.梯子、架子要牢靠. (二)主要机具 套丝机 2 台,电焊机 6 台,钻床 4 台,切割机 4 台,滚槽机 2 台,手枪钻 12 把,测量、划线与检验工具(不锈钢钢直尺、钢折尺、自卷式钢盘尺、墨斗、卡尺、水平尺、建筑水平仪、线坠...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

给水泵房、室内给水管道、室外给水管道施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
