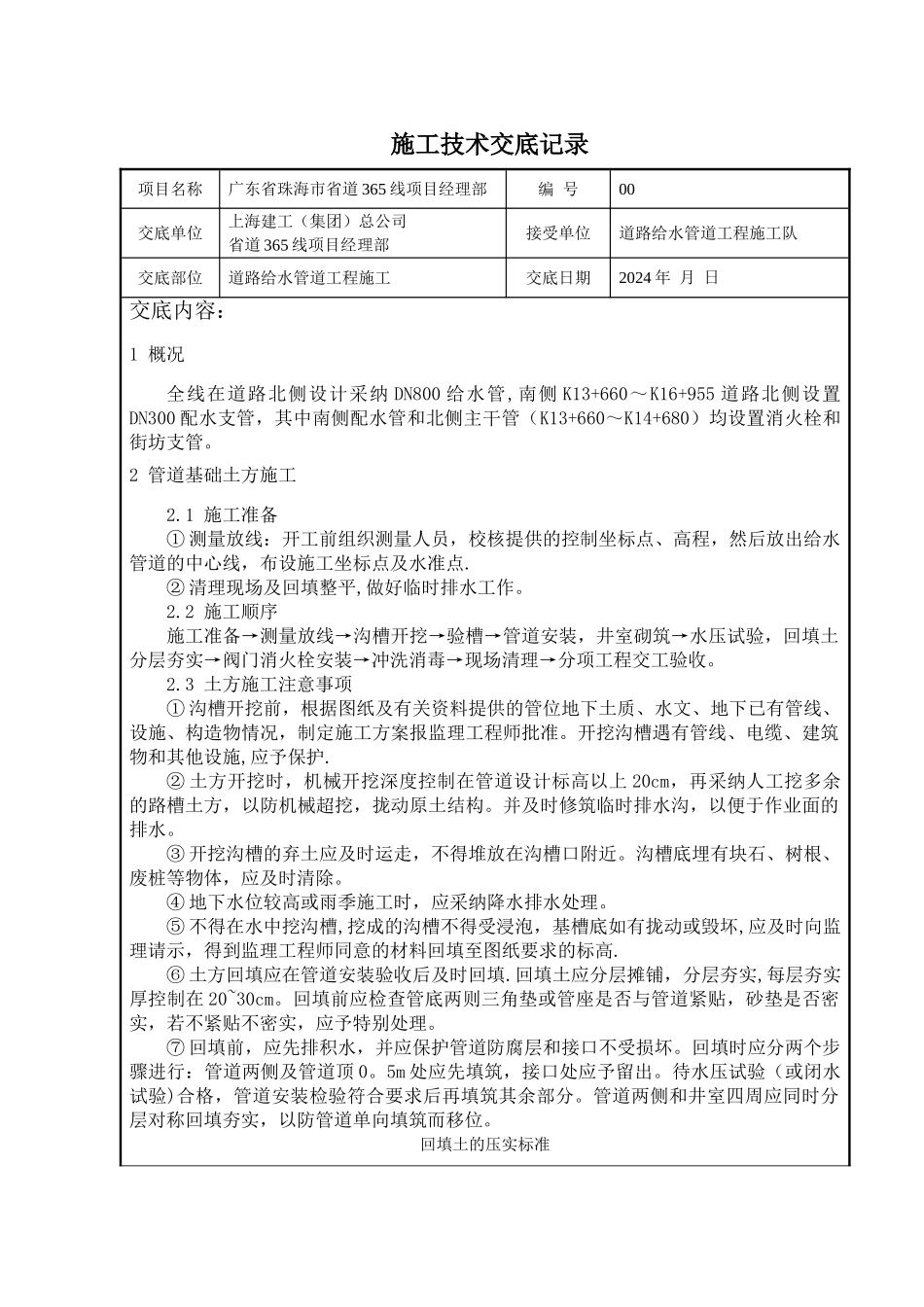

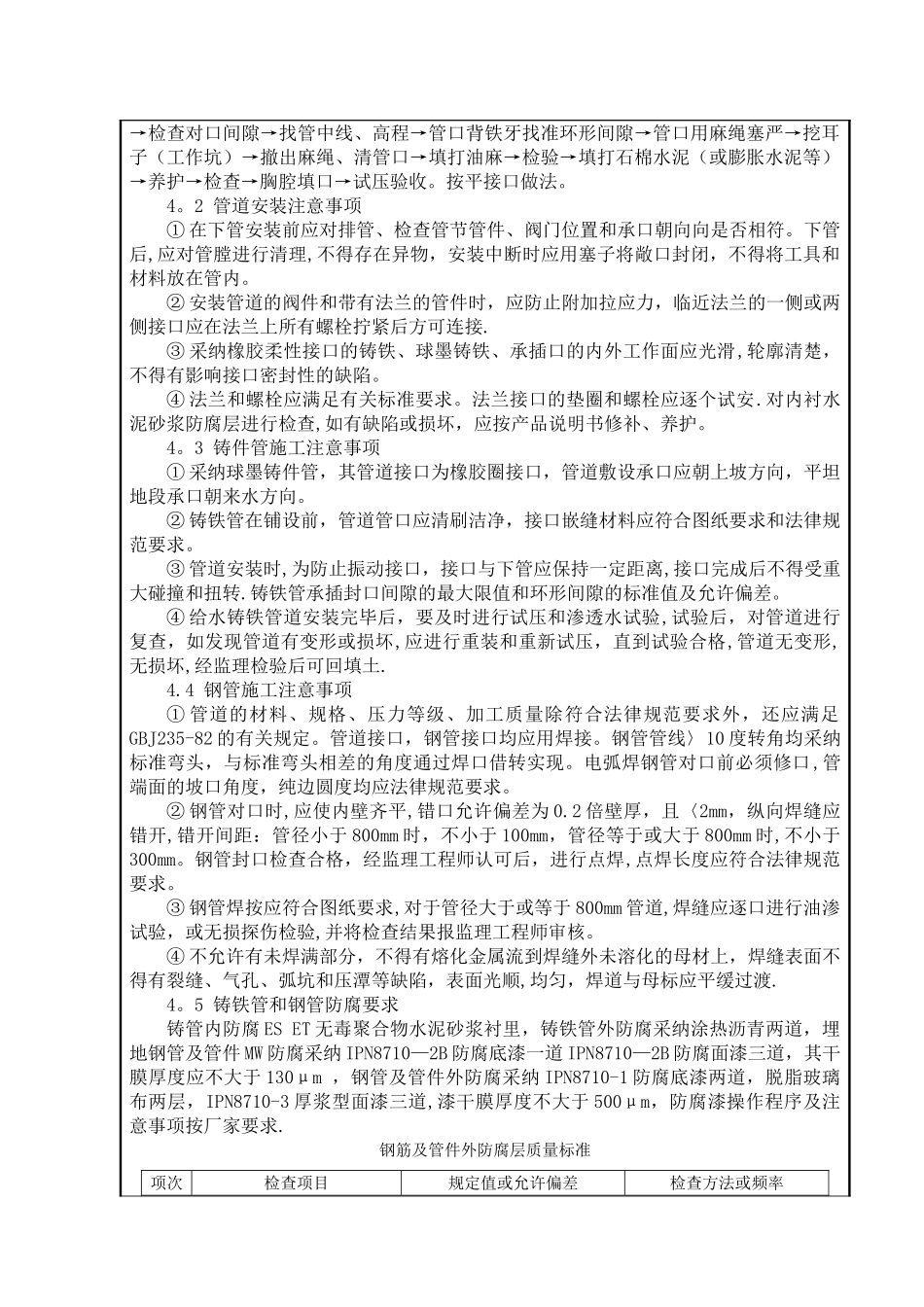

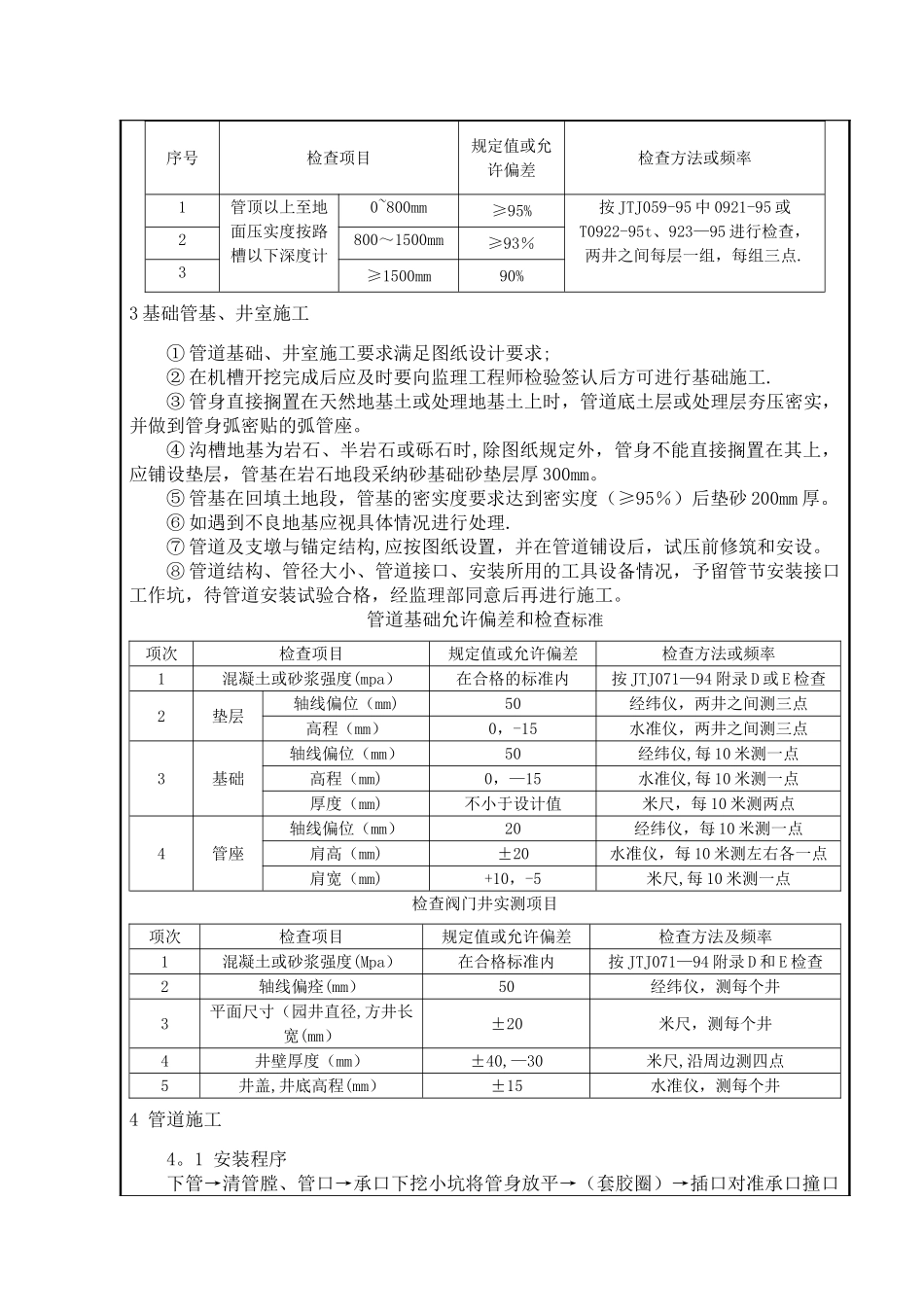

施工技术交底记录项目名称广东省珠海市省道 365 线项目经理部编 号00 交底单位上海建工(集团)总公司省道 365 线项目经理部接受单位道路给水管道工程施工队交底部位道路给水管道工程施工交底日期2024 年 月 日交底内容:1 概况全线在道路北侧设计采纳 DN800 给水管,南侧 K13+660~K16+955 道路北侧设置DN300 配水支管,其中南侧配水管和北侧主干管(K13+660~K14+680)均设置消火栓和街坊支管。2 管道基础土方施工2.1 施工准备① 测量放线:开工前组织测量人员,校核提供的控制坐标点、高程,然后放出给水管道的中心线,布设施工坐标点及水准点.② 清理现场及回填整平,做好临时排水工作。2.2 施工顺序施工准备→测量放线→沟槽开挖→验槽→管道安装,井室砌筑→水压试验,回填土分层夯实→阀门消火栓安装→冲洗消毒→现场清理→分项工程交工验收。2.3 土方施工注意事项① 沟槽开挖前,根据图纸及有关资料提供的管位地下土质、水文、地下已有管线、设施、构造物情况,制定施工方案报监理工程师批准。开挖沟槽遇有管线、电缆、建筑物和其他设施,应予保护.② 土方开挖时,机械开挖深度控制在管道设计标高以上 20cm,再采纳人工挖多余的路槽土方,以防机械超挖,拢动原土结构。并及时修筑临时排水沟,以便于作业面的排水。③ 开挖沟槽的弃土应及时运走,不得堆放在沟槽口附近。沟槽底埋有块石、树根、废桩等物体,应及时清除。④ 地下水位较高或雨季施工时,应采纳降水排水处理。⑤ 不得在水中挖沟槽,挖成的沟槽不得受浸泡,基槽底如有拢动或毁坏,应及时向监理请示,得到监理工程师同意的材料回填至图纸要求的标高.⑥ 土方回填应在管道安装验收后及时回填.回填土应分层摊铺,分层夯实,每层夯实厚控制在 20~30cm。回填前应检查管底两则三角垫或管座是否与管道紧贴,砂垫是否密实,若不紧贴不密实,应予特别处理。⑦ 回填前,应先排积水,并应保护管道防腐层和接口不受损坏。回填时应分两个步骤进行:管道两侧及管道顶 0。5m 处应先填筑,接口处应予留出。待水压试验(或闭水试验)合格,管道安装检验符合要求后再填筑其余部分。管道两侧和井室四周应同时分层对称回填夯实,以防管道单向填筑而移位。回填土的压实标准序号检查项目规定值或允许偏差检查方法或频率1管顶以上至地面压实度按路槽以下深度计0~800mm ≥95%按 JTJ059-95 中 0921-95 或T0922-95t、923—95 进行检查,两井之间每层一组,每组三点.2800~150...
