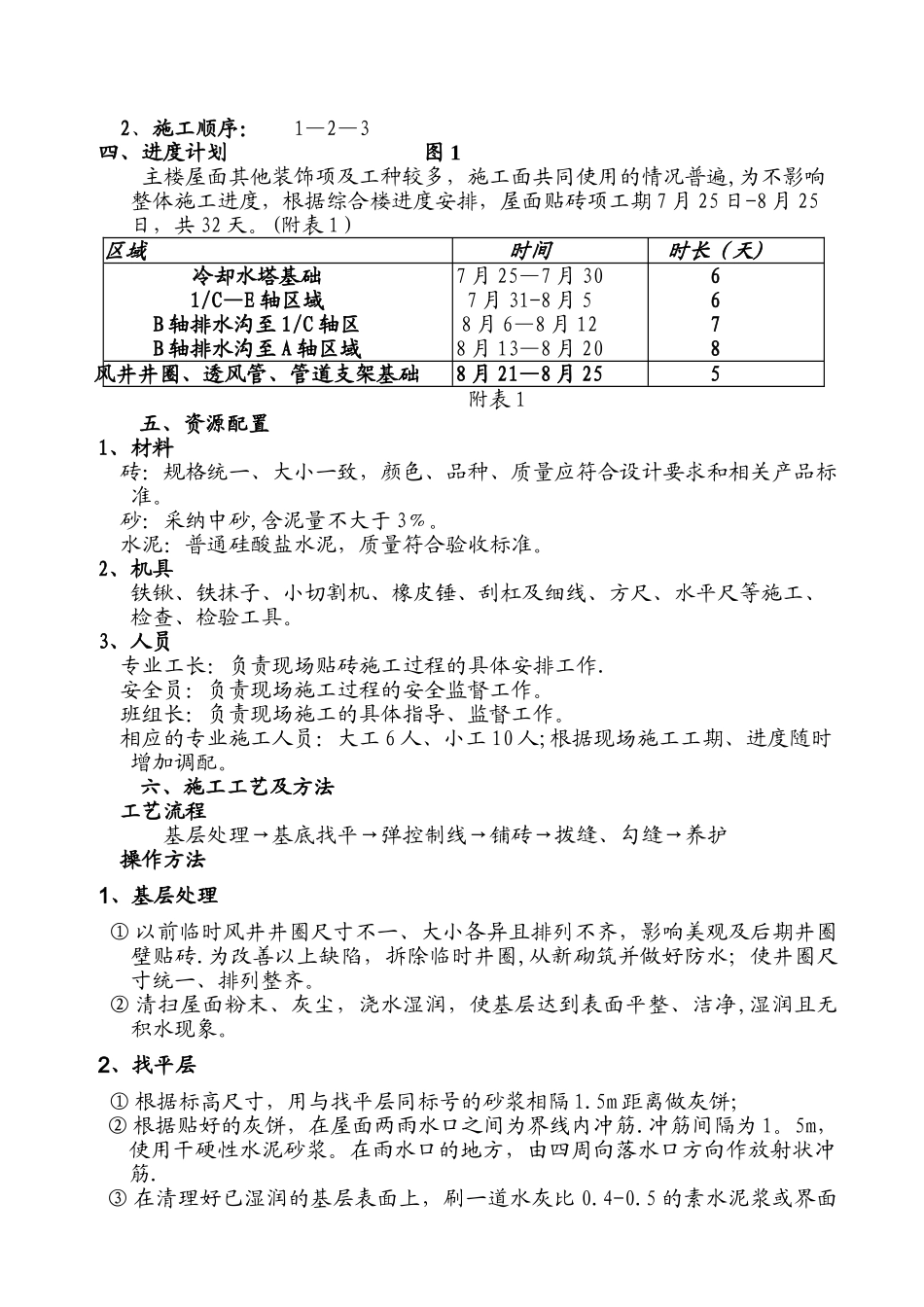

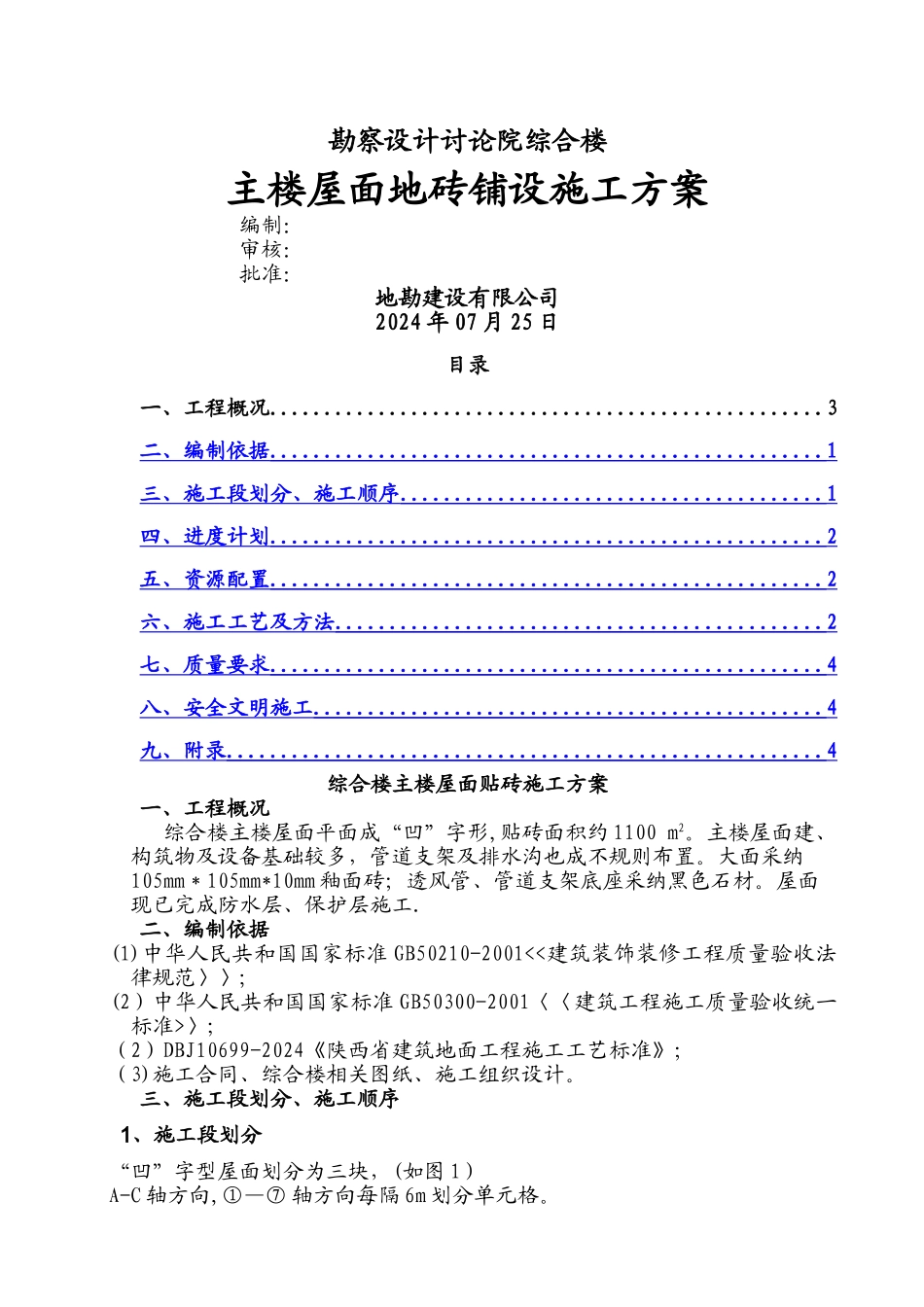

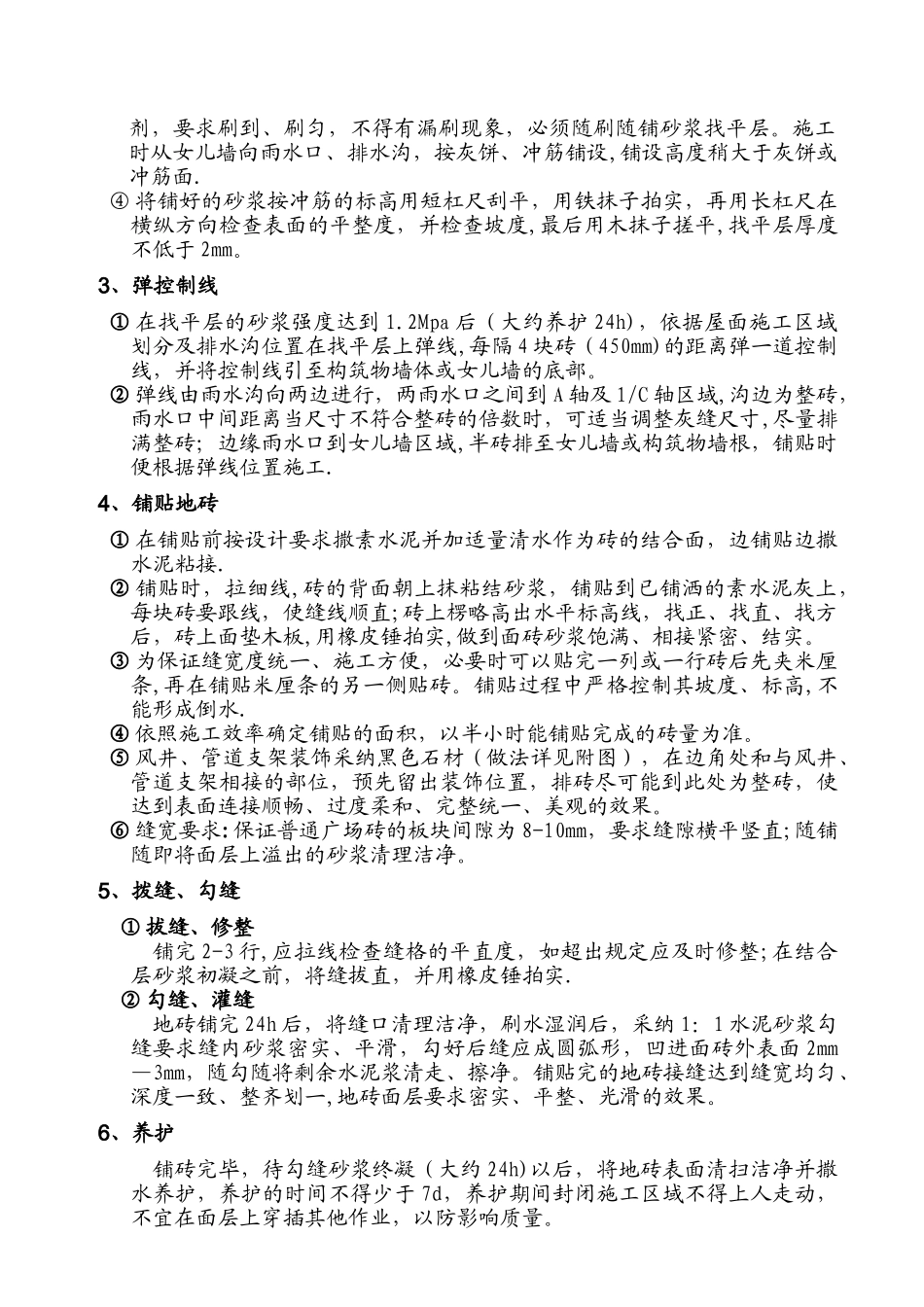

勘察设计讨论院综合楼主楼屋面地砖铺设施工方案编制:审核:批准:地勘建设有限公司2024 年 07 月 25 日目录一、工程概况...................................................3二、编制依据 ................................................... 1 三、施工段划分、施工顺序 ....................................... 1 四、进度计划 ................................................... 2 五、资源配置 ................................................... 2 六、施工工艺及方法 ............................................. 2 七、质量要求 ................................................... 4 八、安全文明施工 ............................................... 4 九、附录 ....................................................... 4 综合楼主楼屋面贴砖施工方案一、工程概况综合楼主楼屋面平面成“凹”字形,贴砖面积约 1100 m2。主楼屋面建、构筑物及设备基础较多,管道支架及排水沟也成不规则布置。大面采纳105mm*105mm*10mm 釉面砖;透风管、管道支架底座采纳黑色石材。屋面现已完成防水层、保护层施工.二、编制依据(1)中华人民共和国国家标准 GB50210-2001<<建筑装饰装修工程质量验收法律规范〉〉;(2)中华人民共和国国家标准 GB50300-2001〈〈建筑工程施工质量验收统一标准>〉;(2)DBJ10699-2024《陕西省建筑地面工程施工工艺标准》;(3)施工合同、综合楼相关图纸、施工组织设计。三、施工段划分、施工顺序1、施工段划分 “凹”字型屋面划分为三块,(如图 1) A-C 轴方向,①—⑦ 轴方向每隔 6m 划分单元格。2、施工顺序: 1—2—3四、进度计划 图 1 主楼屋面其他装饰项及工种较多,施工面共同使用的情况普遍,为不影响整体施工进度,根据综合楼进度安排,屋面贴砖项工期 7 月 25 日-8 月 25日,共 32 天。(附表 1)区域时间时长(天)冷却水塔基础7 月 25—7 月 3061/C—E 轴区域7 月 31-8 月 56B 轴排水沟至 1/C 轴区8 月 6—8 月 127B 轴排水沟至 A 轴区域8 月 13—8 月 208风井井圈、透风管、管道支架基础8 月 21—8 月 255附表 1五、资源配置1、材料砖:规格统一、大小一致,颜色、品种、质量应符合设计要求和相关产品标准。砂:采纳中砂,含泥量不大于 3﹪。水泥:普通硅酸盐水泥,质量符合验收标准。2、机具铁锹、铁抹子、小...
