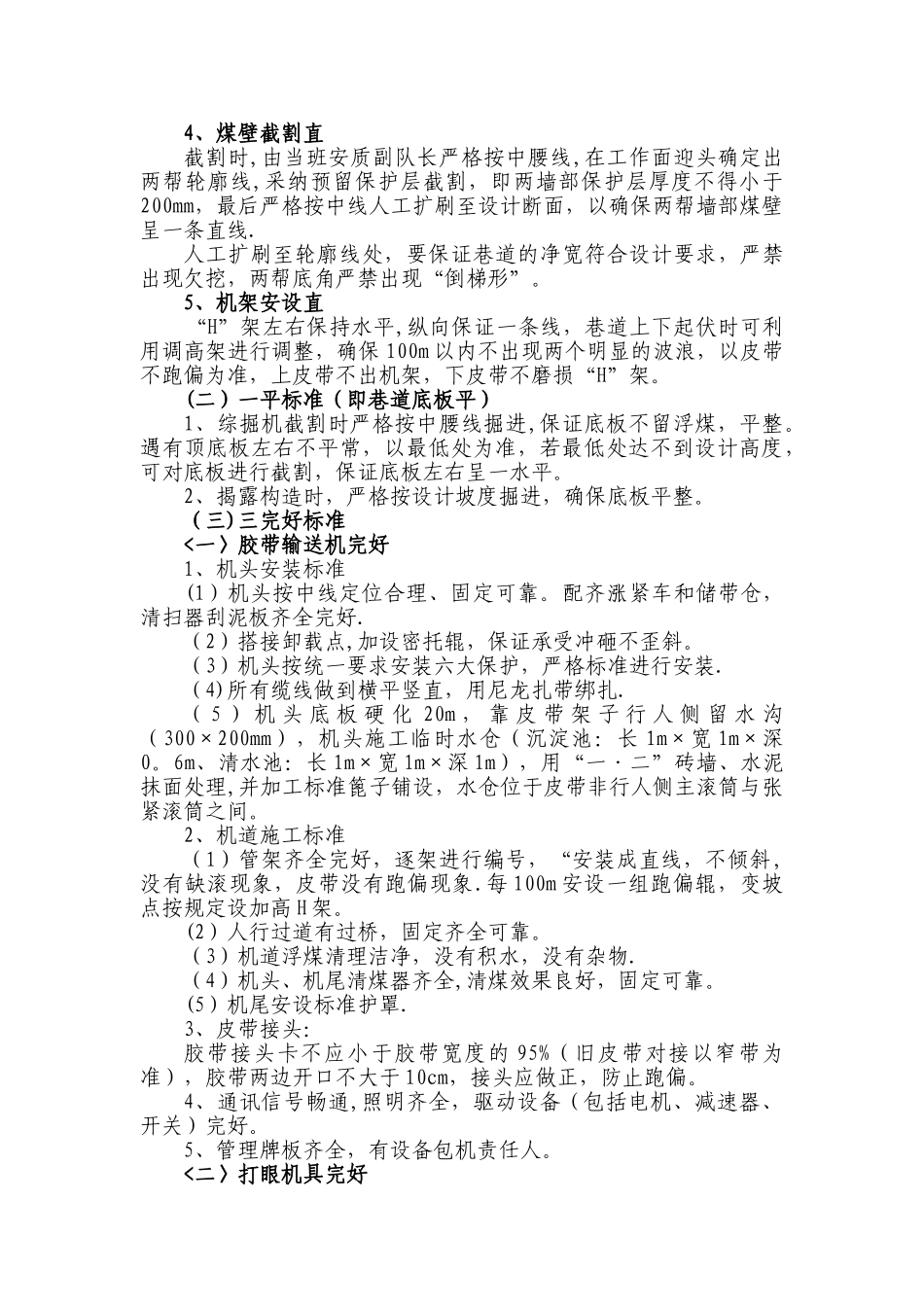

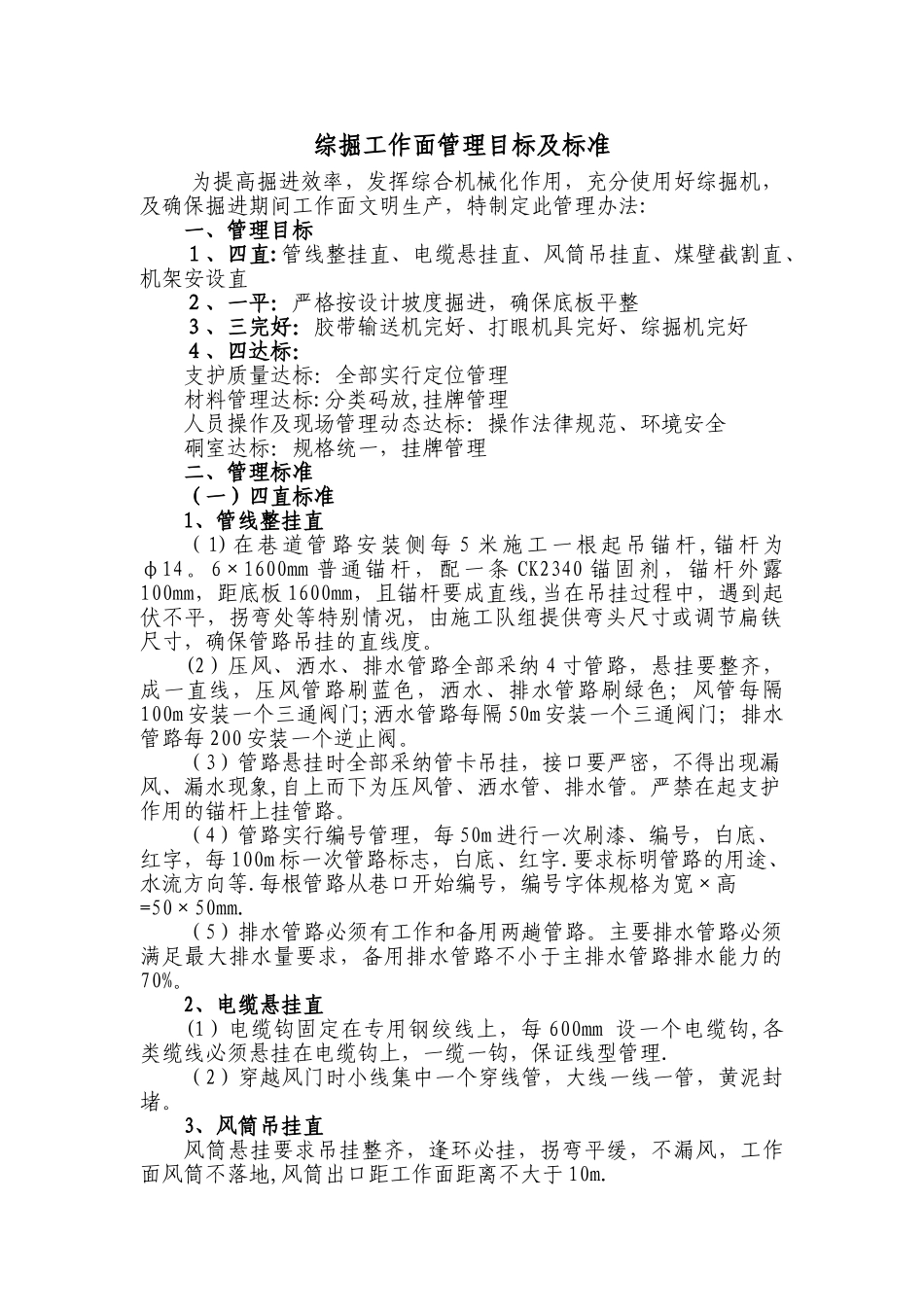

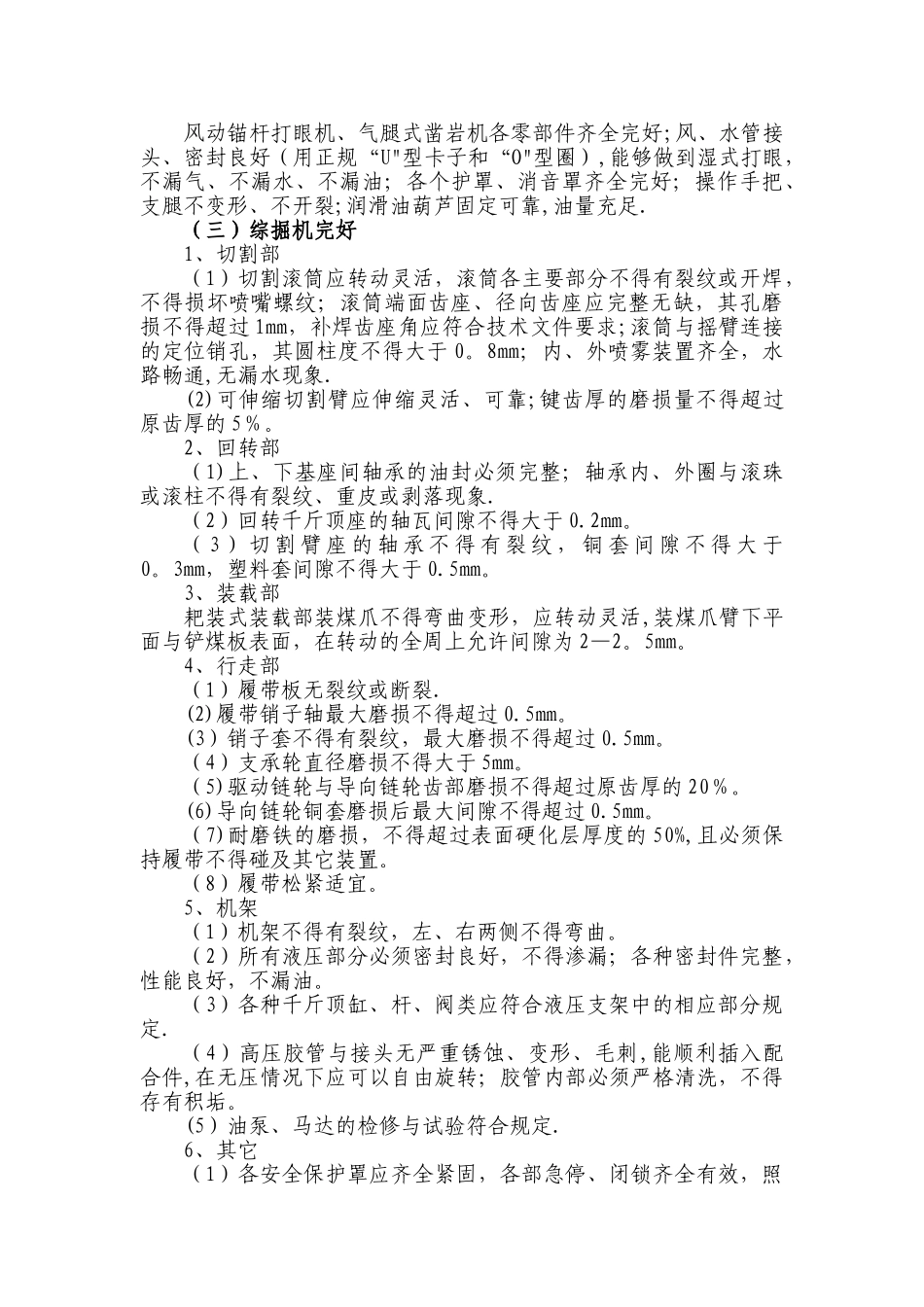

综掘工作面管理目标及标准 为提高掘进效率,发挥综合机械化作用,充分使用好综掘机,及确保掘进期间工作面文明生产,特制定此管理办法:一、管理目标1、四直:管线整挂直、电缆悬挂直、风筒吊挂直、煤壁截割直、机架安设直2、一平:严格按设计坡度掘进,确保底板平整3、三完好:胶带输送机完好、打眼机具完好、综掘机完好4、四达标:支护质量达标:全部实行定位管理材料管理达标:分类码放,挂牌管理人员操作及现场管理动态达标:操作法律规范、环境安全硐室达标:规格统一,挂牌管理二、管理标准 (一)四直标准1、管线整挂直(1)在巷道管路安装侧每 5 米施工一根起吊锚杆,锚杆为φ14。6×1600mm 普通锚杆,配一条 CK2340 锚固剂,锚杆外露100mm,距底板 1600mm,且锚杆要成直线,当在吊挂过程中,遇到起伏不平,拐弯处等特别情况,由施工队组提供弯头尺寸或调节扁铁尺寸,确保管路吊挂的直线度。(2)压风、洒水、排水管路全部采纳 4 寸管路,悬挂要整齐,成一直线,压风管路刷蓝色,洒水、排水管路刷绿色;风管每隔100m 安装一个三通阀门;洒水管路每隔 50m 安装一个三通阀门;排水管路每 200 安装一个逆止阀。(3)管路悬挂时全部采纳管卡吊挂,接口要严密,不得出现漏风、漏水现象,自上而下为压风管、洒水管、排水管。严禁在起支护作用的锚杆上挂管路。(4)管路实行编号管理,每 50m 进行一次刷漆、编号,白底、红字,每 100m 标一次管路标志,白底、红字.要求标明管路的用途、水流方向等.每根管路从巷口开始编号,编号字体规格为宽×高=50×50mm.(5)排水管路必须有工作和备用两趟管路。主要排水管路必须满足最大排水量要求,备用排水管路不小于主排水管路排水能力的70%。2、电缆悬挂直(1)电缆钩固定在专用钢绞线上,每 600mm 设一个电缆钩,各类缆线必须悬挂在电缆钩上,一缆一钩,保证线型管理.(2)穿越风门时小线集中一个穿线管,大线一线一管,黄泥封堵。3、风筒吊挂直风筒悬挂要求吊挂整齐,逢环必挂,拐弯平缓,不漏风,工作面风筒不落地,风筒出口距工作面距离不大于 10m.4、煤壁截割直截割时,由当班安质副队长严格按中腰线,在工作面迎头确定出两帮轮廓线,采纳预留保护层截割,即两墙部保护层厚度不得小于200mm,最后严格按中线人工扩刷至设计断面,以确保两帮墙部煤壁呈一条直线.人工扩刷至轮廓线处,要保证巷道的净宽符合设计要求,严禁出现欠挖,两帮底角严禁出现“倒梯形”。5、机架安设直 “H”架左右保持...
