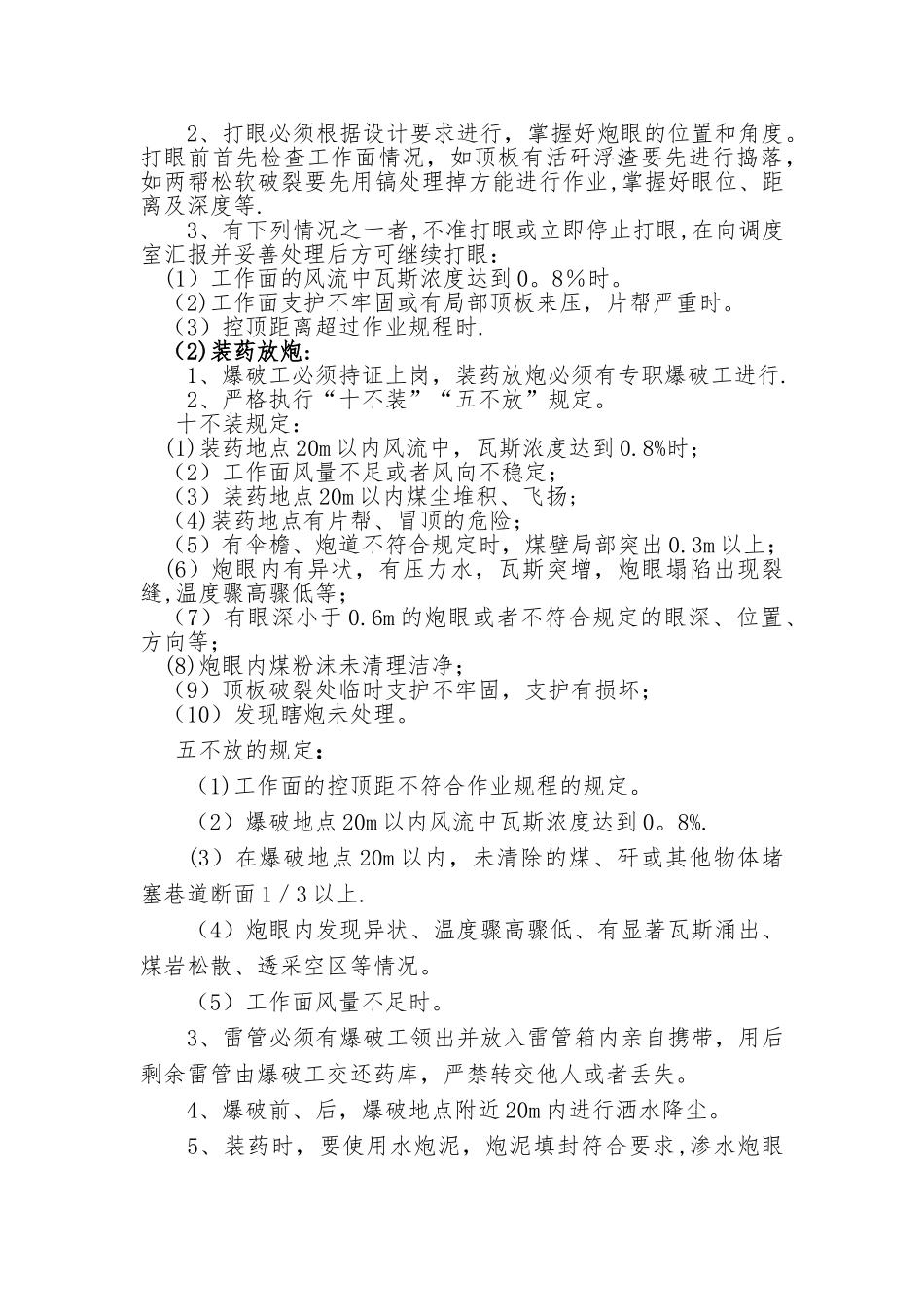

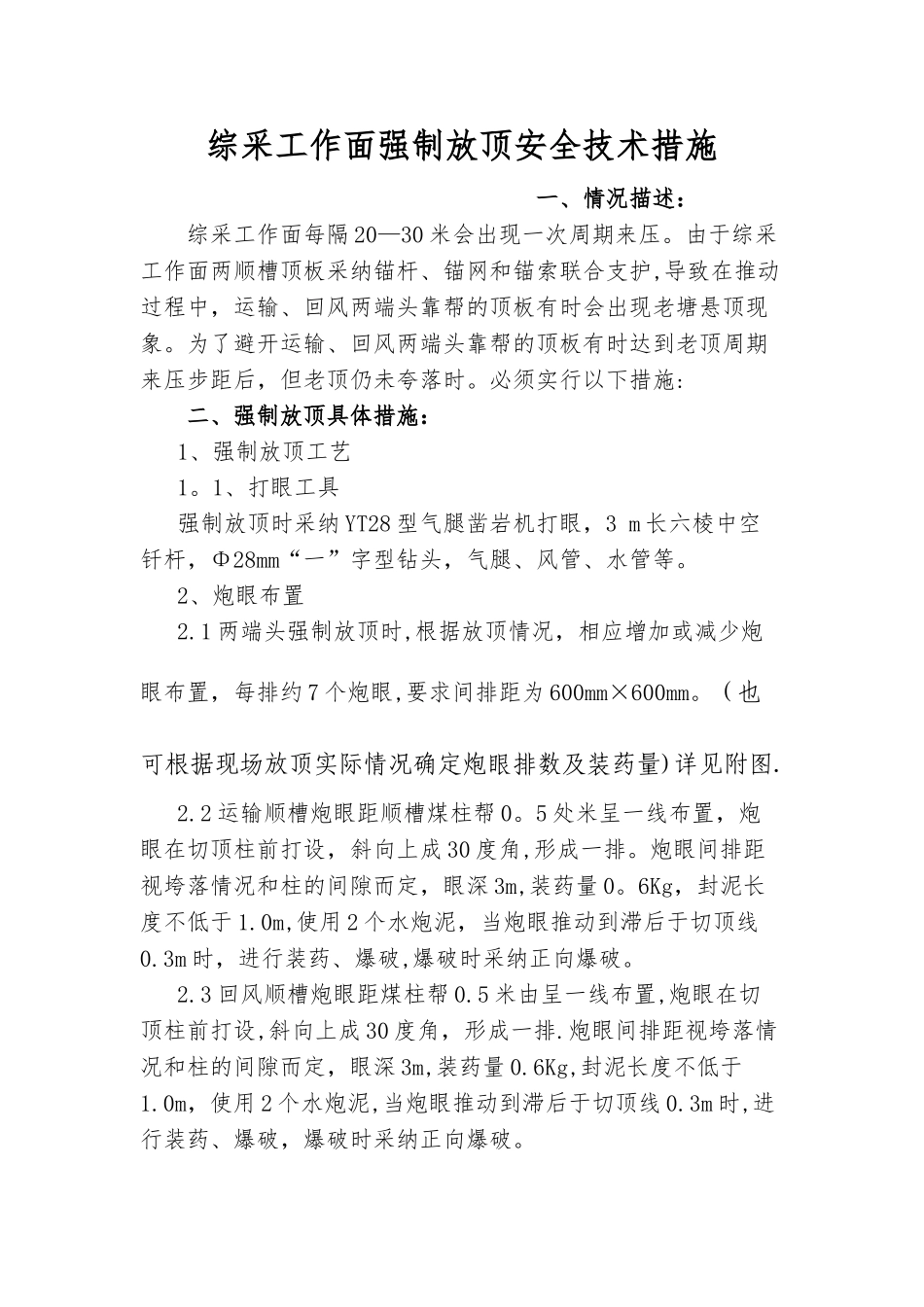

综采工作面强制放顶安全技术措施 一、情况描述: 综采工作面每隔 20—30 米会出现一次周期来压
由于综采工作面两顺槽顶板采纳锚杆、锚网和锚索联合支护,导致在推动过程中,运输、回风两端头靠帮的顶板有时会出现老塘悬顶现象
为了避开运输、回风两端头靠帮的顶板有时达到老顶周期来压步距后,但老顶仍未夸落时
必须实行以下措施: 二、强制放顶具体措施:1、强制放顶工艺1
1、打眼工具强制放顶时采纳 YT28 型气腿凿岩机打眼,3 m 长六棱中空钎杆,Φ28mm“一”字型钻头,气腿、风管、水管等
2、炮眼布置2
1 两端头强制放顶时,根据放顶情况,相应增加或减少炮眼布置,每排约 7 个炮眼,要求间排距为 600mm×600mm
(也可根据现场放顶实际情况确定炮眼排数及装药量)详见附图
2 运输顺槽炮眼距顺槽煤柱帮 0
5 处米呈一线布置,炮眼在切顶柱前打设,斜向上成 30 度角,形成一排
炮眼间排距视垮落情况和柱的间隙而定,眼深 3m,装药量 0
6Kg,封泥长度不低于 1
0m,使用 2 个水炮泥,当炮眼推动到滞后于切顶线0
3m 时,进行装药、爆破,爆破时采纳正向爆破
3 回风顺槽炮眼距煤柱帮 0
5 米由呈一线布置,炮眼在切顶柱前打设,斜向上成 30 度角,形成一排
炮眼间排距视垮落情况和柱的间隙而定,眼深 3m,装药量 0
6Kg,封泥长度不低于1
0m,使用 2 个水炮泥,当炮眼推动到滞后于切顶线 0
3m 时,进行装药、爆破,爆破时采纳正向爆破

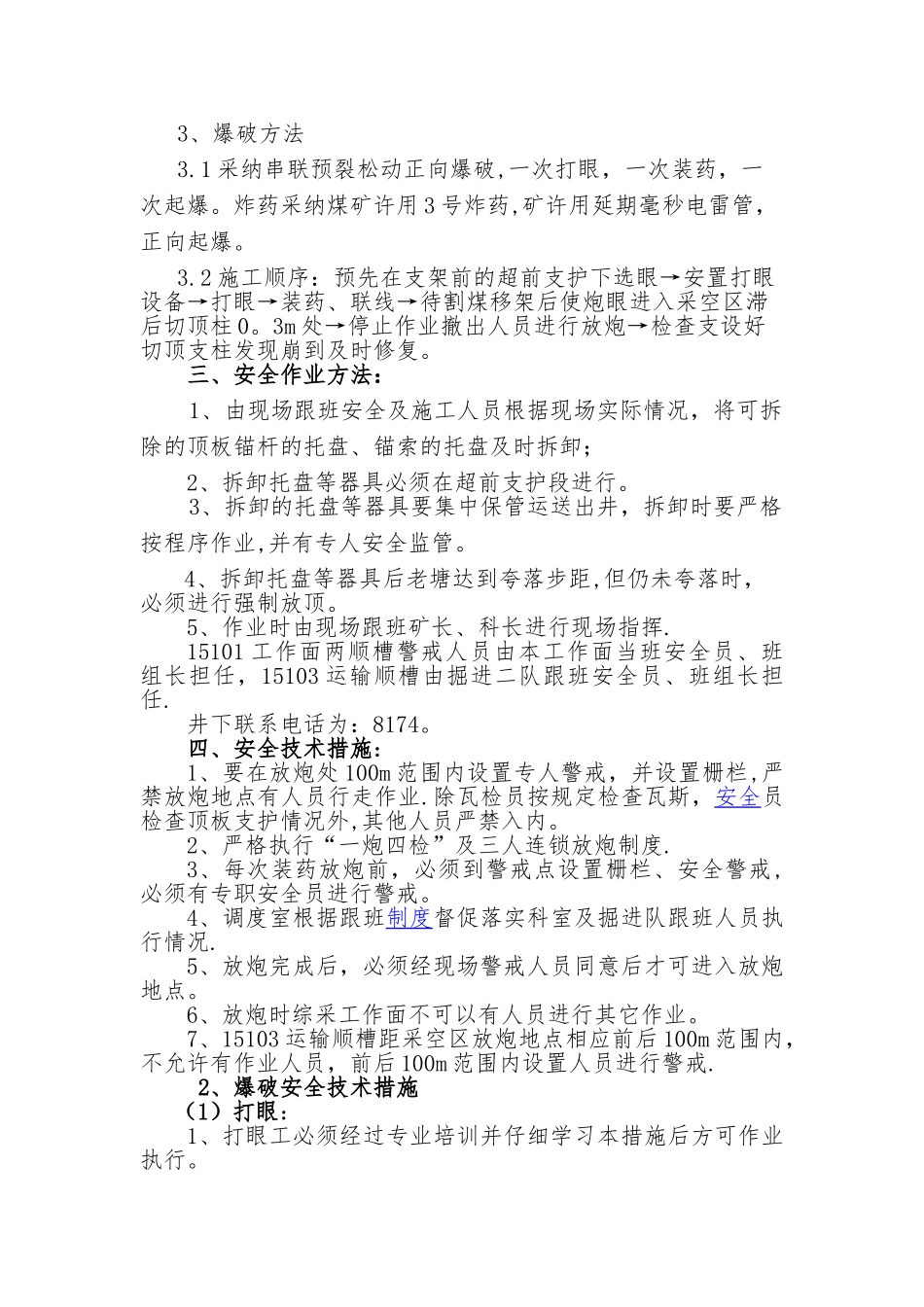

3、爆破方法3
1 采纳串联预裂松动正向爆破,一次打眼,一次装药,一次起爆
炸药采纳煤矿许用 3 号炸药,矿许用延期毫秒电雷管,正向起爆
2 施工顺序:预先在支架前的超前支护下选眼→安置打眼设备→打眼→装药、联线→待割煤移架后使炮眼进入采空区滞后切顶柱 0
3m 处→停止作业撤出人员进行放炮→检查支设好切顶支柱发现崩到及时
