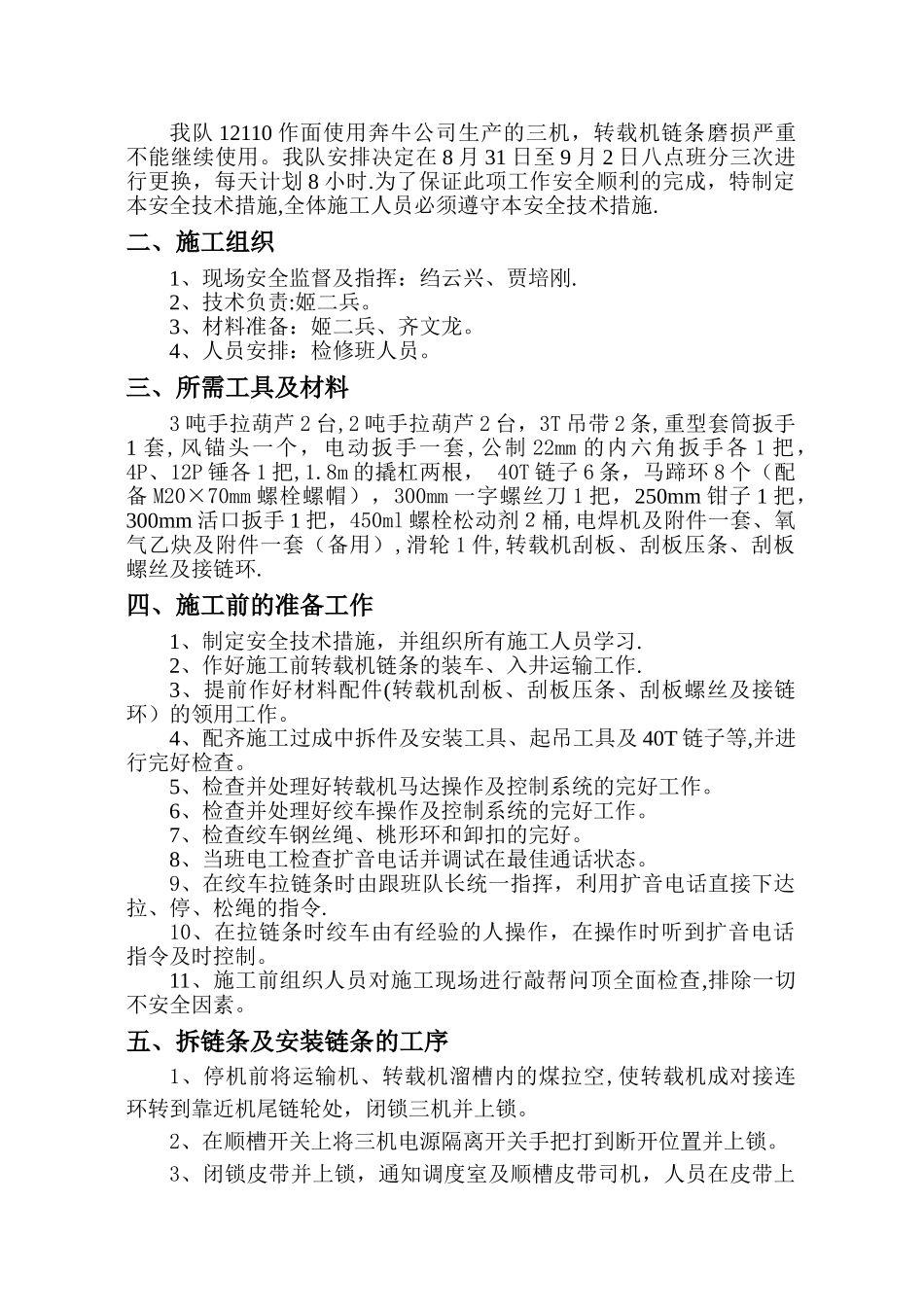

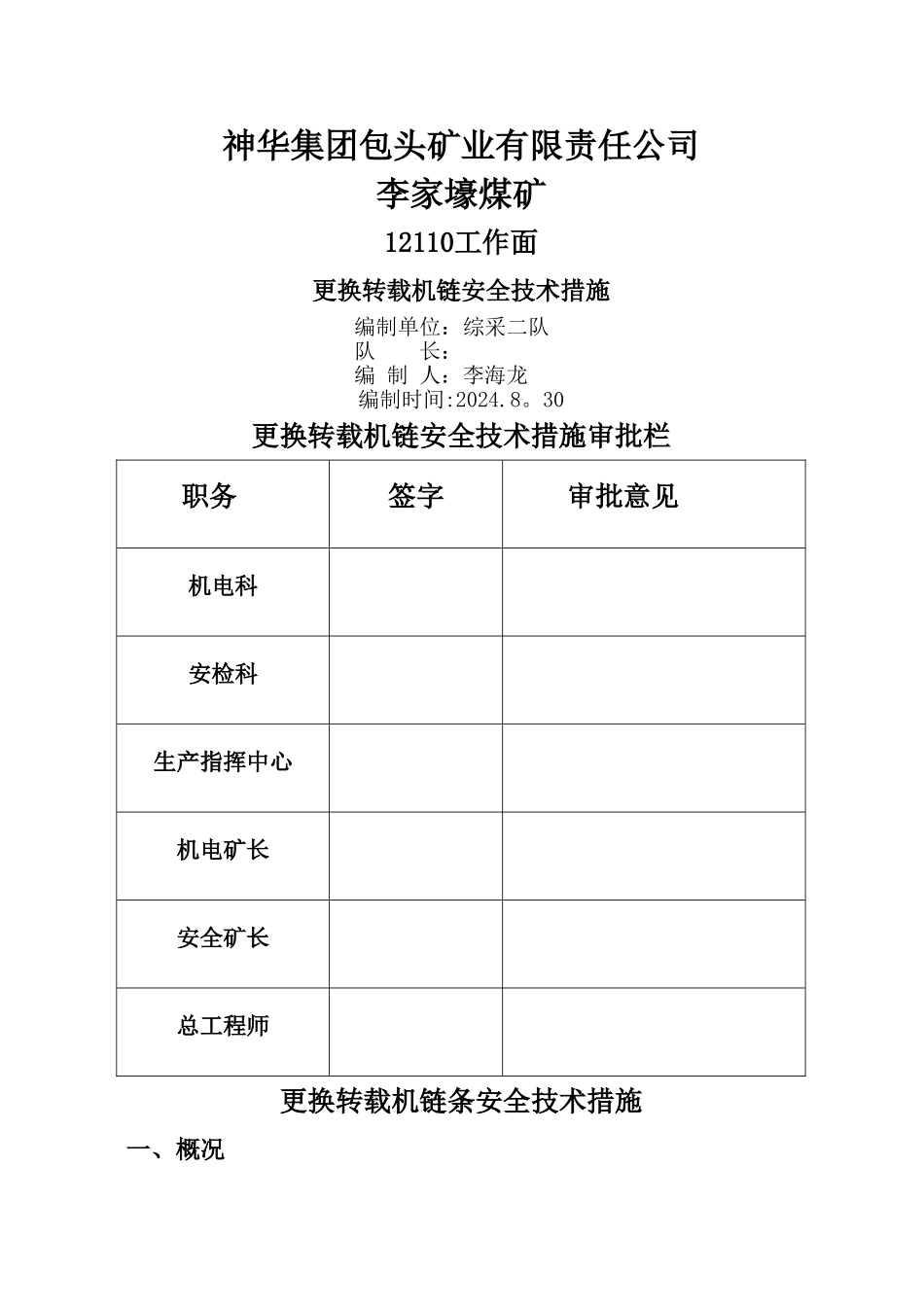

神华集团包头矿业有限责任公司李家壕煤矿12110工作面更换转载机链安全技术措施编制单位:综采二队队 长:编 制 人:李海龙编制时间:2024
30更换转载机链安全技术措施审批栏职务签字审批意见机电科安检科生产指挥中心机电矿长安全矿长总工程师更换转载机链条安全技术措施一、概况我队 12110 作面使用奔牛公司生产的三机,转载机链条磨损严重不能继续使用
我队安排决定在 8 月 31 日至 9 月 2 日八点班分三次进行更换,每天计划 8 小时
为了保证此项工作安全顺利的完成,特制定本安全技术措施,全体施工人员必须遵守本安全技术措施
二、施工组织1、现场安全监督及指挥:绉云兴、贾培刚
2、技术负责:姬二兵
3、材料准备:姬二兵、齐文龙
4、人员安排:检修班人员
三、所需工具及材料3 吨手拉葫芦 2 台,2 吨手拉葫芦 2 台,3T 吊带 2 条,重型套筒扳手1 套,风锚头一个,电动扳手一套,公制 22mm 的内六角扳手各 1 把,4P、12P 锤各 1 把,1
8m 的撬杠两根, 40T 链子 6 条,马蹄环 8 个(配备 M20×70mm 螺栓螺帽),300mm 一字螺丝刀 1 把,250mm 钳子 1 把,300mm 活口扳手 1 把,450ml 螺栓松动剂2桶,电焊机及附件一套、氧气乙炔及附件一套(备用),滑轮 1 件,转载机刮板、刮板压条、刮板螺丝及接链环
四、施工前的准备工作1、制定安全技术措施,并组织所有施工人员学习
2、作好施工前转载机链条的装车、入井运输工作
3、提前作好材料配件(转载机刮板、刮板压条、刮板螺丝及接链环)的领用工作
4、配齐施工过成中拆件及安装工具、起吊工具及 40T 链子等,并进行完好检查
5、检查并处理好转载机马达操作及控制系统的完好工作
6、检查并处理好绞车操作及控制系统的完好工作
7、检查绞车钢丝绳、桃形环和卸扣的完好

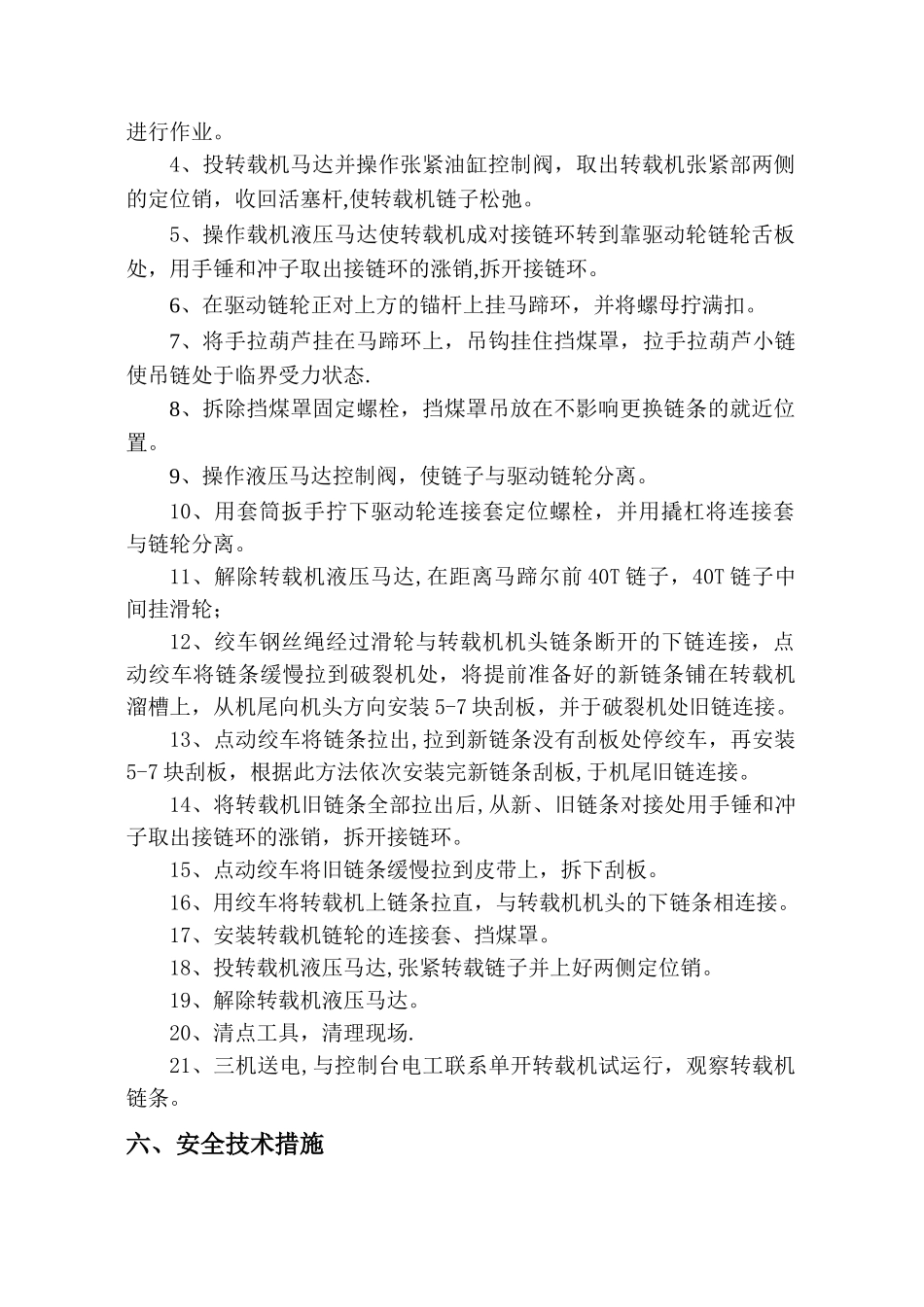

8、当班电工检查
