(一)土方工程及用地整理施工工艺土方工程工艺图垃圾及多余土方外运土方开挖→ 平整场地 运进好土→塑造地形→压实→种植土回填→ 绿地整形翻耕土方工程施工包括挖、运、填、压四个内容
在工程中,较宽阔的湖面部分宜采纳机械化施工;其他部位因工程量不大,施工点较分散,不便采纳机械施工,用人力施工或半机械化施工
1、土方的挖掘(1)人力施工:施工工具主要是:锹、镐、钢钎等,人力施工不但要组织好劳动力,而且要注意安全和保证工程质量
施工者要有足够的工作面,一般平均每人有 4-6㎡
开挖土方附近不得有重物及易坍落物
在挖土过程中,随时注意观察土质情况,要有合理的边坡
必须垂直下挖者,松软土不超过 0
7M,中等密度者不超过 1
25M,坚硬土不超过 2M,超过以上数值的设支撑板或保留符合规定的边坡
挖方工人不得在土壁下向里挖土,以防坍塌
在坡上或坡顶施工者,要注意坡下情况,不得向坡下滚落重物
施工过程中注意保护基桩、龙门板或标高桩
(2)机械施工:主要施工机械有:推土机、挖土机等

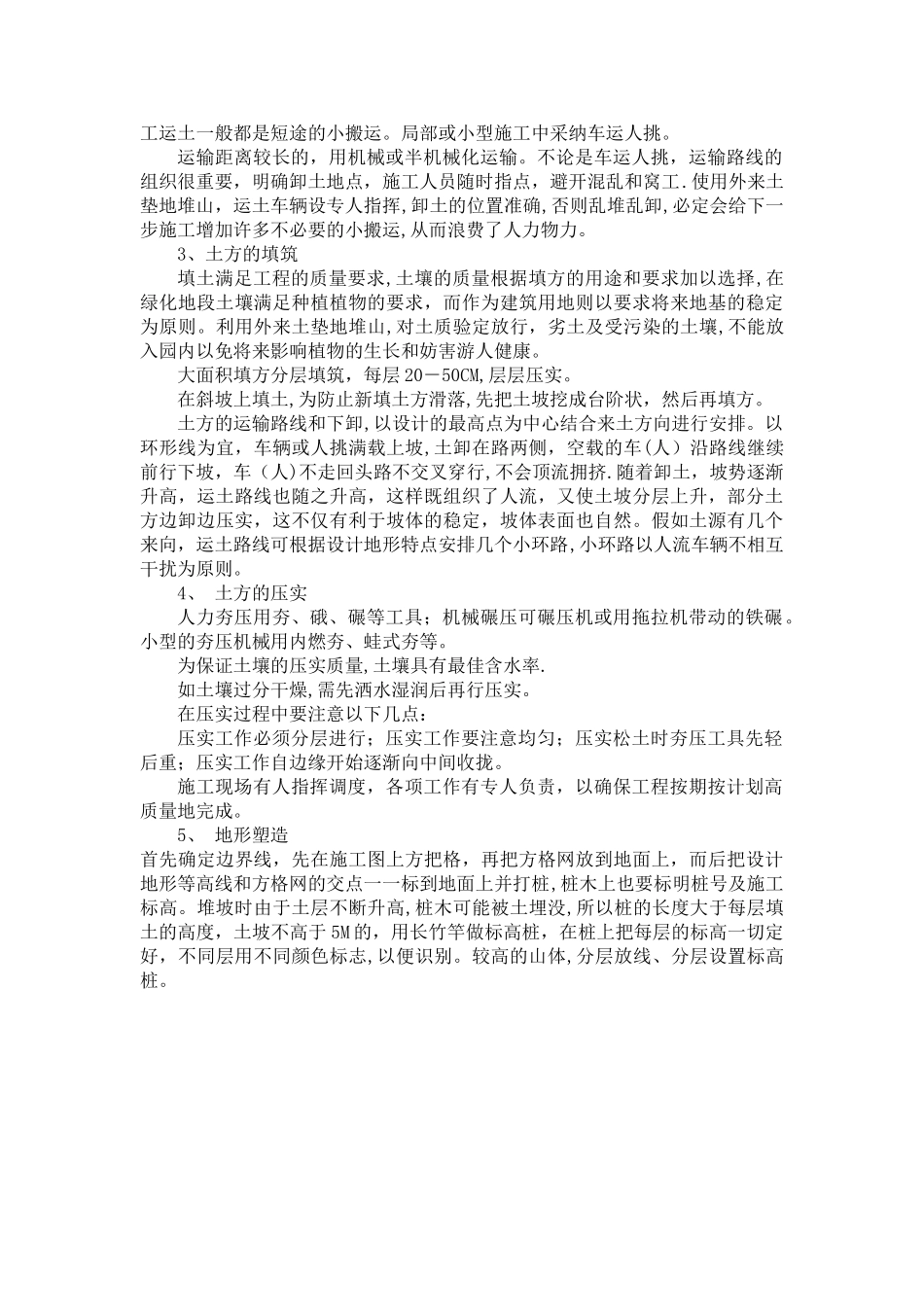

例如在挖掘水体时,以推土机推挖,将土推至水体四周,再行运走或堆置地形,最后岸坡用人工修整
用推土机挖湖堆山,效率较高,但应注意以下几方面:推土机手识图或了解施工对象的情况,在动工之前向推土机手介绍拟施施工场地段的地形情况及设计地形的特点,结合模型,使之一目了然
另外施工前了解实地定点放线情况,如桩位、施工标高等
保护表土:在挖湖堆山时,先用推土机将施施工场地段的表层熟土(耕作层)推到施工场地外围,待地形整理停当,再把表土铺回来,这样做较麻烦费工,但对植物生长却有很大好处
桩点和施工放线要明显,推土机施工进进退退,其活动范围较大施施工场地面高低不平,加上进车或退车时司机视线存在某些死角,所以桩木和施工放线很容易受破坏
为了解决这一问题:应加高桩木的高度,桩木上可做醒目标志(如挂小彩旗或桩木上涂明亮的颜色)
