电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

绿化工程施工组织设计方案11

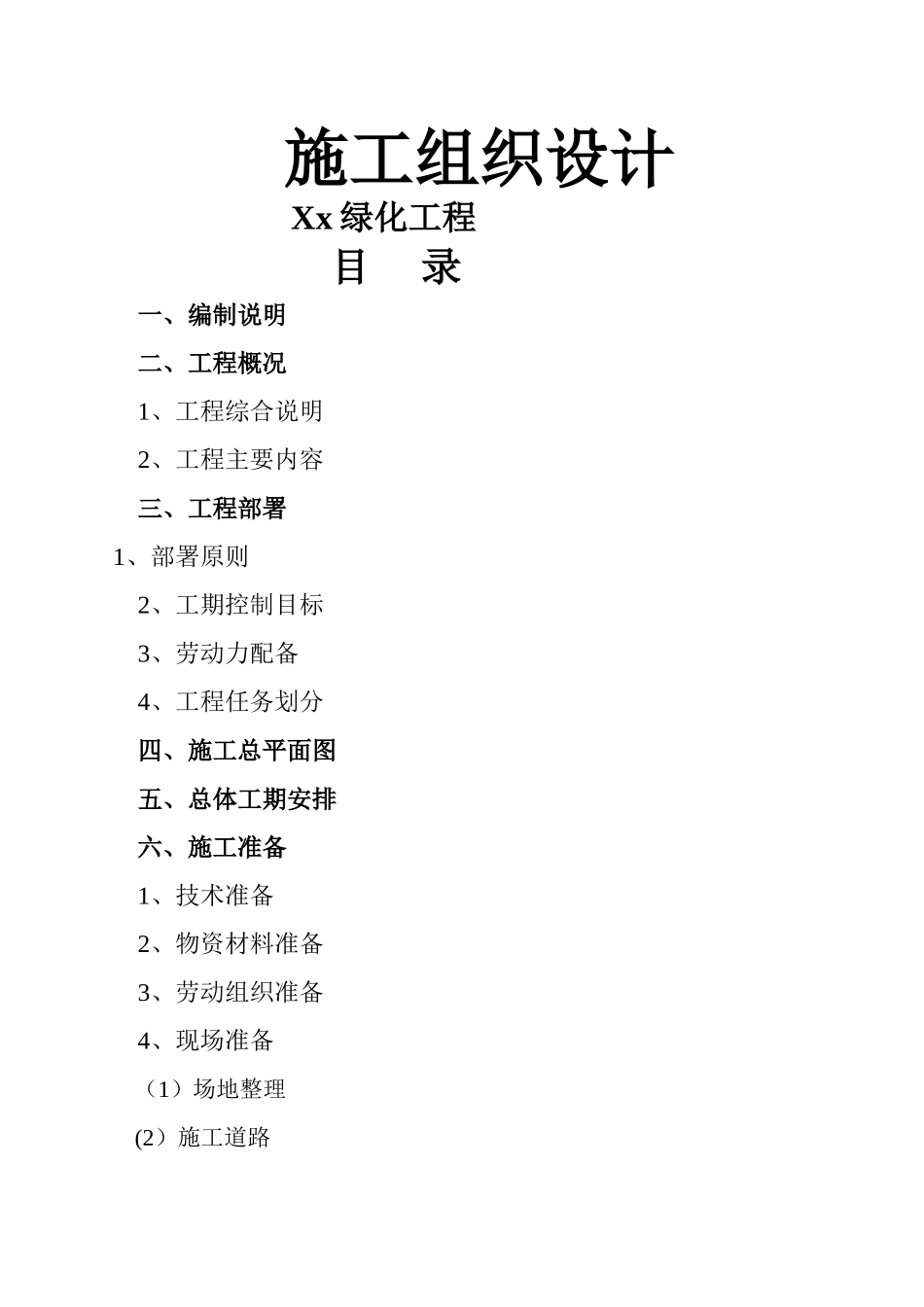

绿化工程施工组织设计方案11_第1页
1/25

绿化工程施工组织设计方案11_第2页
2/25

绿化工程施工组织设计方案11_第3页
3/25
施工组织设计Xx 绿化工程目 录一、编制说明二、工程概况1、工程综合说明2、工程主要内容三、工程部署 1、部署原则2、工期控制目标3、劳动力配备4、工程任务划分四、施工总平面图五、总体工期安排六、施工准备1、技术准备2、物资材料准备3、劳动组织准备4、现场准备(1)场地整理(2)施工道路(3)施工用电(4)施工用水(5)临时设施七、主要施工方案和技术措施1、现场定位测量2、沙石路拆除措施3、灌木栽培施工措施4、乔木、亚乔木的施工措施 5、草坪花卉的施工措施 6、草坪喷灌安装 7、土建施工方案八、质量保证体系和措施1、 苗木栽培的质量保证措施2、 冬季苗木养护措施3、 成品防护措施4、 目标方法和措施九、安全保证体系和措施1、 安全管理目标2、 安全管理措施3、 安全技术措施4、 安全防火措施5、 现场保卫措施十、文明施工措施1、 文明施工管理目标2、 现场场容管理3、 环卫管理措施4、 环保管理措施5、 减少扰民、降噪措施十一、确保工程的质量通病防治措施十二、组织机构一、编制说明1、本投标文件是根据 “厂区绿化工程”招标文件所编制.2、本施工组织设计是我公司根据录井分公司机关庭院绿化工程的施工经验及现有的技术力量和机械设备力量,以总工期 92 天为控制目标,充分考虑厂区绿化工程的特点和现场自然条件(地形复杂、具有沙石路基础、混凝土构筑物等)所编写。3、厂区绿化工程施工组织设计依据以下施工图纸和法律规范所编写。4、根据我公司通过的 ISO19001 、ISO14001 及 GB/T28001 文件要求和有关作业指导书所编写。施工法律规范与评定标准:城市绿化和园林绿地用植物材料木本苗 CJ/T34-1992《城市园林绿化工程施工及验收法律规范》CJJ/T82—1999城市居住区设计法律规范 GB50180-1993二、工程概况:(一)工程综合说明:1、工程名称2、建设地点: 3、建设单位: 4、设计单位: 5、质量标准:合格6、要求工期 92 天7、承包方式:包工包料(二)工程主要内容:厂区绿化工程为生态恢复绿化工程三、施工部署(一)部署原则1、施工平面布置、施工临时布置尽量在施工现场附近,植物存放场要选在进出方便,远离办公区,靠近施工区附近。2、选派专业对口技术好,经验丰富的三级项目经理杨顺喜和现场施工管理人员三级项目经理沙宇廷以及具有高级职称的农艺师史家良为领导的技术过硬的施工队伍。3、选用性能优越,先进的园林施工设备。4、各施工段流水作业,合理搭配,提高施工速度,保证工期。(二)工期、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

绿化工程施工组织设计方案11

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
