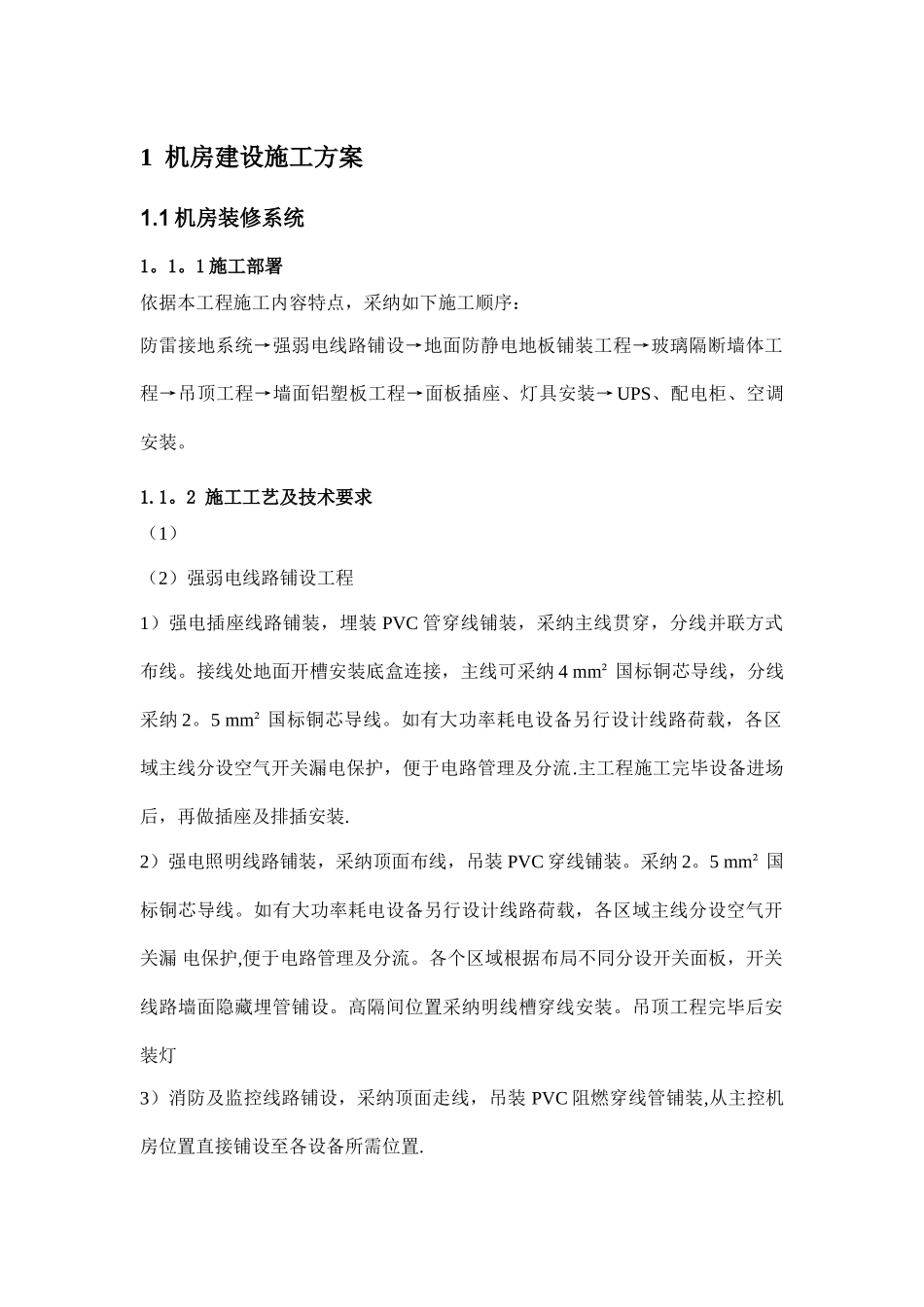

1 机房建设施工方案1
1 机房装修系统1
1 施工部署依据本工程施工内容特点,采纳如下施工顺序:防雷接地系统→强弱电线路铺设→地面防静电地板铺装工程→玻璃隔断墙体工程→吊顶工程→墙面铝塑板工程→面板插座、灯具安装→UPS、配电柜、空调安装
2 施工工艺及技术要求(1)(2)强弱电线路铺设工程1)强电插座线路铺装,埋装 PVC 管穿线铺装,采纳主线贯穿,分线并联方式布线
接线处地面开槽安装底盒连接,主线可采纳 4 mm² 国标铜芯导线,分线采纳 2
5 mm² 国标铜芯导线
如有大功率耗电设备另行设计线路荷载,各区域主线分设空气开关漏电保护,便于电路管理及分流
主工程施工完毕设备进场后,再做插座及排插安装
2)强电照明线路铺装,采纳顶面布线,吊装 PVC 穿线铺装
5 mm² 国标铜芯导线
如有大功率耗电设备另行设计线路荷载,各区域主线分设空气开关漏 电保护,便于电路管理及分流
各个区域根据布局不同分设开关面板,开关线路墙面隐藏埋管铺设
高隔间位置采纳明线槽穿线安装
吊顶工程完毕后安装灯3)消防及监控线路铺设,采纳顶面走线,吊装 PVC 阻燃穿线管铺装,从主控机房位置直接铺设至各设备所需位置

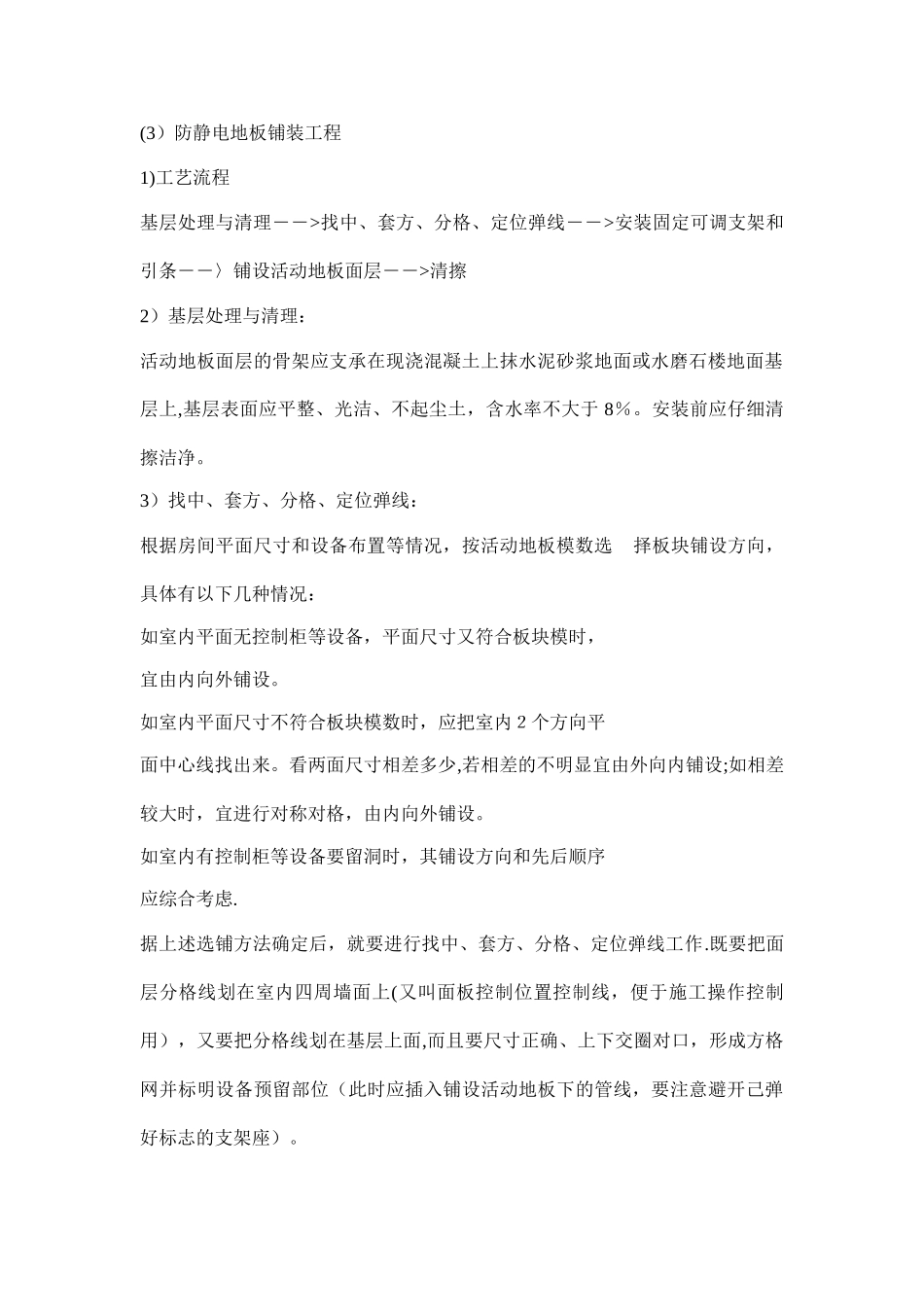

(3)防静电地板铺装工程 1)工艺流程 基层处理与清理――>找中、套方、分格、定位弹线――>安装固定可调支架和引条――〉铺设活动地板面层――>清擦2)基层处理与清理: 活动地板面层的骨架应支承在现浇混凝土上抹水泥砂浆地面或水磨石楼地面基层上,基层表面应平整、光洁、不起尘土,含水率不大于 8%
安装前应仔细清擦洁净
3)找中、套方、分格、定位弹线: 根据房间平面尺寸和设备布置等情况,按活动地板模数选 择板块铺设方向,具体有以下几种情况: 如室内平面无控制柜等设备,平面尺寸又符合板块模时,宜由内向外铺设
如室内平面尺寸不符合板块模数时,应把室内2个方向平面中心线找
