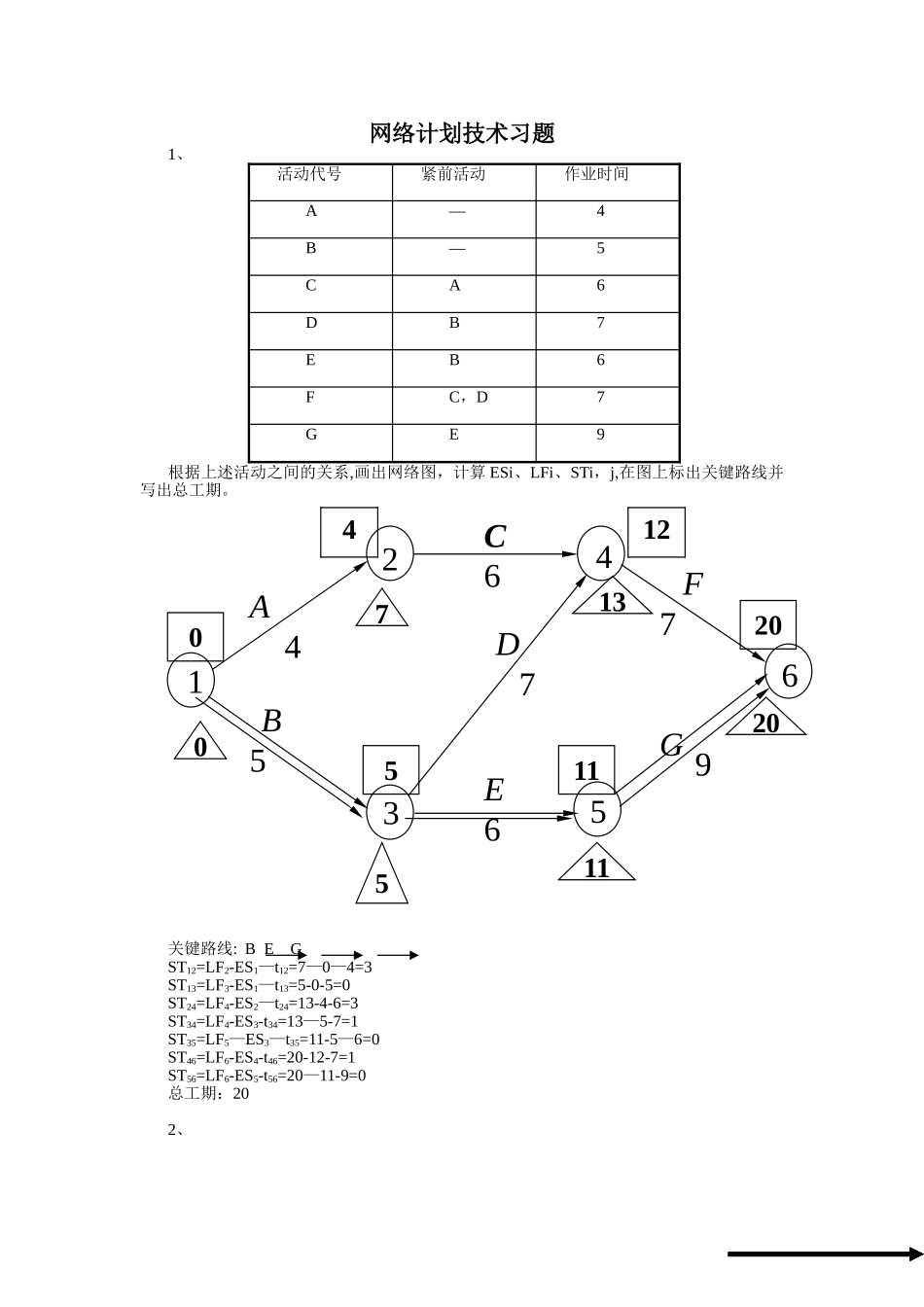

网络计划技术习题1、活动代号紧前活动作业时间 A — 4 B — 5 C A 6 D B 7 E B 6 F C,D 7 G E 9根据上述活动之间的关系,画出网络图,计算 ESi、LFi、STi,j,在图上标出关键路线并写出总工期

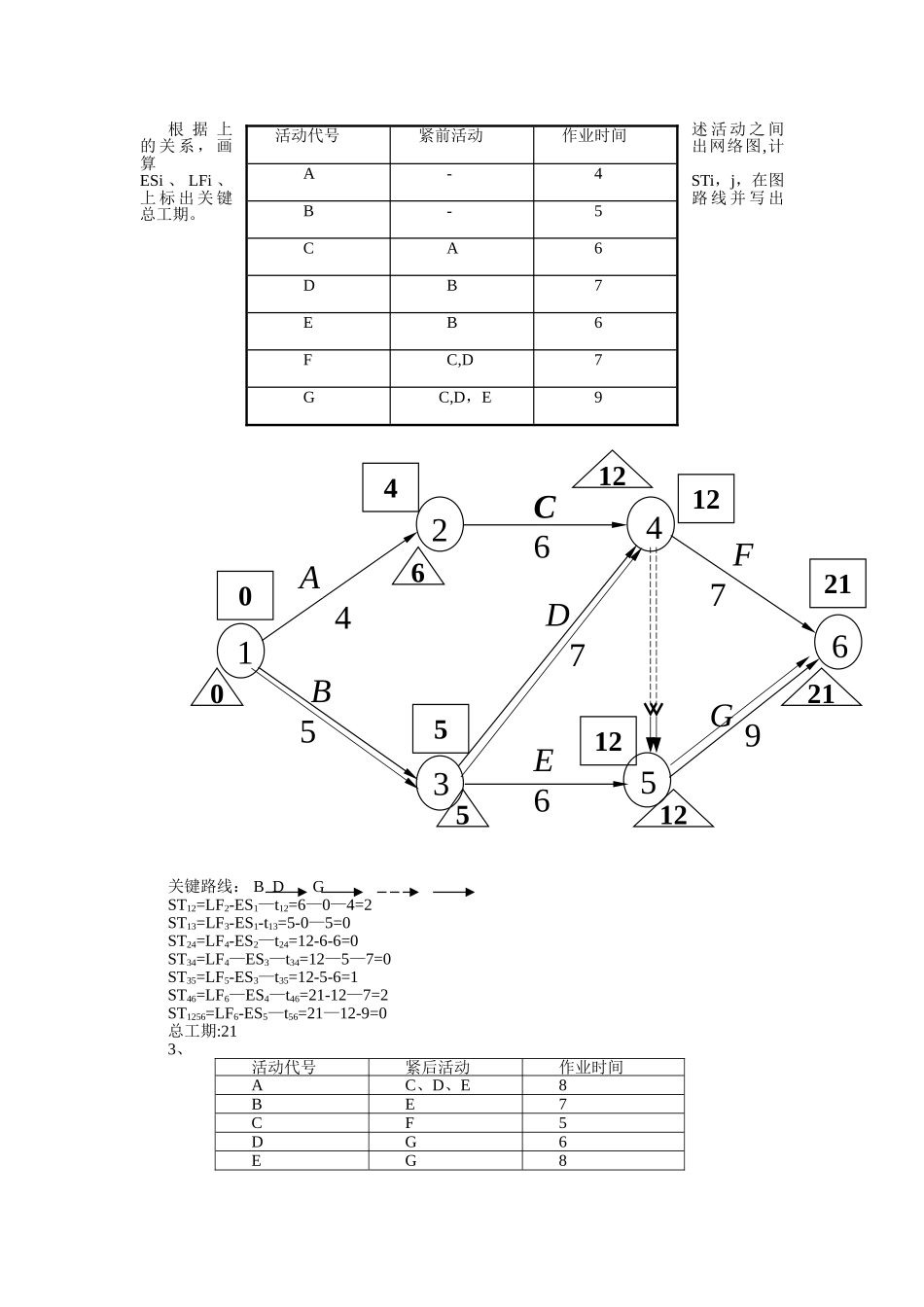

关键路线: B E G ST12=LF2-ES1—t12=7—0—4=3ST13=LF3-ES1—t13=5-0-5=0ST24=LF4-ES2—t24=13-4-6=3ST34=LF4-ES3-t34=13—5-7=1ST35=LF5—ES3—t35=11-5—6=0ST46=LF6-ES4-t46=20-12-7=1ST56=LF6-ES5-t56=20—11-9=0总工期:202、124AB5C6D7E6G 9F76354051120507111320412根 据 上述 活 动 之 间的 关 系 , 画出网络图,计算ESi 、 LFi 、STi,j,在图上 标 出 关 键路 线 并 写 出总工期

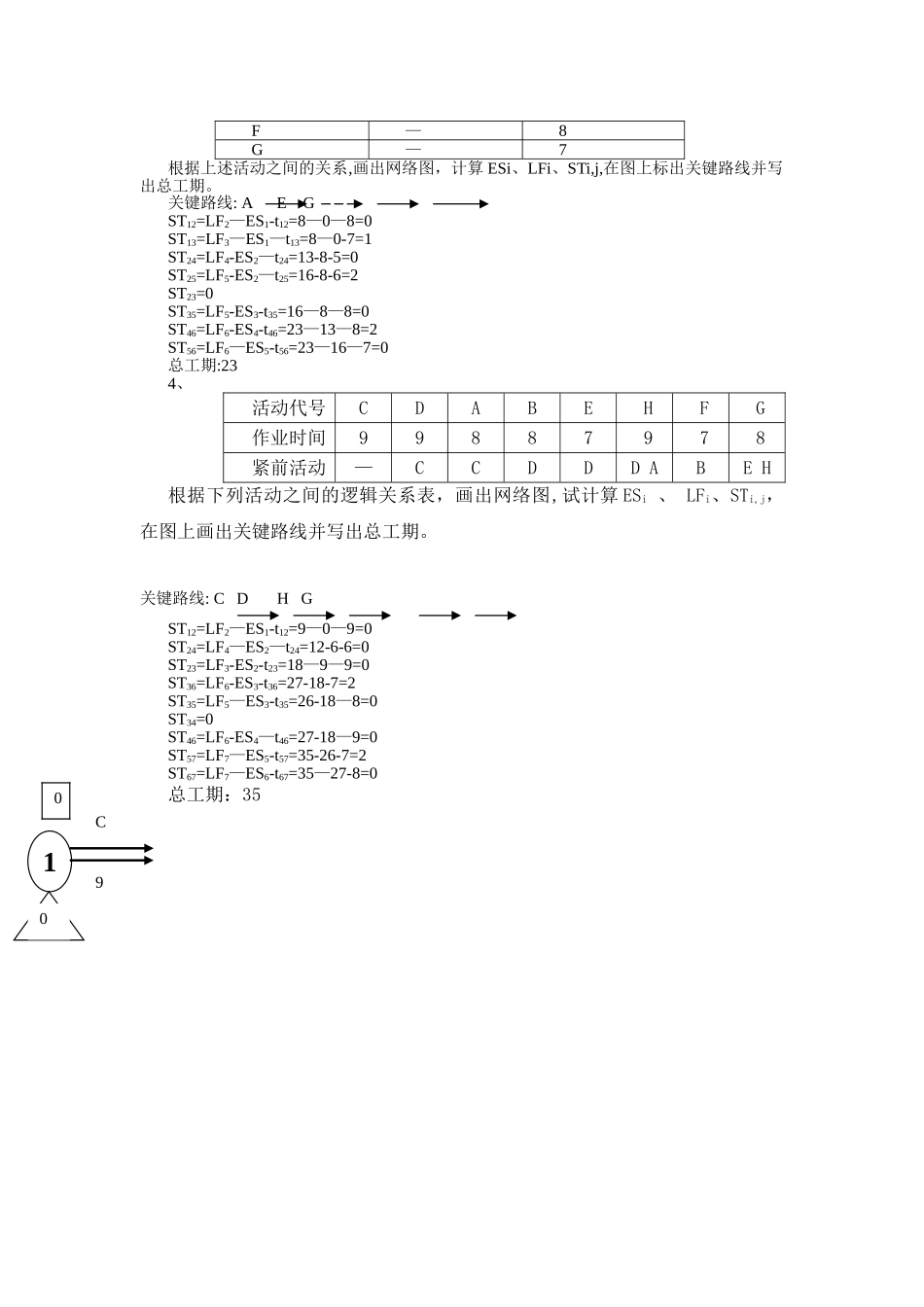

关键路线: B D G ST12=LF2-ES1—t12=6—0—4=2ST13=LF3-ES1-t13=5-0—5=0ST24=LF4-ES2—t24=12-6-6=0ST34=LF4—ES3—t34=12—5—7=0ST35=LF5-ES3—t35=12-5-6=1ST46=LF6—ES4—t46=21-12—7=2ST1256=LF6-ES5—t56=21—12-9=0总工期:213、活动代号紧后活动作业时间AC、D、E8BE7CF5DG6EG8活动代号紧前活动作业时间 A - 4 B - 5 C A 6 D B 7 E B 6 F C,D 7 G C,D,E 9124AB5C6D7E6G 9F76354211205122112506124F—8G—7根据上述活动之间的关系,画出网络图,计算 ESi、LFi、STi,j,在图上标出关键路线并
