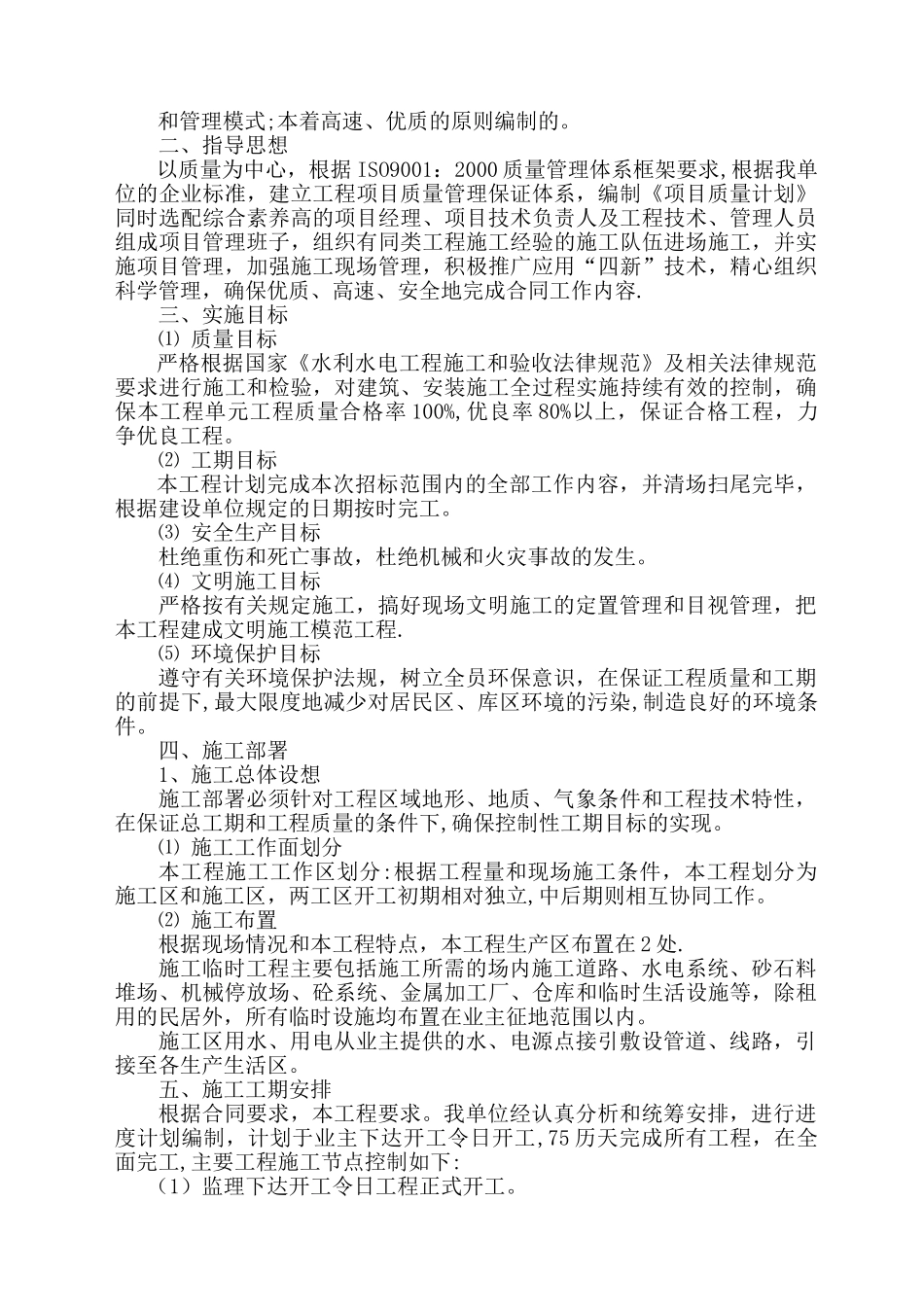

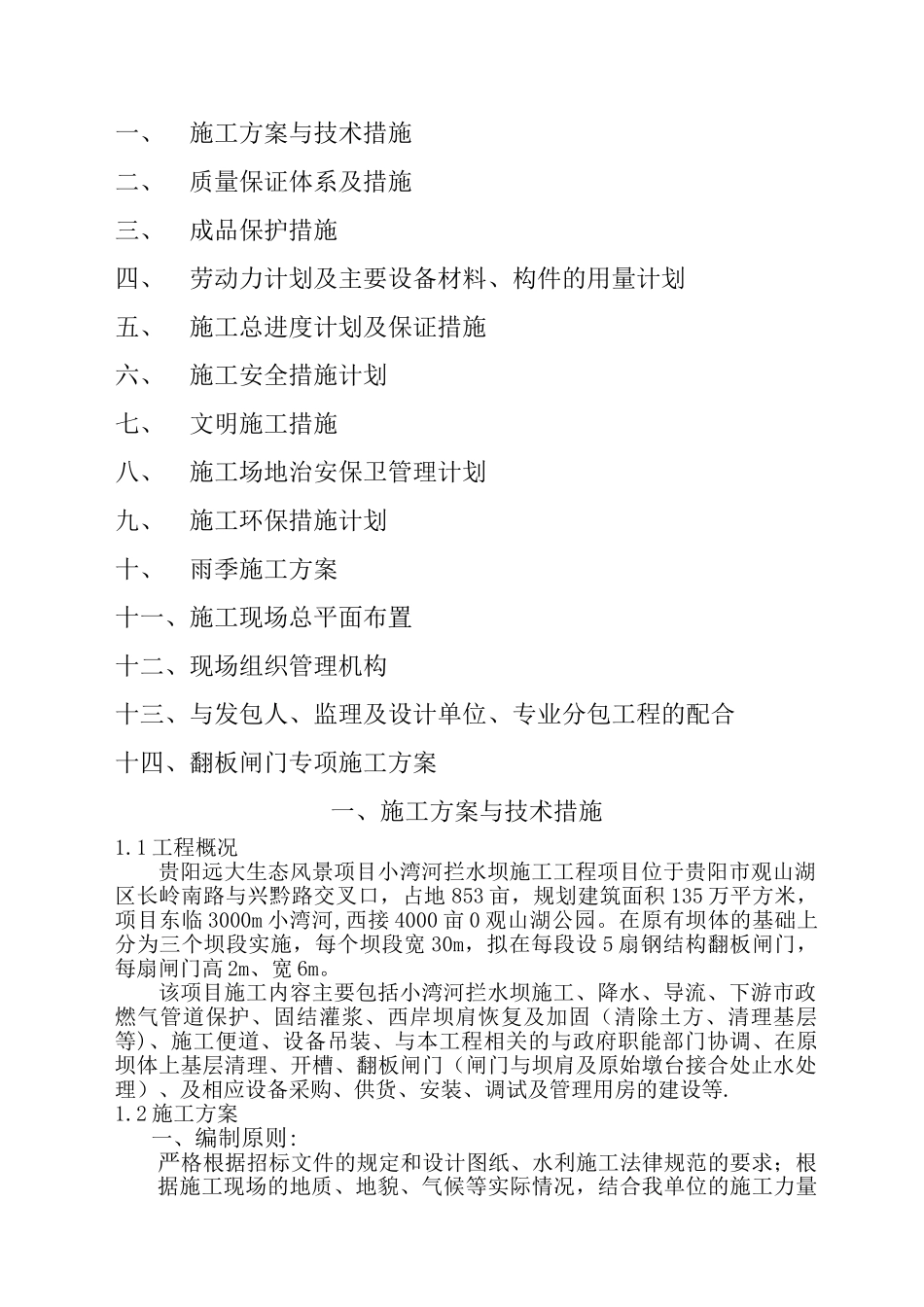

贵阳远大生态风景项目小湾河拦水坝施工工程施工组织设计编制人: 审批人: 日 期: 目 录一、 施工方案与技术措施二、 质量保证体系及措施三、 成品保护措施四、 劳动力计划及主要设备材料、构件的用量计划五、 施工总进度计划及保证措施六、 施工安全措施计划七、 文明施工措施八、 施工场地治安保卫管理计划九、 施工环保措施计划十、 雨季施工方案十一、施工现场总平面布置十二、现场组织管理机构十三、与发包人、监理及设计单位、专业分包工程的配合十四、翻板闸门专项施工方案一、施工方案与技术措施1.1 工程概况贵阳远大生态风景项目小湾河拦水坝施工工程项目位于贵阳市观山湖区长岭南路与兴黔路交叉口,占地 853 亩,规划建筑面积 135 万平方米,项目东临 3000m 小湾河,西接 4000 亩 0 观山湖公园。在原有坝体的基础上分为三个坝段实施,每个坝段宽 30m,拟在每段设 5 扇钢结构翻板闸门,每扇闸门高 2m、宽 6m。该项目施工内容主要包括小湾河拦水坝施工、降水、导流、下游市政燃气管道保护、固结灌浆、西岸坝肩恢复及加固(清除土方、清理基层等)、施工便道、设备吊装、与本工程相关的与政府职能部门协调、在原坝体上基层清理、开槽、翻板闸门(闸门与坝肩及原始墩台接合处止水处理)、及相应设备采购、供货、安装、调试及管理用房的建设等.1.2 施工方案一、编制原则:严格根据招标文件的规定和设计图纸、水利施工法律规范的要求;根据施工现场的地质、地貌、气候等实际情况,结合我单位的施工力量和管理模式;本着高速、优质的原则编制的。二、指导思想以质量为中心,根据 ISO9001:2000 质量管理体系框架要求,根据我单位的企业标准,建立工程项目质量管理保证体系,编制《项目质量计划》同时选配综合素养高的项目经理、项目技术负责人及工程技术、管理人员组成项目管理班子,组织有同类工程施工经验的施工队伍进场施工,并实施项目管理,加强施工现场管理,积极推广应用“四新”技术,精心组织科学管理,确保优质、高速、安全地完成合同工作内容.三、实施目标⑴ 质量目标严格根据国家《水利水电工程施工和验收法律规范》及相关法律规范要求进行施工和检验,对建筑、安装施工全过程实施持续有效的控制,确保本工程单元工程质量合格率 100%,优良率 80%以上,保证合格工程,力争优良工程。⑵ 工期目标本工程计划完成本次招标范围内的全部工作内容,并清场扫尾完毕,根据建设单位规定的日期按时完工。⑶...
